第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页榭西路(盛业路旺业路)道路施工方案第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页目录1、编制依据2、工程概况3、施工准备4、施工方法5、质量保证措施6、文明施工措施7、安全措施8、冬、季施工措施9、施工作业计划10、施工平面布置第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页1、编制依据1
1榭西路(盛业路—旺业路)施工图1

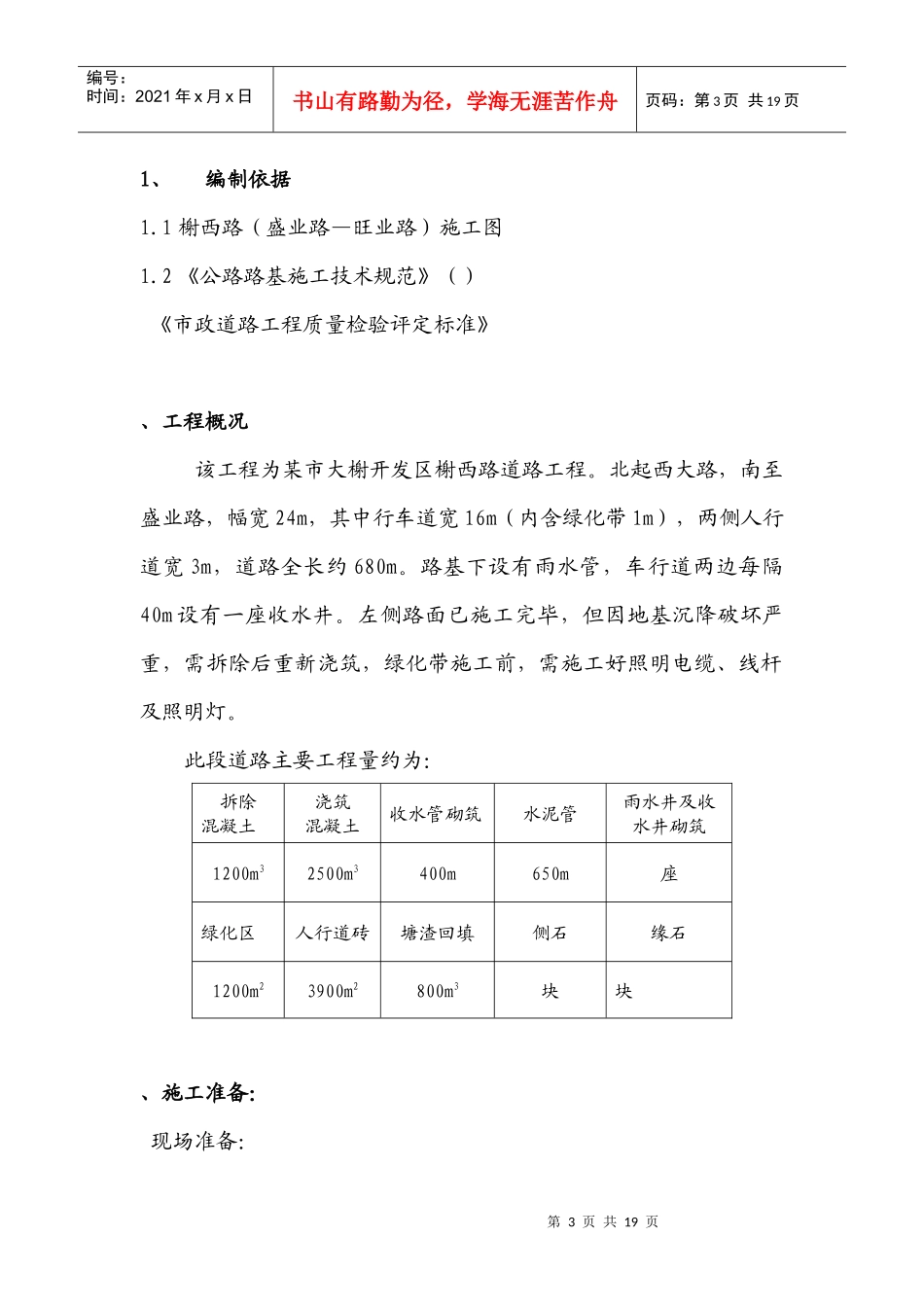

2《公路路基施工技术规范》()《市政道路工程质量检验评定标准》、工程概况该工程为某市大榭开发区榭西路道路工程
北起西大路,南至盛业路,幅宽24m,其中行车道宽16m(内含绿化带1m),两侧人行道宽3m,道路全长约680m
路基下设有雨水管,车行道两边每隔40m设有一座收水井
左侧路面已施工完毕,但因地基沉降破坏严重,需拆除后重新浇筑,绿化带施工前,需施工好照明电缆、线杆及照明灯
此段道路主要工程量约为:拆除混凝土浇筑混凝土收水管砌筑水泥管雨水井及收水井砌筑1200m32500m3400m650m座绿化区人行道砖塘渣回填侧石缘石1200m23900m2800m3块块、施工准备:现场准备:第4页共19页第3页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共19页3
1施工前与建设单位取得联系,对施工现场进行封路并解决施工现场水、电供应及临时道路畅通
2测量部门对道路中线及其高程进行复测,并进行水准点复查与增设、横断面检查与补测
在道路交点、转点、坡度折点处设边线、坡度控制线和纵横高程等样桩,控制桩的测量精度应符合国家《公路路线勘测规程》要求
3搭设临时工棚,搅拌机、散装水泥罐就位
