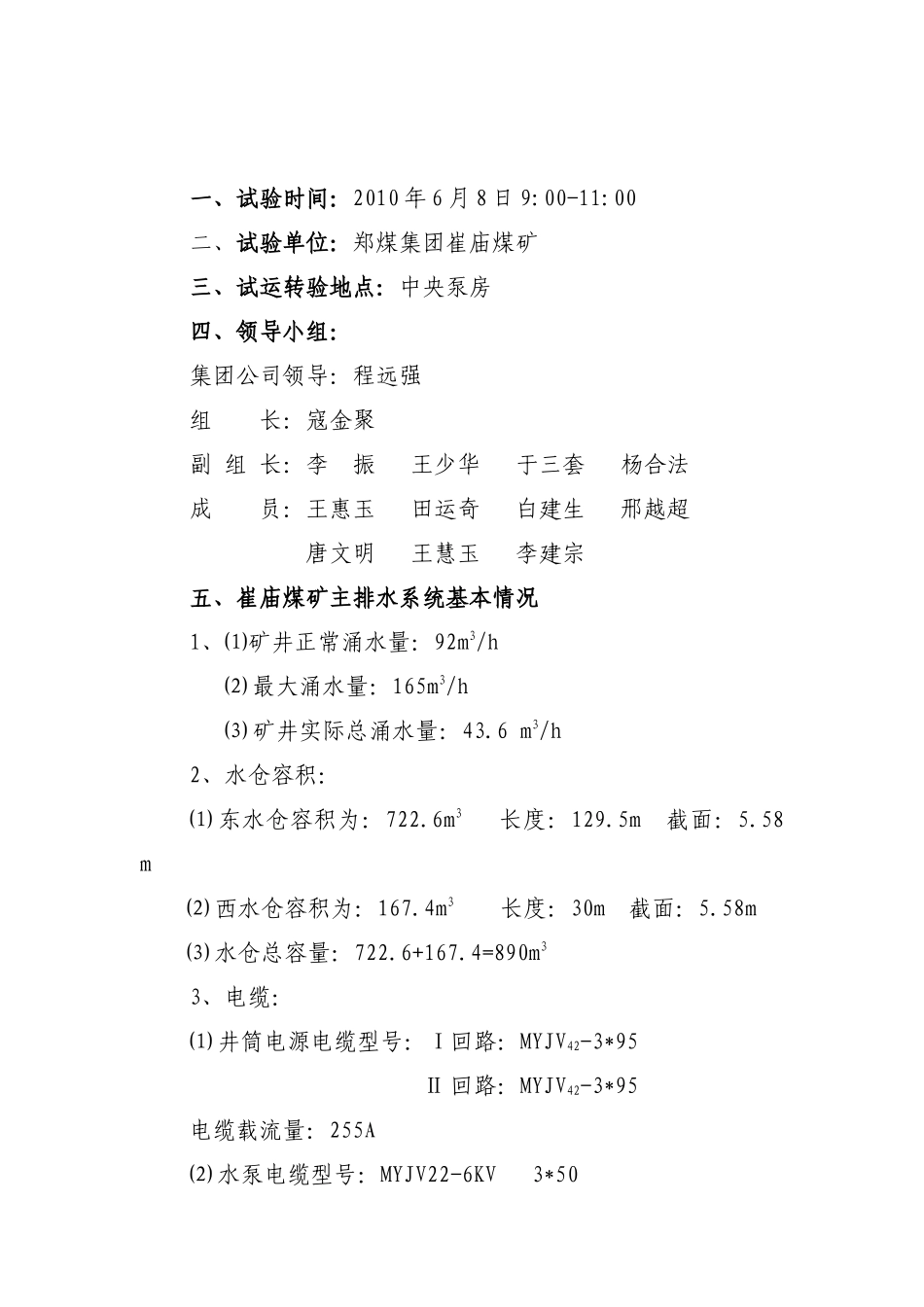

郑煤集团崔庙煤矿主排水泵联合试运转报告崔庙煤矿机电运输科二〇一〇年六月八日崔庙煤矿主排水泵联合试运转报告一、试验时间:2010年6月8日9:00-11:00二、试验单位:郑煤集团崔庙煤矿三、试运转验地点:中央泵房四、领导小组:集团公司领导:程远强组长:寇金聚副组长:李振王少华于三套杨合法成员:王惠玉田运奇白建生邢越超唐文明王慧玉李建宗五、崔庙煤矿主排水系统基本情况1、⑴矿井正常涌水量:92m3/h⑵最大涌水量:165m3/h⑶矿井实际总涌水量:43
6m3/h2、水仓容积:⑴东水仓容积为:722
6m3长度:129
5m截面:5
58m⑵西水仓容积为:167
4m3长度:30m截面:5
58m⑶水仓总容量:722

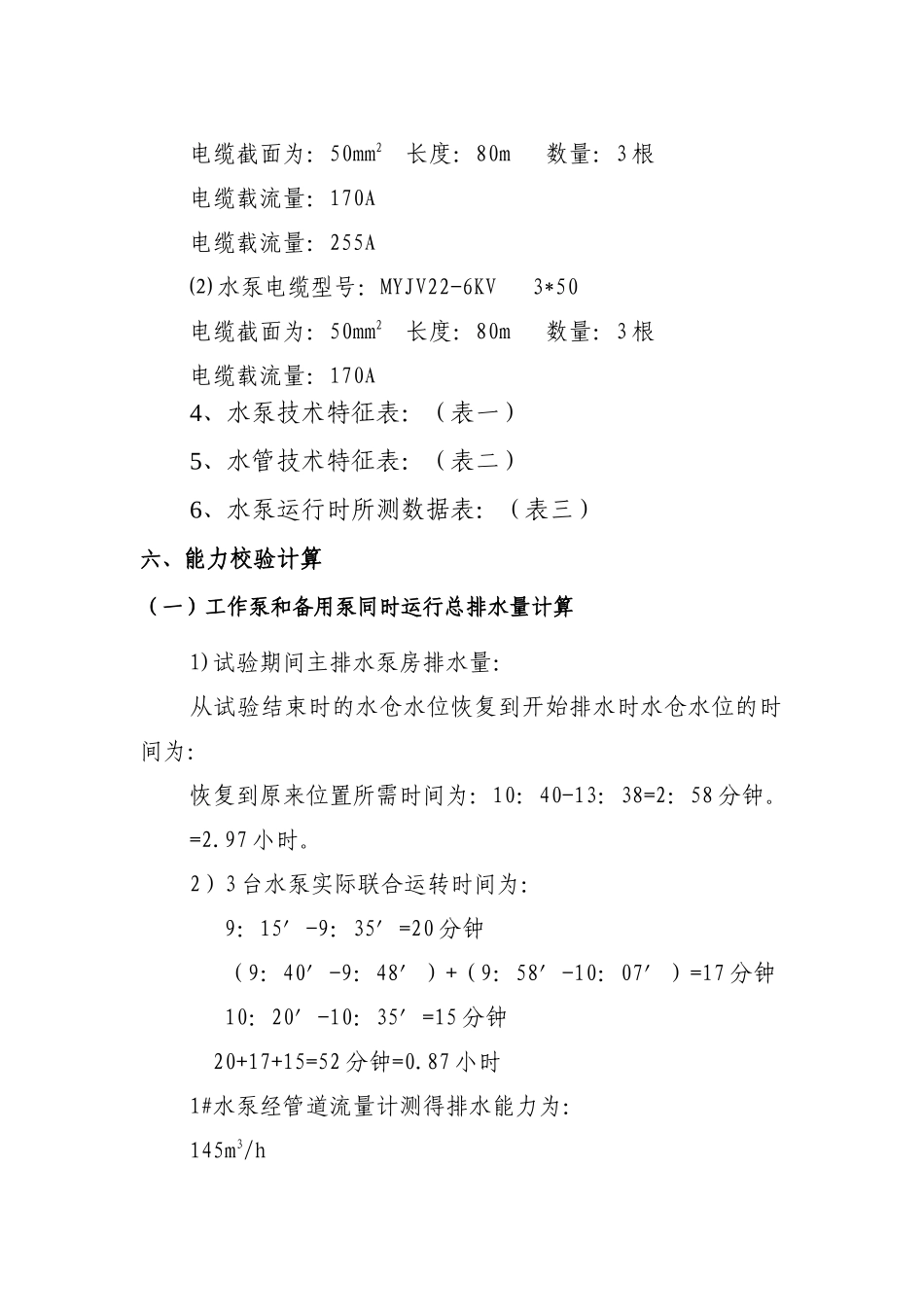

4=890m33、电缆:⑴井筒电源电缆型号:Ⅰ回路:MYJV42-3*95Ⅱ回路:MYJV42-3*95电缆载流量:255A⑵水泵电缆型号:MYJV22-6KV3*50电缆截面为:50mm2长度:80m数量:3根电缆载流量:170A电缆载流量:255A⑵水泵电缆型号:MYJV22-6KV3*50电缆截面为:50mm2长度:80m数量:3根电缆载流量:170A4、水泵技术特征表:(表一)5、水管技术特征表:(表二)6、水泵运行时所测数据表:(表三)六、能力校验计算(一)工作泵和备用泵同时运行总排水量计算1)试验期间主排水泵房排水量:从试验结束时的水仓水位恢复到开始排水时水仓水位的时间为:恢复到原来位置所需时间为:10:40-13:38=2:58分钟
2)3台水泵实际联合运转时间为:9:15′-9:35′=20分钟(9:40′-9:48′)+(9:58′-10:07′)=17分钟10:20′-10:35′=15分钟20+17+15=52分钟=0
87小时1#水泵经管道流量计测得排水能力为:145m3/h2#水泵经管道流量计测得排水能力为:1
