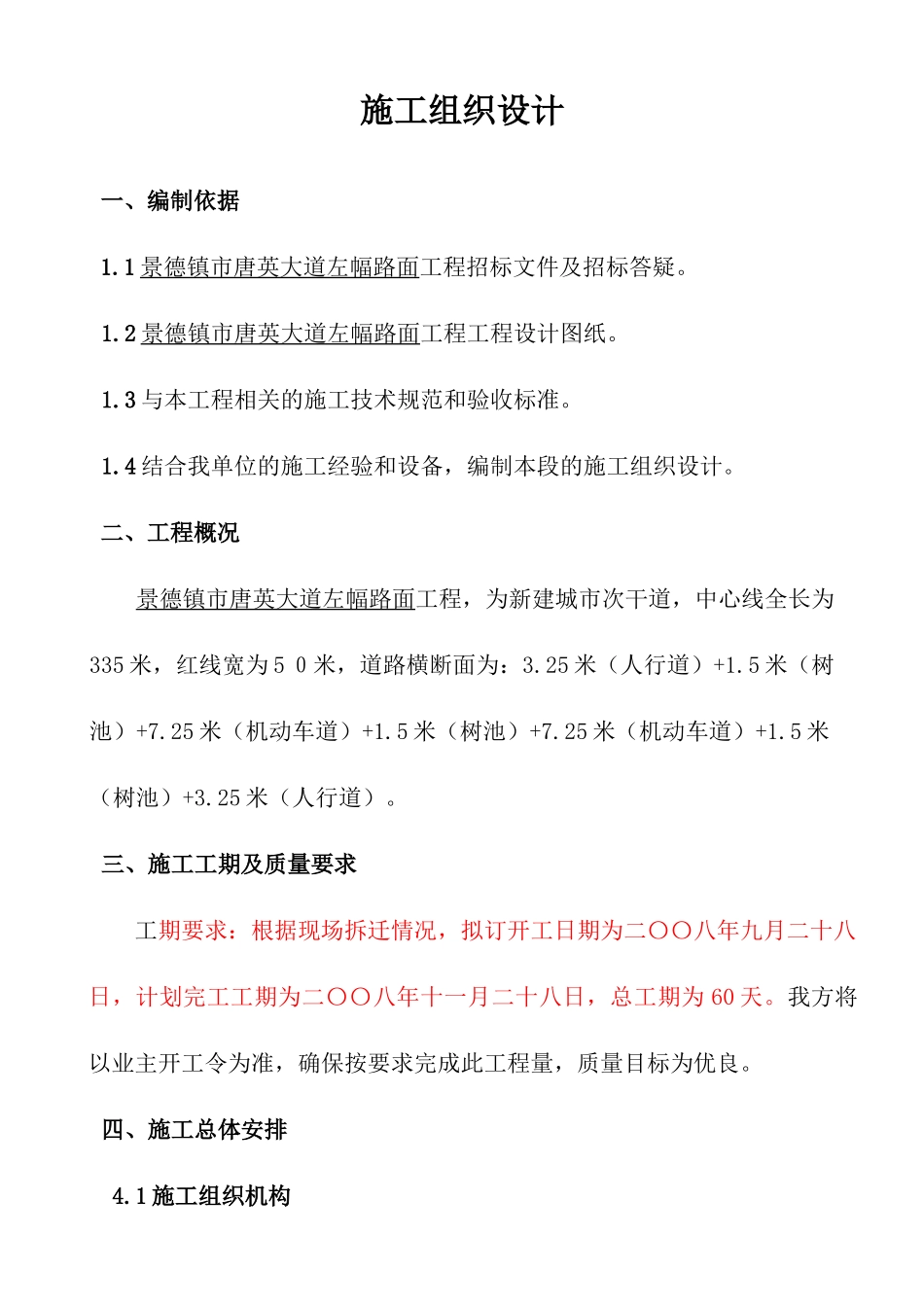

景德镇唐英大道左幅路面工程施工组织设计施工单位:江西有色工程有限公司日期:二〇〇八年九月二十五日景德镇市唐英大道左幅路面工程施工组织设计一、编制依据1
1景德镇市唐英大道左幅路面工程招标文件及招标答疑
2景德镇市唐英大道左幅路面工程工程设计图纸
3与本工程相关的施工技术规范和验收标准
4结合我单位的施工经验和设备,编制本段的施工组织设计
二、工程概况景德镇市唐英大道左幅路面工程,为新建城市次干道,中心线全长为335米,红线宽为50米,道路横断面为:3
25米(人行道)+1
5米(树池)+7
25米(机动车道)+1
5米(树池)+7
25米(机动车道)+1
5米(树池)+3
25米(人行道)
三、施工工期及质量要求工期要求:根据现场拆迁情况,拟订开工日期为二〇〇八年九月二十八日,计划完工工期为二〇〇八年十一月二十八日,总工期为60天
我方将以业主开工令为准,确保按要求完成此工程量,质量目标为优良

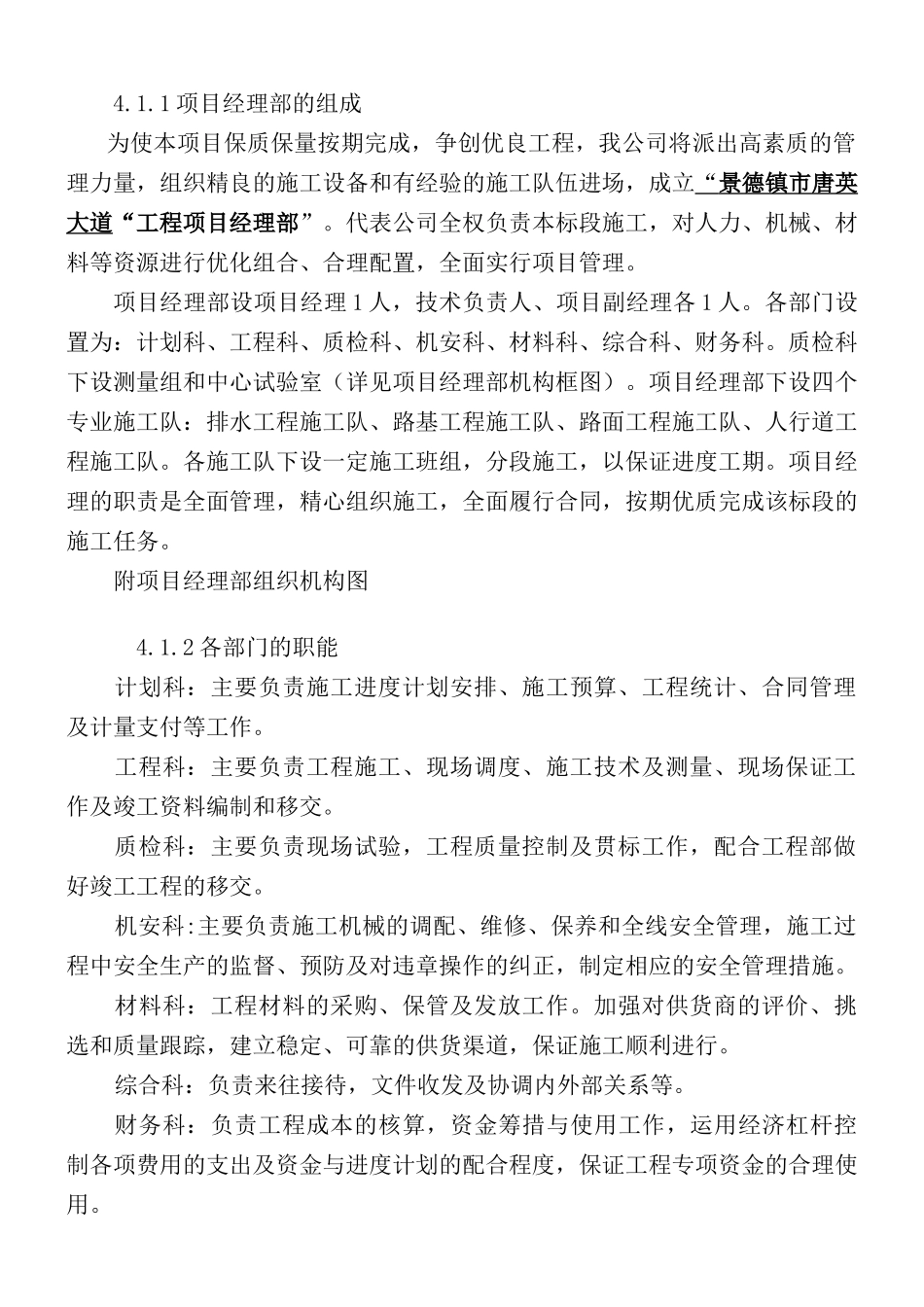

四、施工总体安排4
1施工组织机构4
1项目经理部的组成为使本项目保质保量按期完成,争创优良工程,我公司将派出高素质的管理力量,组织精良的施工设备和有经验的施工队伍进场,成立“景德镇市唐英大道“工程项目经理部”
代表公司全权负责本标段施工,对人力、机械、材料等资源进行优化组合、合理配置,全面实行项目管理
项目经理部设项目经理1人,技术负责人、项目副经理各1人
各部门设置为:计划科、工程科、质检科、机安科、材料科、综合科、财务科
质检科下设测量组和中心试验室(详见项目经理部机构框图)
项目经理部下设四个专业施工队:排水工程施工队、路基工程施工队、路面工程施工队、人行道工程施工队
各施工队下设一定施工班组,分段施工,以保证进度工期
项目经理的职责是全面管理,精心组织施工,全面履行合同,按期优质完成该标段的施工任务
附项目经理部组织机构图4
2各部门的职能计划科:主要负
