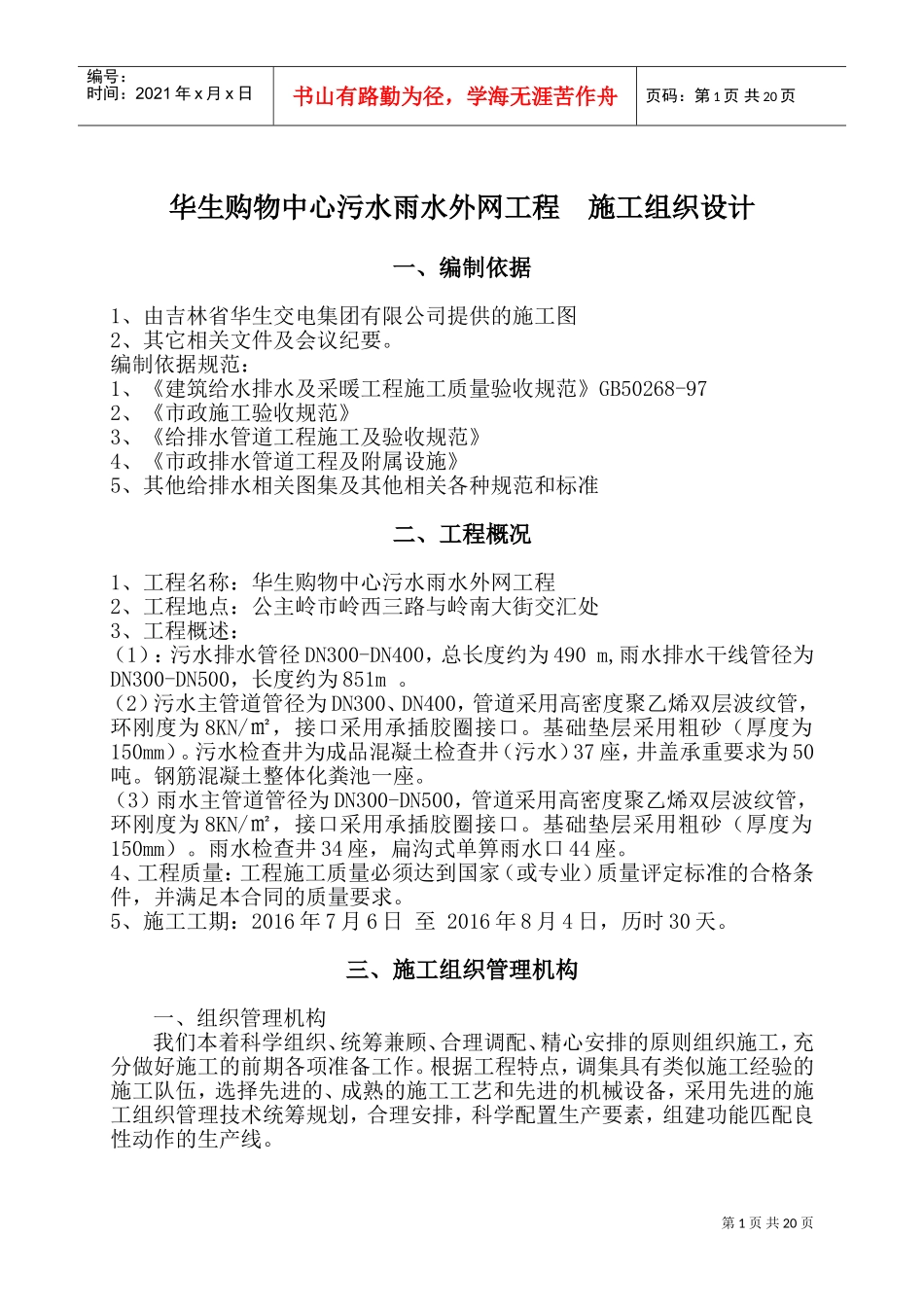

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页华生购物中心污水雨水外网工程施工组织设计一、编制依据1、由吉林省华生交电集团有限公司提供的施工图2、其它相关文件及会议纪要
编制依据规范:1、《建筑给水排水及采暖工程施工质量验收规范》GB50268-972、《市政施工验收规范》3、《给排水管道工程施工及验收规范》4、《市政排水管道工程及附属设施》5、其他给排水相关图集及其他相关各种规范和标准二、工程概况1、工程名称:华生购物中心污水雨水外网工程2、工程地点:公主岭市岭西三路与岭南大街交汇处3、工程概述:(1):污水排水管径DN300-DN400,总长度约为490m,雨水排水干线管径为DN300-DN500,长度约为851m
(2)污水主管道管径为DN300、DN400,管道采用高密度聚乙烯双层波纹管,环刚度为8KN/㎡,接口采用承插胶圈接口
基础垫层采用粗砂(厚度为150mm)
污水检查井为成品混凝土检查井(污水)37座,井盖承重要求为50吨
钢筋混凝土整体化粪池一座
(3)雨水主管道管径为DN300-DN500,管道采用高密度聚乙烯双层波纹管,环刚度为8KN/㎡,接口采用承插胶圈接口
基础垫层采用粗砂(厚度为150mm)
雨水检查井34座,扁沟式单箅雨水口44座
4、工程质量:工程施工质量必须达到国家(或专业)质量评定标准的合格条件,并满足本合同的质量要求
5、施工工期:2016年7月6日至2016年8月4日,历时30天
三、施工组织管理机构一、组织管理机构我们本着科学组织、统筹兼顾、合理调配、精心安排的原则组织施工,充分做好施工的前期各项准备工作

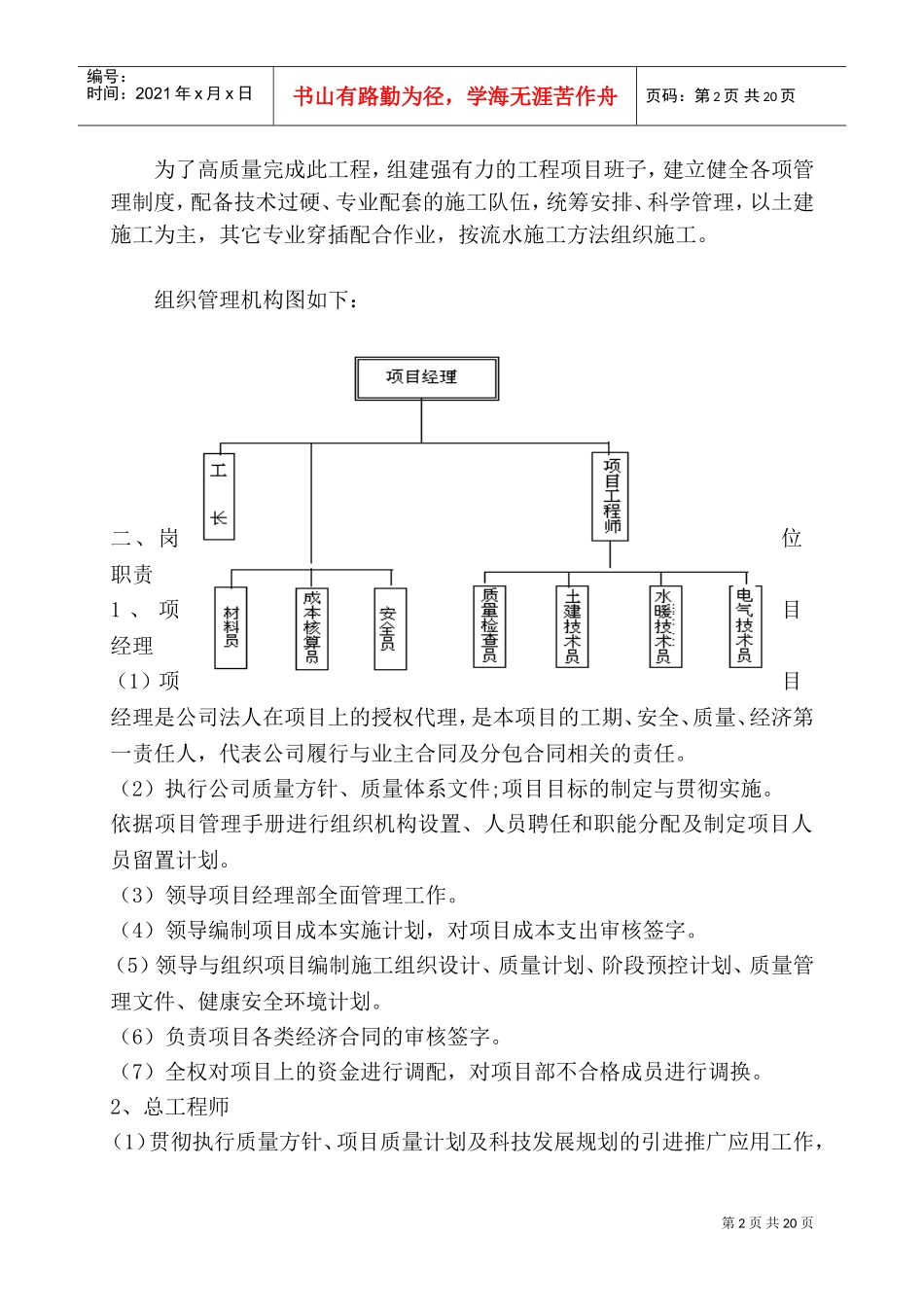

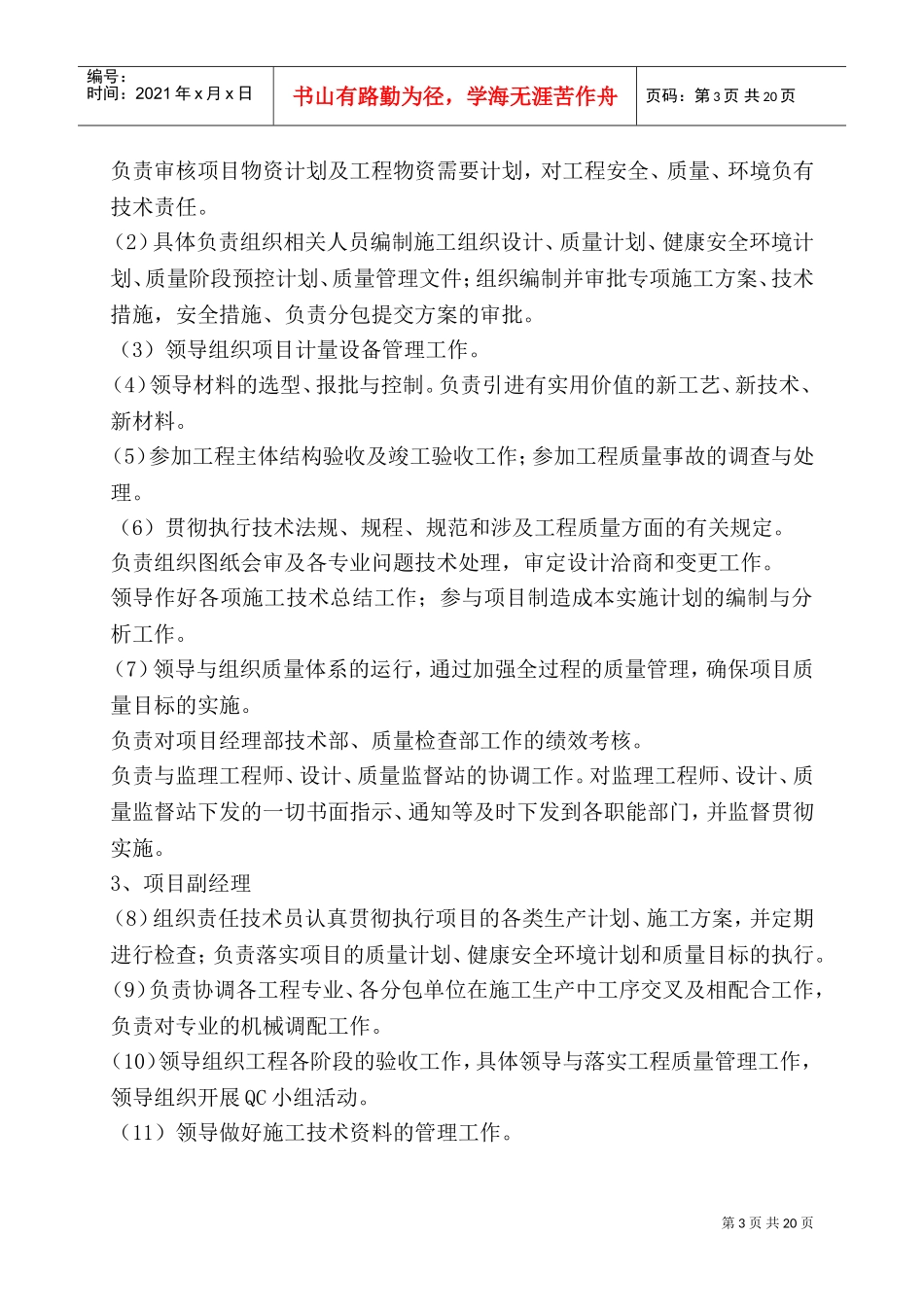

根据工程特点,调集具有类似施工经验的施工队伍,选择先进的、成熟的施工工艺和先进的机械设备,采用先进的施工组织管理技术统筹规划,合理安排,科学配置生产要素,组建功能匹配良性动作的生产线
