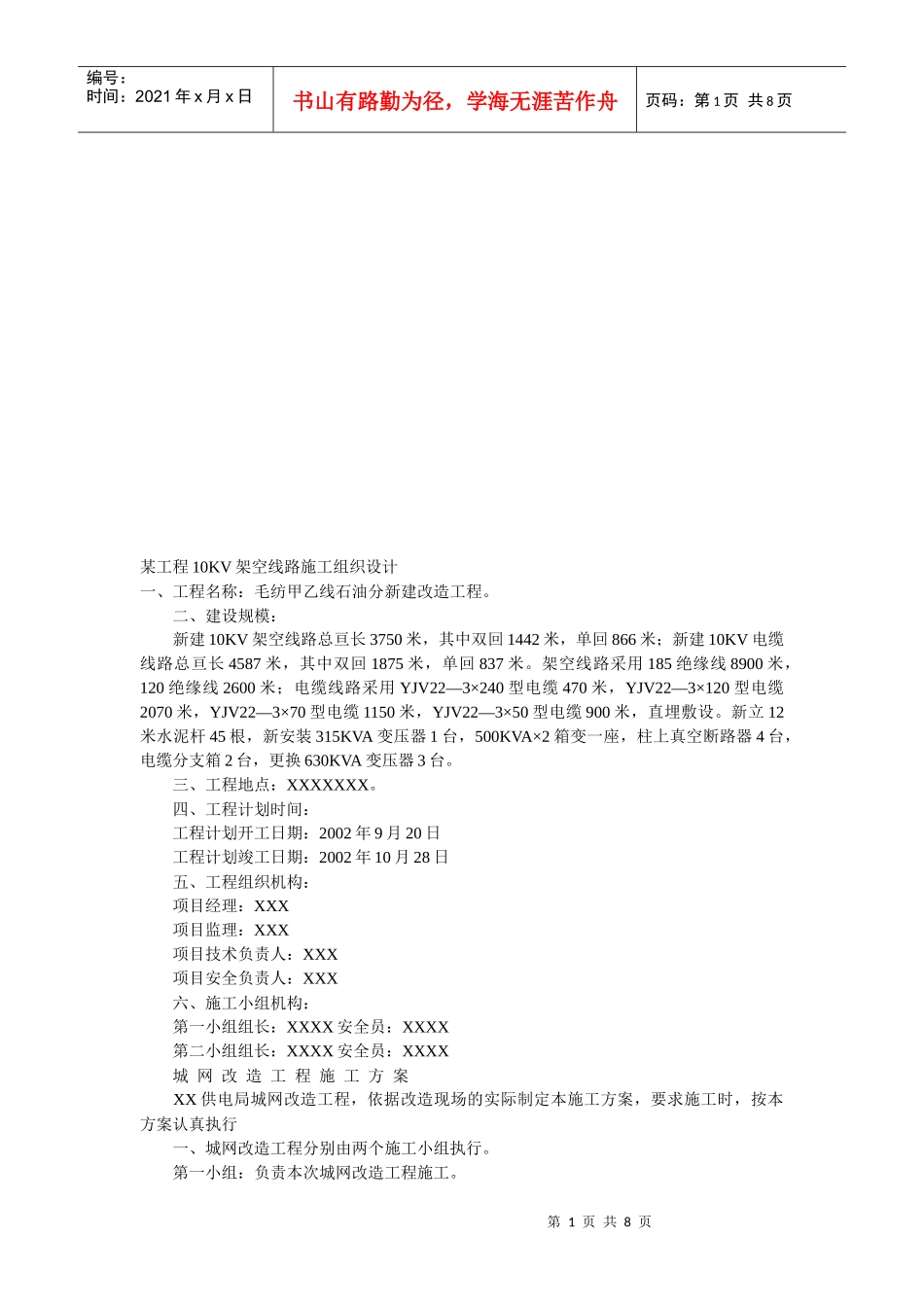

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页某工程10KV架空线路施工组织设计一、工程名称:毛纺甲乙线石油分新建改造工程
二、建设规模:新建10KV架空线路总亘长3750米,其中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,其中双回1875米,单回837米
架空线路采用185绝缘线8900米,120绝缘线2600米;电缆线路采用YJV22—3×240型电缆470米,YJV22—3×120型电缆2070米,YJV22—3×70型电缆1150米,YJV22—3×50型电缆900米,直埋敷设
新立12米水泥杆45根,新安装315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,更换630KVA变压器3台
三、工程地点:XXXXXXX
四、工程计划时间:工程计划开工日期:2002年9月20日工程计划竣工日期:2002年10月28日五、工程组织机构:项目经理:XXX项目监理:XXX项目技术负责人:XXX项目安全负责人:XXX六、施工小组机构:第一小组组长:XXXX安全员:XXXX第二小组组长:XXXX安全员:XXXX城网改造工程施工方案XX供电局城网改造工程,依据改造现场的实际制定本施工方案,要求施工时,按本方案认真执行一、城网改造工程分别由两个施工小组执行
第一小组:负责本次城网改造工程施工

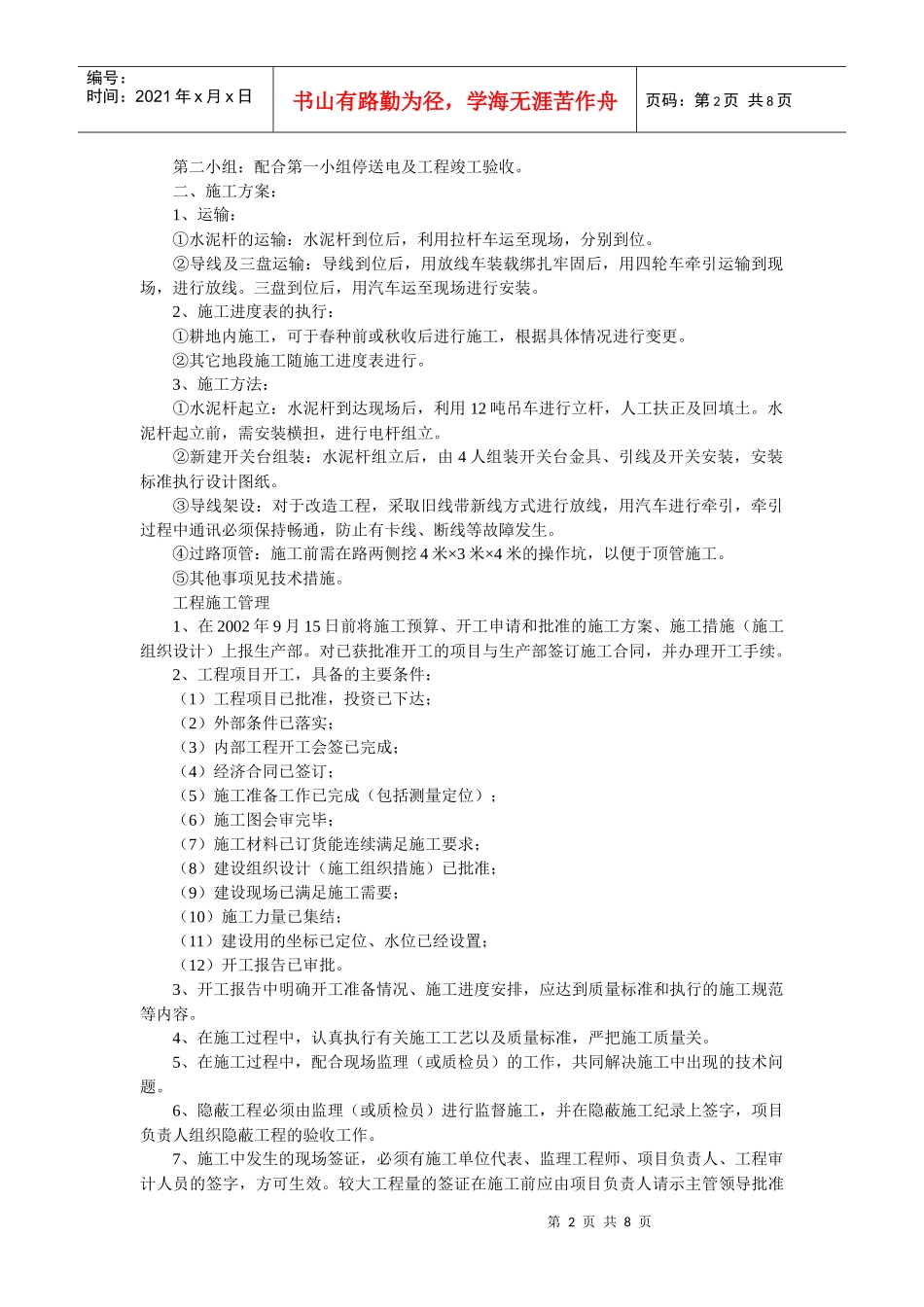

第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页第二小组:配合第一小组停送电及工程竣工验收
二、施工方案:1、运输:①水泥杆的运输:水泥杆到位后,利用拉杆车运至现场,分别到位
②导线及三盘运输:导线到位后,用放线车装载绑扎牢固后,用四轮车牵引运输到现场,进行放线
三盘到位后,用汽车运至现场进行安装

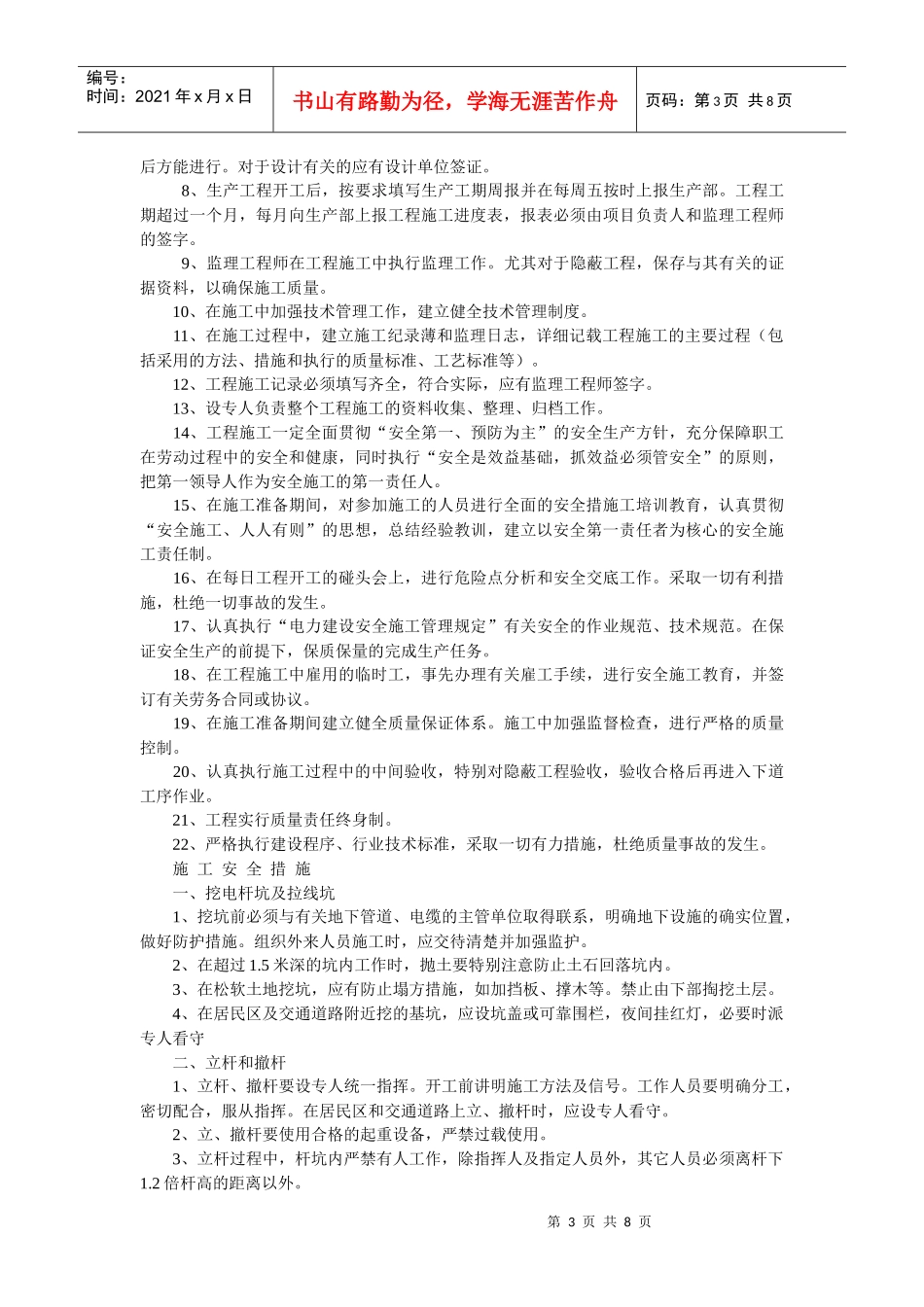

2、施工进度表的执行:①耕地内施工,可于春种前
