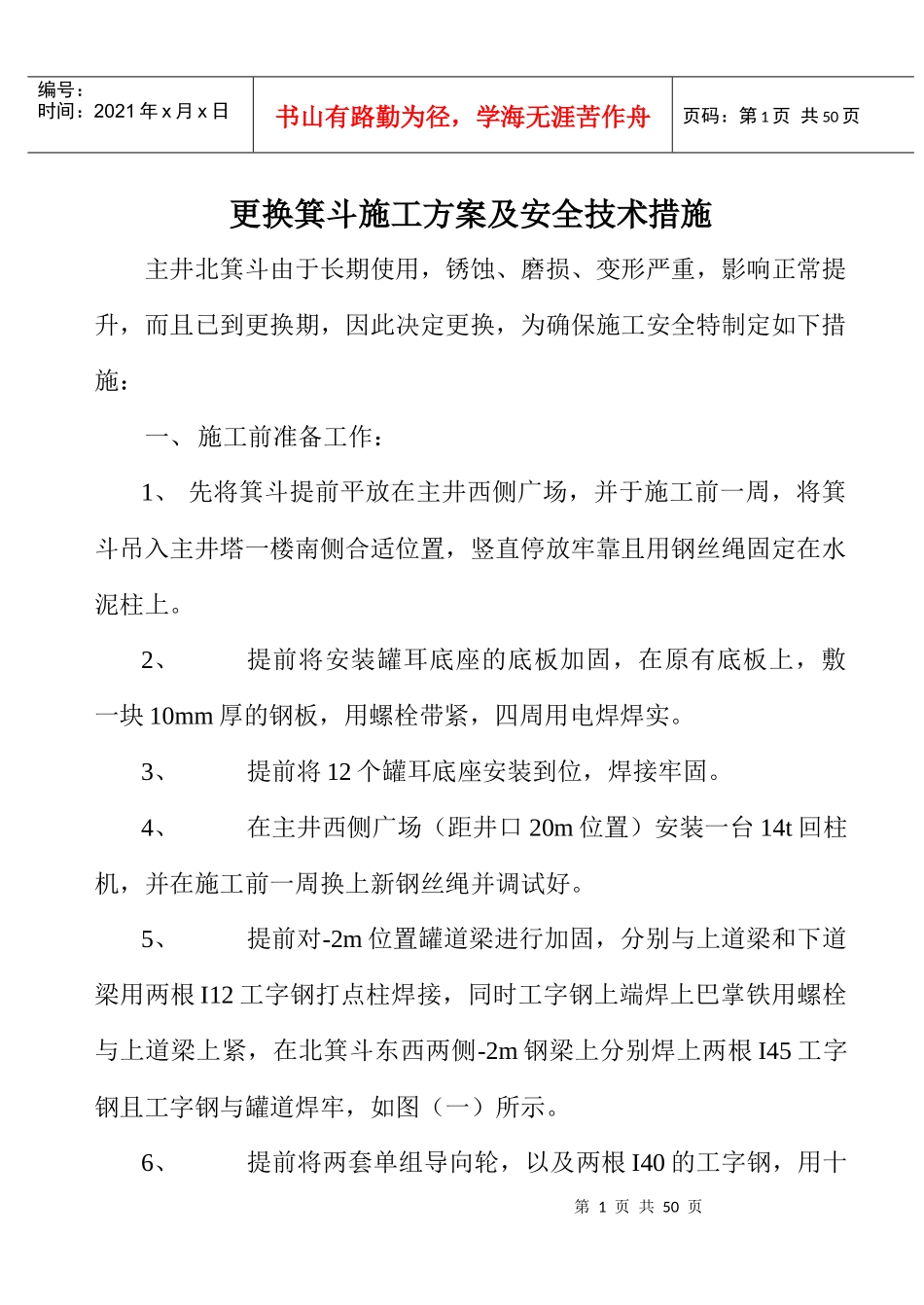

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页更换箕斗施工方案及安全技术措施主井北箕斗由于长期使用,锈蚀、磨损、变形严重,影响正常提升,而且已到更换期,因此决定更换,为确保施工安全特制定如下措施:一、施工前准备工作:1、先将箕斗提前平放在主井西侧广场,并于施工前一周,将箕斗吊入主井塔一楼南侧合适位置,竖直停放牢靠且用钢丝绳固定在水泥柱上
2、提前将安装罐耳底座的底板加固,在原有底板上,敷一块10mm厚的钢板,用螺栓带紧,四周用电焊焊实
3、提前将12个罐耳底座安装到位,焊接牢固
4、在主井西侧广场(距井口20m位置)安装一台14t回柱机,并在施工前一周换上新钢丝绳并调试好
5、提前对-2m位置罐道梁进行加固,分别与上道梁和下道梁用两根I12工字钢打点柱焊接,同时工字钢上端焊上巴掌铁用螺栓与上道梁上紧,在北箕斗东西两侧-2m钢梁上分别焊上两根I45工字钢且工字钢与罐道焊牢,如图(一)所示

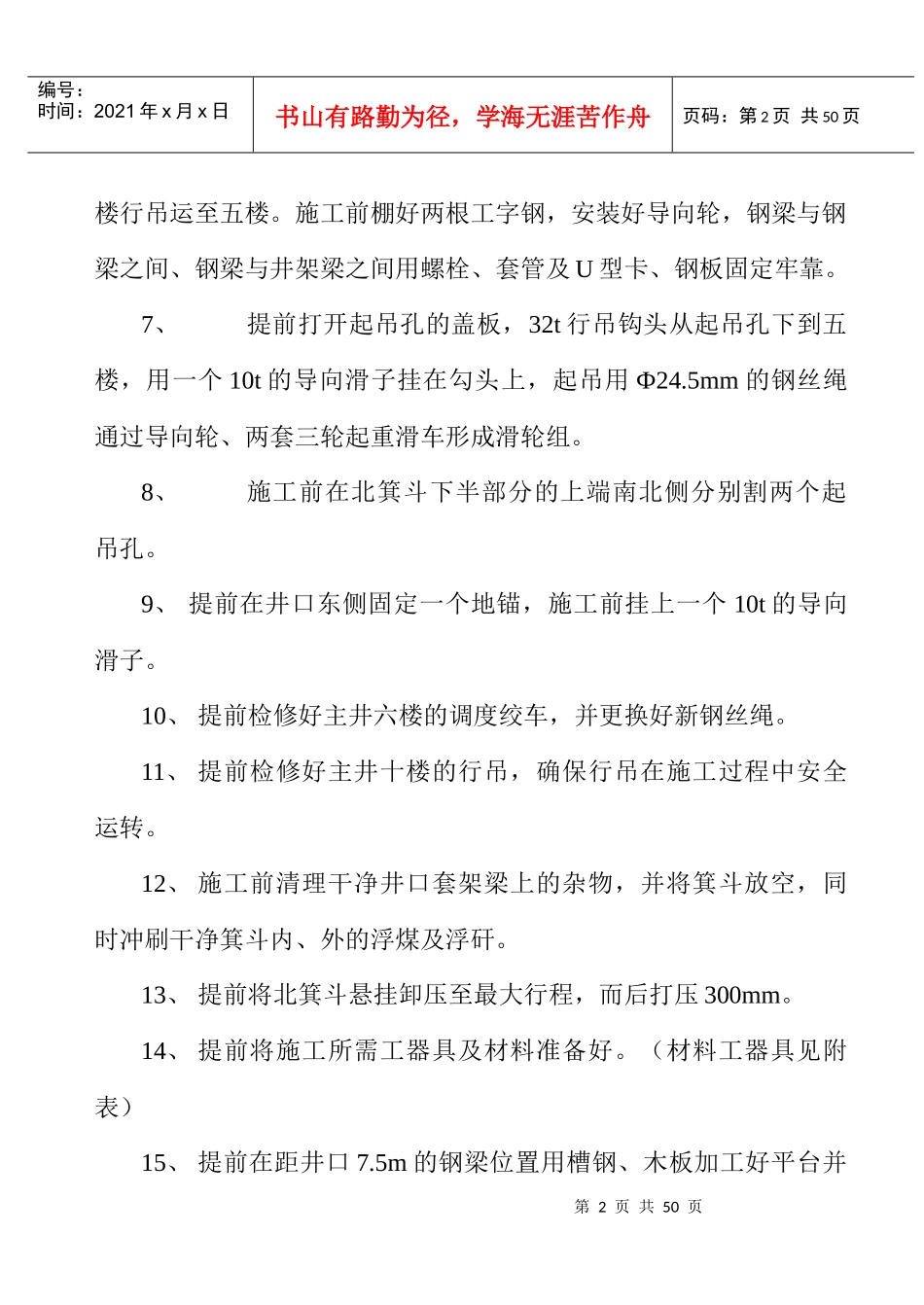

6、提前将两套单组导向轮,以及两根I40的工字钢,用十第2页共50页第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共50页楼行吊运至五楼
施工前棚好两根工字钢,安装好导向轮,钢梁与钢梁之间、钢梁与井架梁之间用螺栓、套管及U型卡、钢板固定牢靠
7、提前打开起吊孔的盖板,32t行吊钩头从起吊孔下到五楼,用一个10t的导向滑子挂在勾头上,起吊用Ф24
5mm的钢丝绳通过导向轮、两套三轮起重滑车形成滑轮组
8、施工前在北箕斗下半部分的上端南北侧分别割两个起吊孔
9、提前在井口东侧固定一个地锚,施工前挂上一个10t的导向滑子
10、提前检修好主井六楼的调度绞车,并更换好新钢丝绳
11、提前检修好主井十楼的行吊,确保行吊在施工过程中安全运转
12、施工前清理干净井口套架梁上的杂物,并将箕斗放空,同时冲刷干净箕斗内、外
