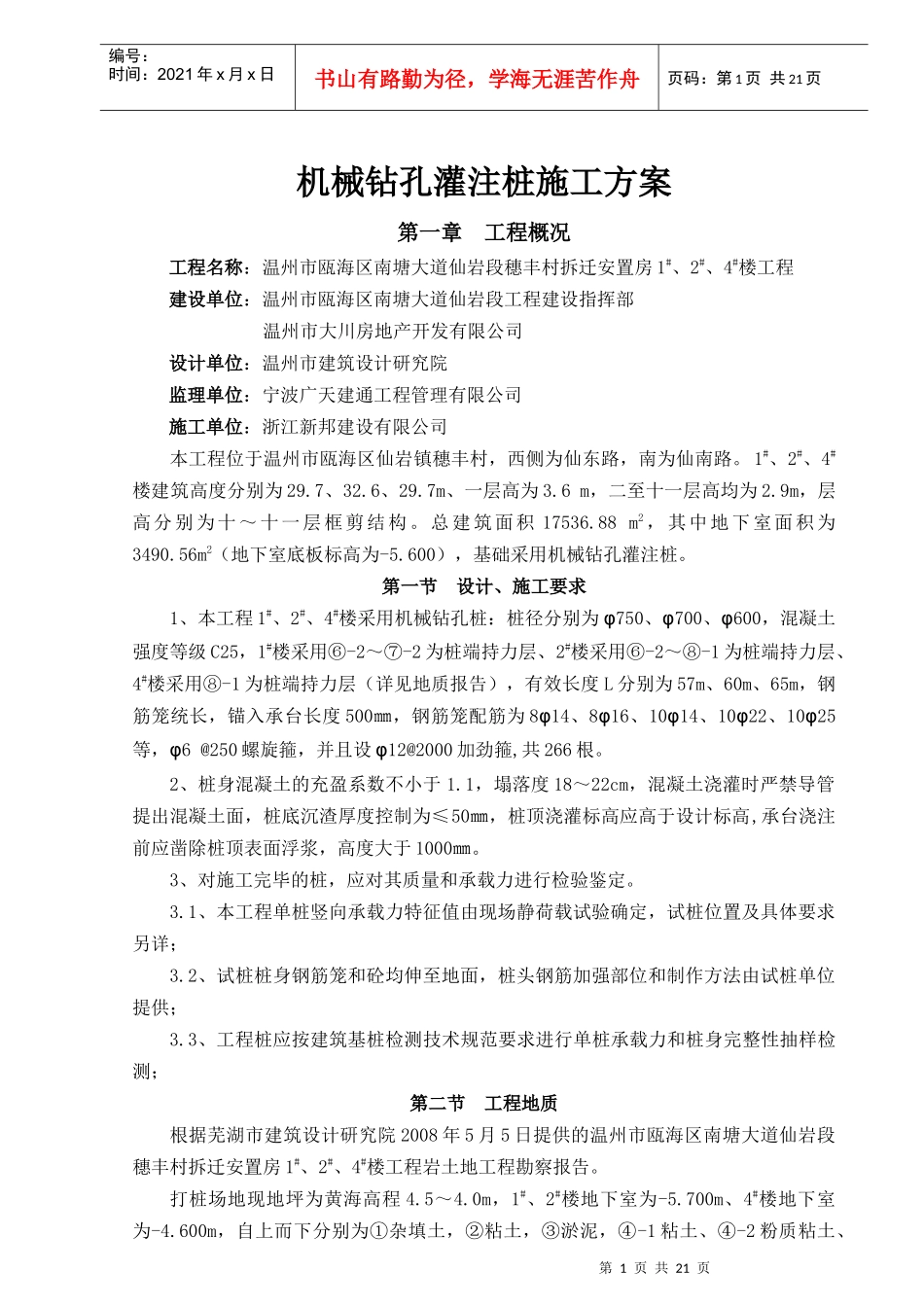

第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页机械钻孔灌注桩施工方案第一章工程概况工程名称:温州市瓯海区南塘大道仙岩段穗丰村拆迁安置房1#、2#、4#楼工程建设单位:温州市瓯海区南塘大道仙岩段工程建设指挥部温州市大川房地产开发有限公司设计单位:温州市建筑设计研究院监理单位:宁波广天建通工程管理有限公司施工单位:浙江新邦建设有限公司本工程位于温州市瓯海区仙岩镇穗丰村,西侧为仙东路,南为仙南路
1#、2#、4#楼建筑高度分别为29
7m、一层高为3
6m,二至十一层高均为2
9m,层高分别为十~十一层框剪结构
总建筑面积17536
88m2,其中地下室面积为3490
56m2(地下室底板标高为-5
600),基础采用机械钻孔灌注桩
第一节设计、施工要求1、本工程1#、2#、4#楼采用机械钻孔桩:桩径分别为φ750、φ700、φ600,混凝土强度等级C25,1#楼采用⑥-2~⑦-2为桩端持力层、2#楼采用⑥-2~⑧-1为桩端持力层、4#楼采用⑧-1为桩端持力层(详见地质报告),有效长度L分别为57m、60m、65m,钢筋笼统长,锚入承台长度500㎜,钢筋笼配筋为8φ14、8φ16、10φ14、10φ22、10φ25等,φ6@250螺旋箍,并且设φ12@2000加劲箍,共266根
2、桩身混凝土的充盈系数不小于1
1,塌落度18~22cm,混凝土浇灌时严禁导管提出混凝土面,桩底沉渣厚度控制为≤50㎜,桩顶浇灌标高应高于设计标高,承台浇注前应凿除桩顶表面浮浆,高度大于1000㎜
3、对施工完毕的桩,应对其质量和承载力进行检验鉴定
1、本工程单桩竖向承载力特征值由现场静荷载试验确定,试桩位置及具体要求另详;3
2、试桩桩身钢筋笼和砼均伸至地面,桩头钢筋加强部位和制作方法由试桩单位提供;3
3、工程桩应按建筑基桩检测
