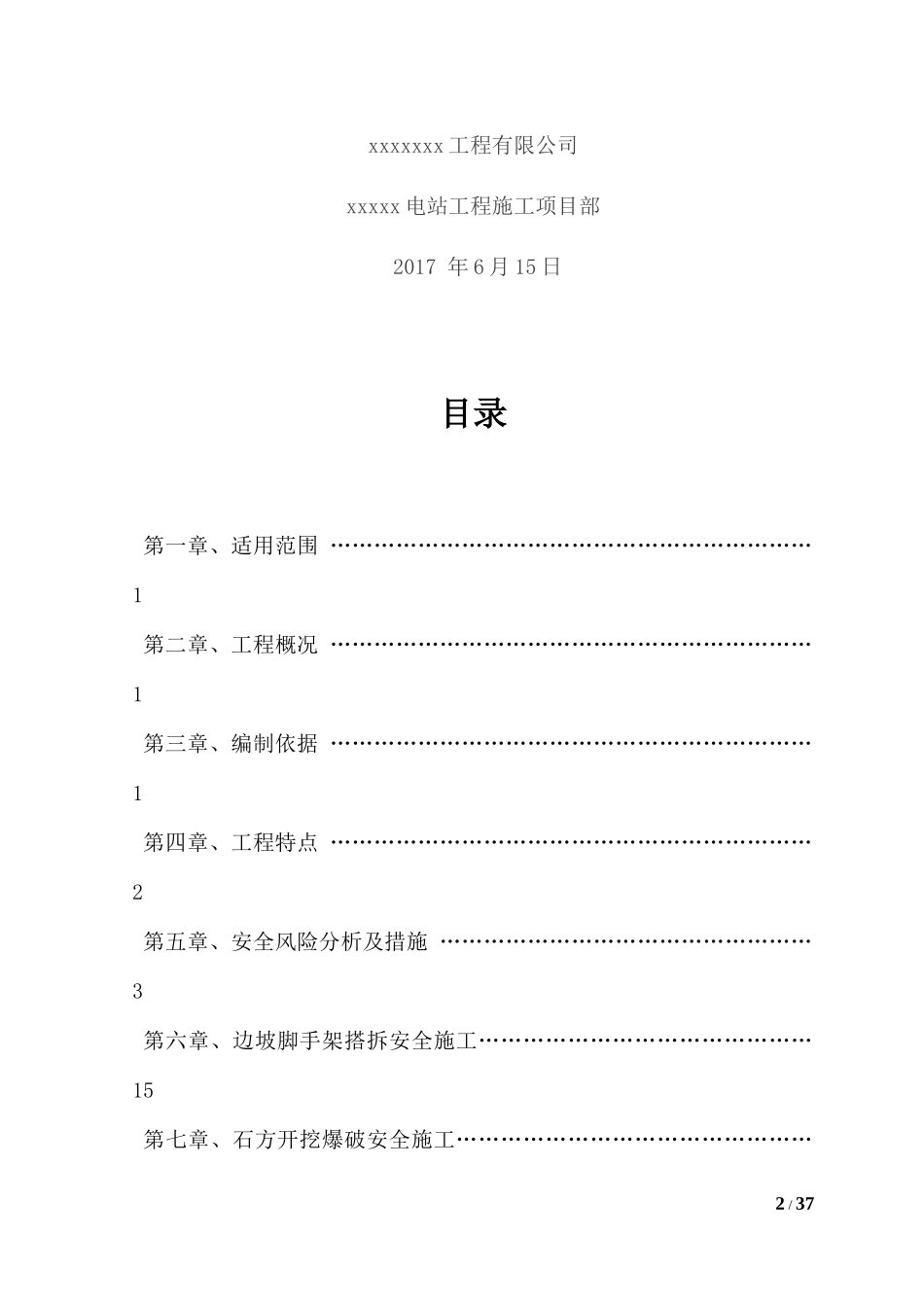

xxx电站xxx公路xxx段线路改造工程合同编号:xxxx施工安全专项方案批准:xxx审核:xxx编写:xxx1/37xxxxxxx工程有限公司xxxxx电站工程施工项目部2017年6月15日目录第一章、适用范围…………………………………………………………1第二章、工程概况…………………………………………………………1第三章、编制依据…………………………………………………………1第四章、工程特点…………………………………………………………2第五章、安全风险分析及措施……………………………………………3第六章、边坡脚手架搭拆安全施工………………………………………15第七章、石方开挖爆破安全施工…………………………………………2/3720第八章、工程建设标准强制性条文………………………………………24第九章、安全施工作业票…………………………………………………34第一章适用范围适用于xxxxx电站xxx公路K9+970~K10+219段线路改造施工。第二章工程概况xxxxx(以下简称xxxxx)位于xxxxxx镇境内,电站下库距清新县城,距清新县城25km。xxxxx的主要对外公路有广清高速公路和107国道,xxxxx至广州的公路里程为69km。xxxxx对外交通永久公路接xxxxxx的龙湾大道终点,到xxxx,全长15.2km。本工程计划总工期为90天,施工现场情况:xxxxx永久公路K9+970~K10+219段线路公路外部靠冲沟侧半幅路面有沉降,且右侧山包遮挡会车视线,弯道较急,从电厂长远安全运行考虑,须改线处理改造,主要项目包括土石方开挖、回填、混凝土浇筑及开挖山包绿化等。施工地点在xxx公路K9+970~K10+219段线路,交通较为便利,施工现场道路3/37畅通,施工用水用电较小(自行配备);三通一平条件已具备;具有满足材料运输和垃圾清运交通条件。第三章编制依据1、xxxxxxxxxx永久公路K9+970~K10+219段线路改造工程招标文件、投标文件、施工合同;2、设计图纸《DZ103D.5-54-G01~03》;3、《南方电网质量验收评定标准》(中国南方电网)4、《公路水泥混凝土路面施工技术规范》(JTGF30-2015);5、《公路工程施工安全技术规范》(JTGF90-2015)6、《公路路基施工技术规范》JTGF10-2006;第四章、工程特点本合同段线路改造长度小,地形较为平坦,施工条件较为理想,总体施工难度不大,通过仔细阅读图纸及现场考察,认为本合同段的工程有如下几个特点:1、本标段主体工程为边坡开挖与复绿、路基填筑、路面工程,因此如保组织施工机械进场进行施工、如何维持上下库道路的车辆行车、行人的安全,解决好这些问题也是保证工期的重要环节。2、土石方数量不多,其中挖方约为2万方,填方为800方。施工期间,必须作好土方碾压和检测,保证施工质量,防止后期沉降超标;合理安排好山包开挖、绿化、路基填筑的施工方案及路堤与构造物之间的施工顺序,保持较快的施工速度,做好路基施工期间的临时排水措施,是保证施工质量和施工速度的关键因素。3、本合同工程工期为90天,工期紧、工作面虽较集中,我公司将以优秀的管理水平和施工技术高效优质进行施工,尽量争取缩短工期,提前完工,并严把质量关。4、挖掘机作业、交通安全、原电缆及通信光缆保护、材料运输及二次吊运、边坡滚石、临边施工等存在安全风险,必须将此风险作为重要风险,应做好各项安全教育、安全保护工作,配备安全网、安全帽及劳保鞋等必须的安全用品,注意生产安全,做好安全警戒及告示牌等。由于施工地点地处永久公路上,必须注意施工安全,加强交叉施工作业的管理,4/37合理安排材料堆放点避免造成不必要的堵塞。机械要合理安排,由于场地的限制,不可能大量进入机械,因此机械的配置要合理。5/37第五章安全风险分析及措施第一节安全风险分析1、本项目实施过程中的安全风险分析本合同段线路改造长度小,地形较为平坦,施工条件较为理想,总体施工难度不大,本标段主体工程为边坡开挖与复绿、路基填筑、路面工程,因此如保组织施工机械进场进行施工、如何维持上下库道路的车辆行车、行人的安全、对原有电缆沟及通信光缆的保护、边坡安全施工等,解决好这些主要安全问题也是保证工期的重要环节。应做好各项安全教育、安全保护工作,配备安全网、安全帽及劳保鞋等必须的安全...
