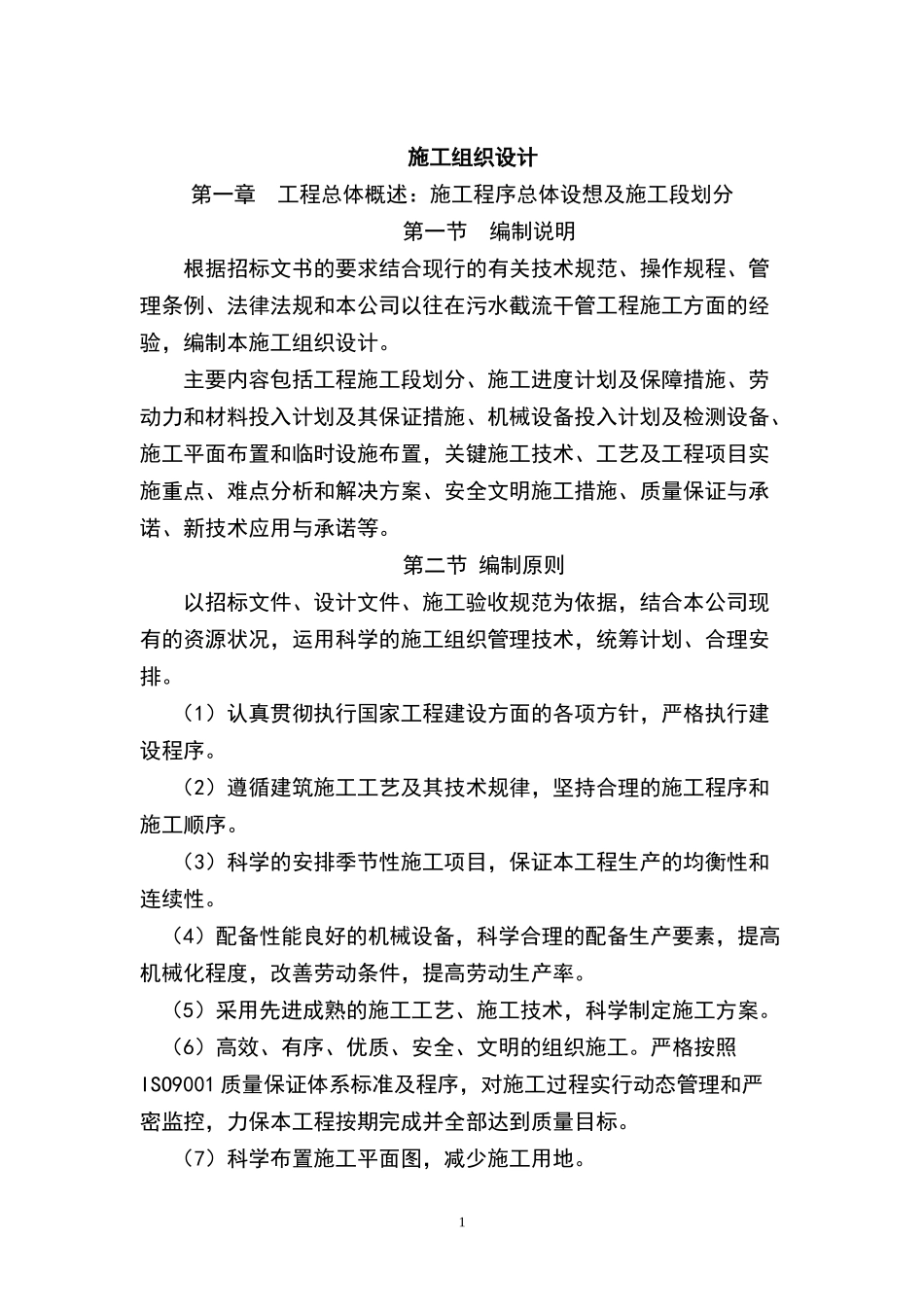

施工组织设计第一章工程总体概述:施工程序总体设想及施工段划分第一节编制说明根据招标文书的要求结合现行的有关技术规范、操作规程、管理条例、法律法规和本公司以往在污水截流干管工程施工方面的经验,编制本施工组织设计
主要内容包括工程施工段划分、施工进度计划及保障措施、劳动力和材料投入计划及其保证措施、机械设备投入计划及检测设备、施工平面布置和临时设施布置,关键施工技术、工艺及工程项目实施重点、难点分析和解决方案、安全文明施工措施、质量保证与承诺、新技术应用与承诺等
第二节编制原则以招标文件、设计文件、施工验收规范为依据,结合本公司现有的资源状况,运用科学的施工组织管理技术,统筹计划、合理安排
(1)认真贯彻执行国家工程建设方面的各项方针,严格执行建设程序
(2)遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序
(3)科学的安排季节性施工项目,保证本工程生产的均衡性和连续性
(4)配备性能良好的机械设备,科学合理的配备生产要素,提高机械化程度,改善劳动条件,提高劳动生产率
(5)采用先进成熟的施工工艺、施工技术,科学制定施工方案
(6)高效、有序、优质、安全、文明的组织施工
严格按照ISO9001质量保证体系标准及程序,对施工过程实行动态管理和严密监控,力保本工程按期完成并全部达到质量目标
(7)科学布置施工平面图,减少施工用地

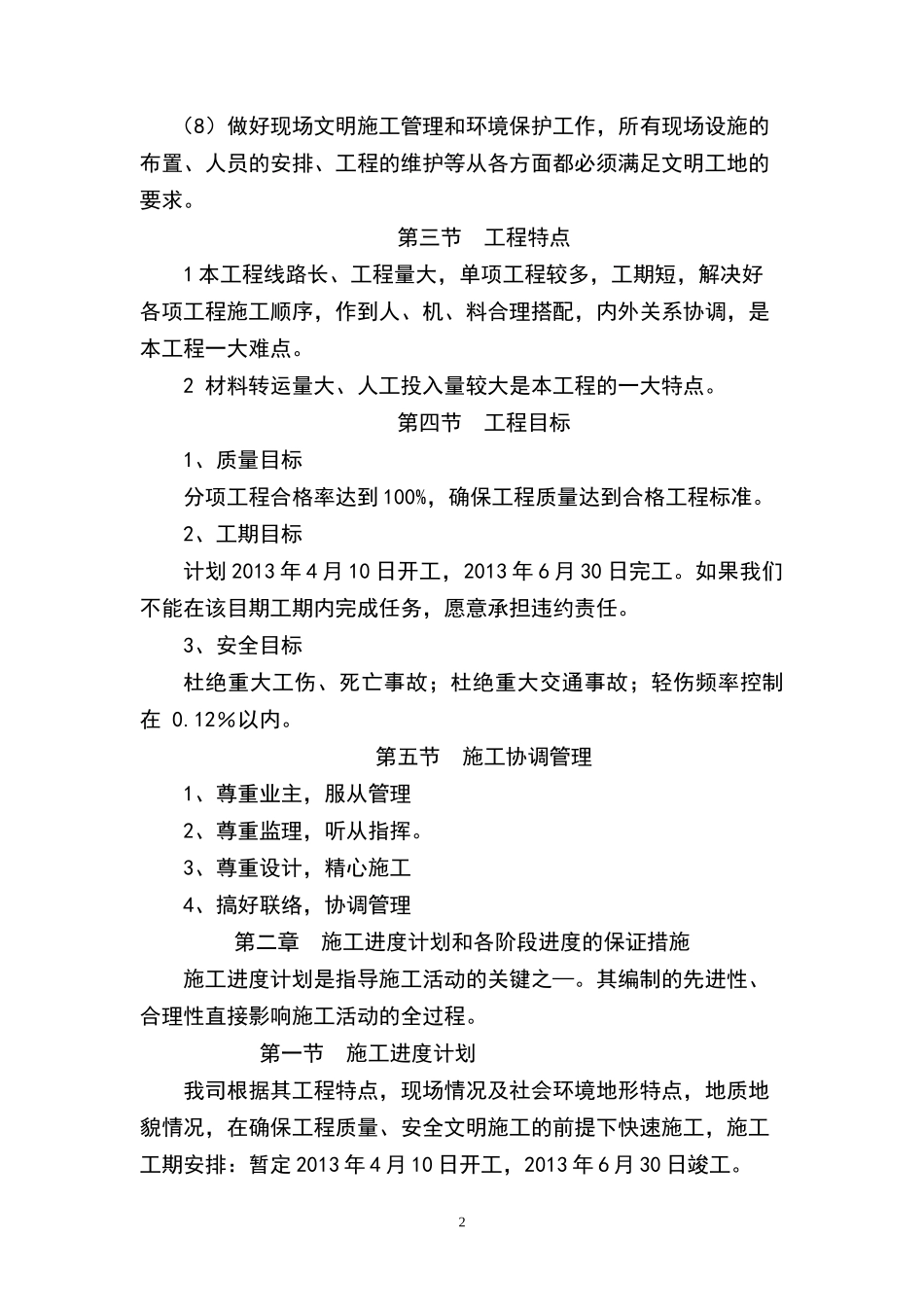

1(8)做好现场文明施工管理和环境保护工作,所有现场设施的布置、人员的安排、工程的维护等从各方面都必须满足文明工地的要求
第三节工程特点1本工程线路长、工程量大,单项工程较多,工期短,解决好各项工程施工顺序,作到人、机、料合理搭配,内外关系协调,是本工程一大难点
2材料转运量大、人工投入量较大是本工程的一大特点
第四节工程目标1、质量目标分项工程合格率达到100%,确保工程质量达到合格工程标准
2、工期目标计划2013年4月10日开工,2013年
