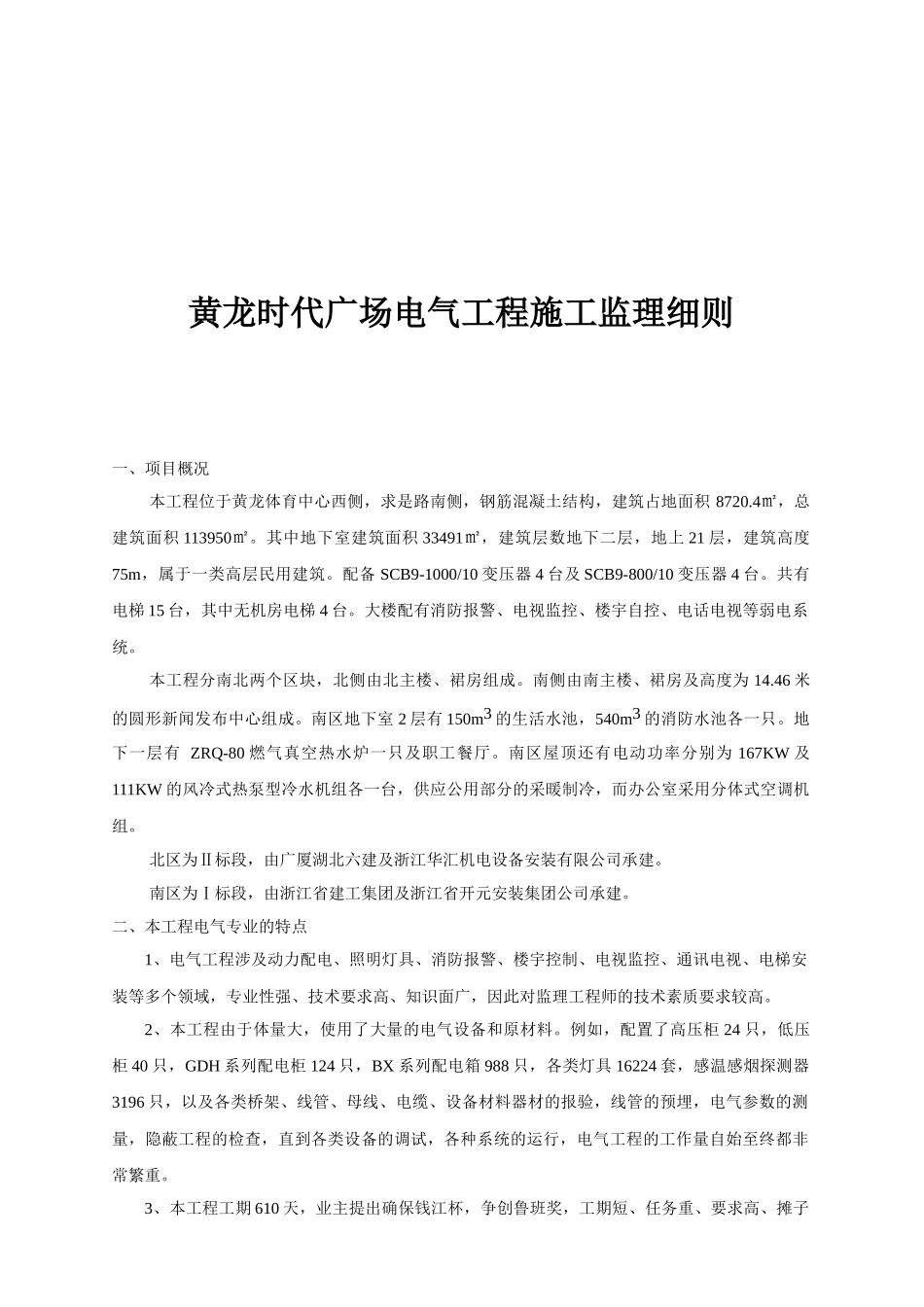

黄龙时代广场电气工程施工监理细则一、项目概况本工程位于黄龙体育中心西侧,求是路南侧,钢筋混凝土结构,建筑占地面积8720
4㎡,总建筑面积113950㎡
其中地下室建筑面积33491㎡,建筑层数地下二层,地上21层,建筑高度75m,属于一类高层民用建筑
配备SCB9-1000/10变压器4台及SCB9-800/10变压器4台
共有电梯15台,其中无机房电梯4台
大楼配有消防报警、电视监控、楼宇自控、电话电视等弱电系统
本工程分南北两个区块,北侧由北主楼、裙房组成
南侧由南主楼、裙房及高度为14
46米的圆形新闻发布中心组成
南区地下室2层有150m3的生活水池,540m3的消防水池各一只
地下一层有ZRQ-80燃气真空热水炉一只及职工餐厅
南区屋顶还有电动功率分别为167KW及111KW的风冷式热泵型冷水机组各一台,供应公用部分的采暖制冷,而办公室采用分体式空调机组
北区为Ⅱ标段,由广厦湖北六建及浙江华汇机电设备安装有限公司承建
南区为Ⅰ标段,由浙江省建工集团及浙江省开元安装集团公司承建
二、本工程电气专业的特点1、电气工程涉及动力配电、照明灯具、消防报警、楼宇控制、电视监控、通讯电视、电梯安装等多个领域,专业性强、技术要求高、知识面广,因此对监理工程师的技术素质要求较高
2、本工程由于体量大,使用了大量的电气设备和原材料
例如,配置了高压柜24只,低压柜40只,GDH系列配电柜124只,BX系列配电箱988只,各类灯具16224套,感温感烟探测器3196只,以及各类桥架、线管、母线、电缆、设备材料器材的报验,线管的预埋,电气参数的测量,隐蔽工程的检查,直到各类设备的调试,各种系统的运行,电气工程的工作量自始至终都非常繁重
3、本工程工期610天,业主提出确保钱江杯,争创鲁班奖,工期短、任务重、要求高、摊子大,因此必须严格按规范办事,耐心协调方方面面的关系,抓紧分分秒秒的施
