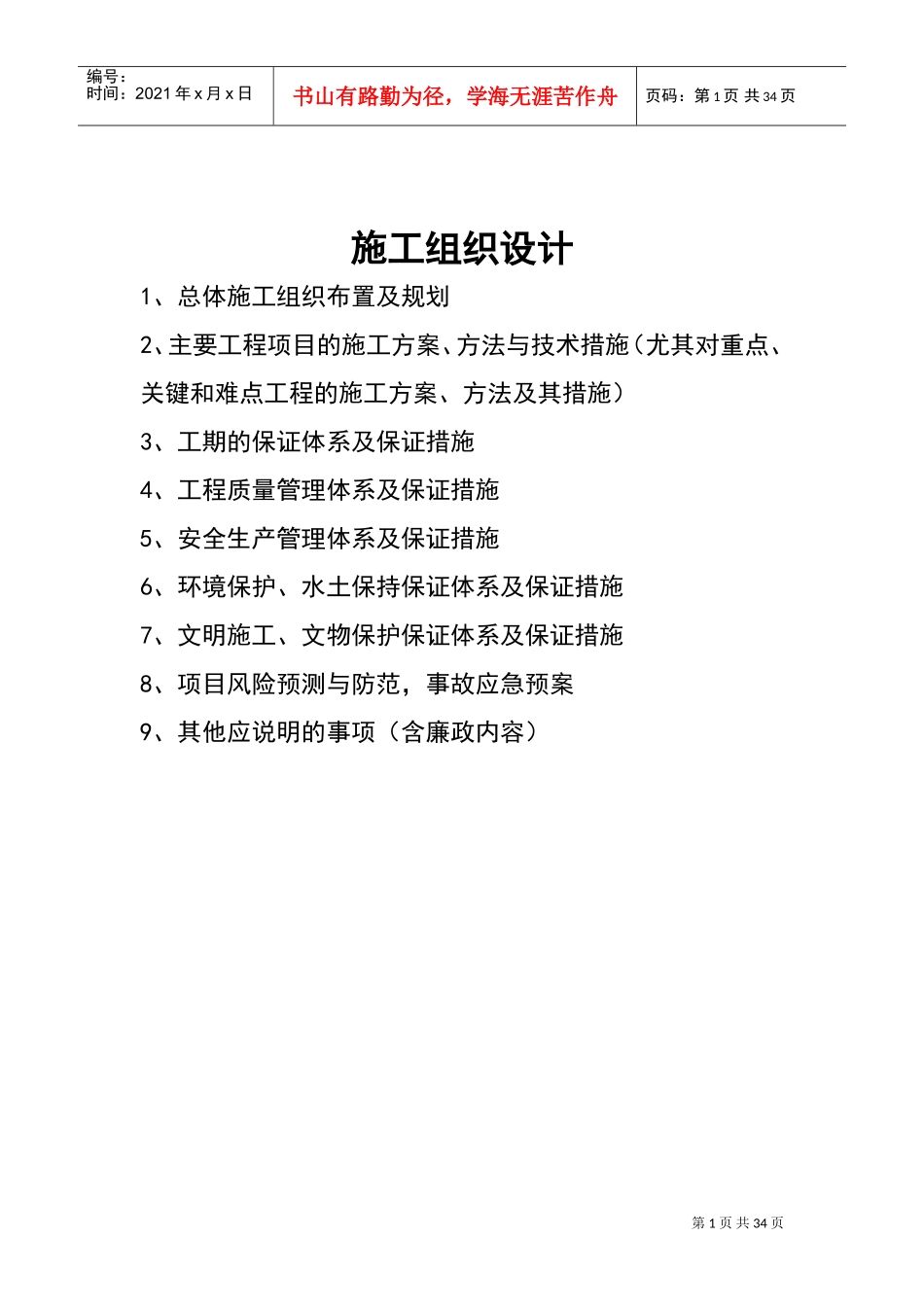

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页施工组织设计1、总体施工组织布置及规划2、主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)3、工期的保证体系及保证措施4、工程质量管理体系及保证措施5、安全生产管理体系及保证措施6、环境保护、水土保持保证体系及保证措施7、文明施工、文物保护保证体系及保证措施8、项目风险预测与防范,事故应急预案9、其他应说明的事项(含廉政内容)第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页一、总体施工组织布置及规划1、工程总叙聊城市位山灌区西6号沉沙池清淤工程地点位于阳谷县七级镇、度假区于集镇境内,计划清淤长度7
492公里,清淤土方202万立方米
施工方式采用挖掘机配合自卸汽车清淤
2编制依据1、招标文件对施工进度的有关文件要求
2、设计图纸
3、有关施工及验收规范
4、工程量清单
5、主要施工方法
6、当地水文气象条件
7、本公司施工力量情况
二、主要工程项目的施工方案、方法与技术措施测量放样①测量放样依据A、业主提供的城建坐标及水准点;B、业主提供的施工图及说明;第3页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共34页C、有关工程测量的规范和标准
②测量人员组织测量放样控制是贯穿工程施工过程的十分关键的工作,为此成立专门的测量放样小组,由具有理论和实际施工经验的工程师负责,全面准确地对本工程各部位进行水平位置和高程控制并提供各阶段所需的测量资料
测量人员配置如下:测量工程师1人测量技工2人其他人员3人③测量仪器设备配置测量仪器如下表仪器名称型号数量备注全站仪TC170013mm±1pmm经纬仪J212”自动安平水准仪DS331mm长钢卷尺50m2④测量控制放样A
