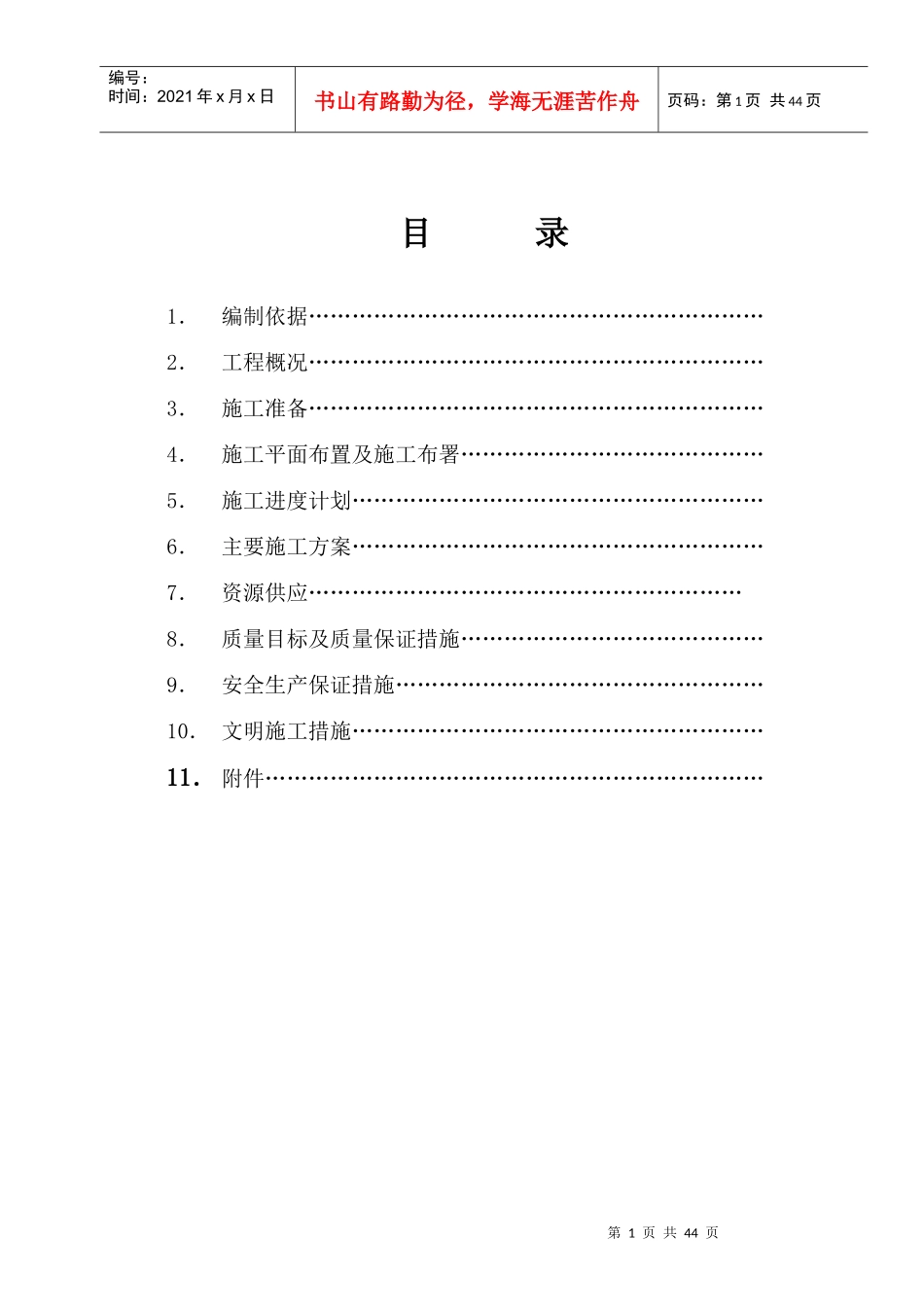

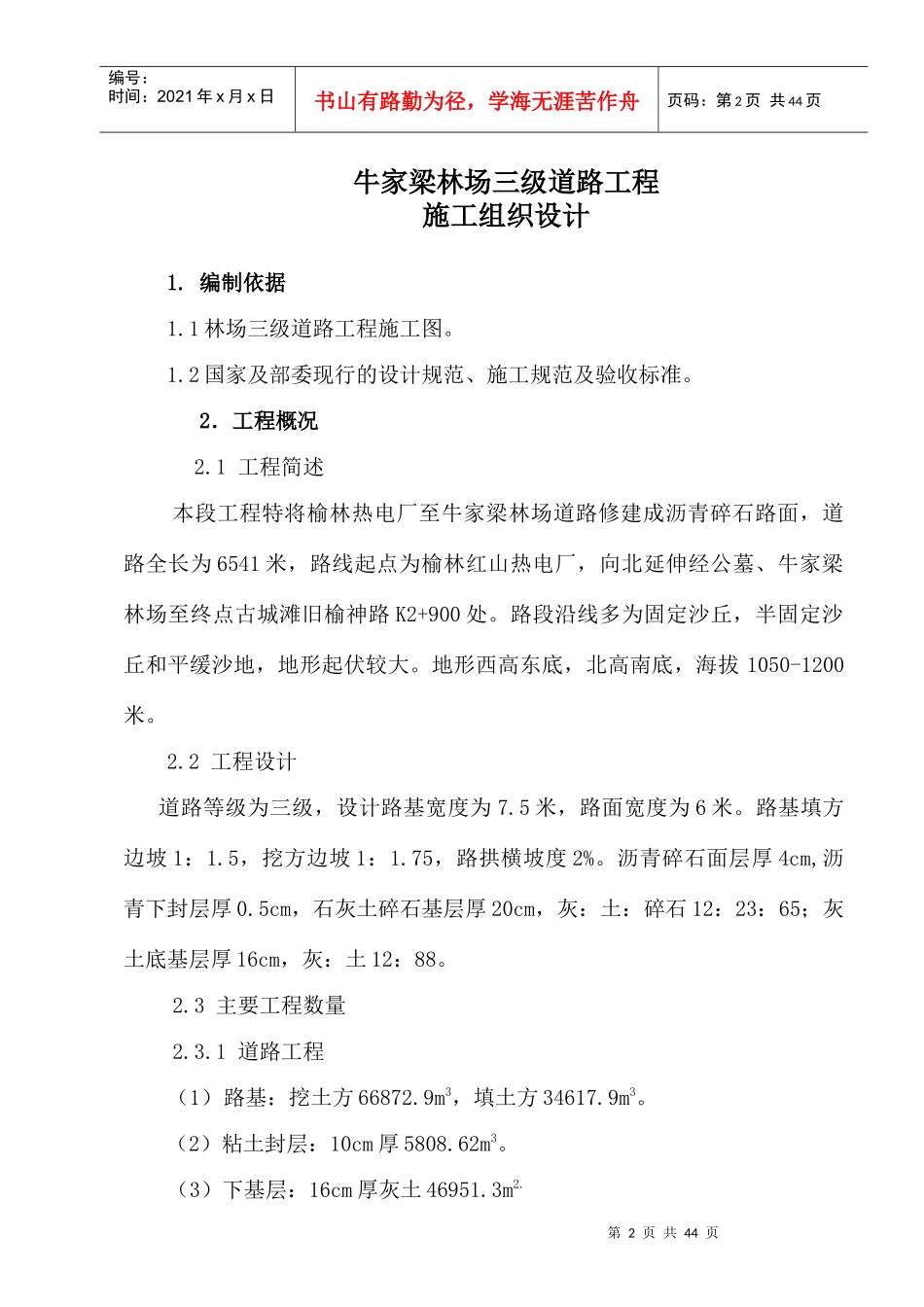

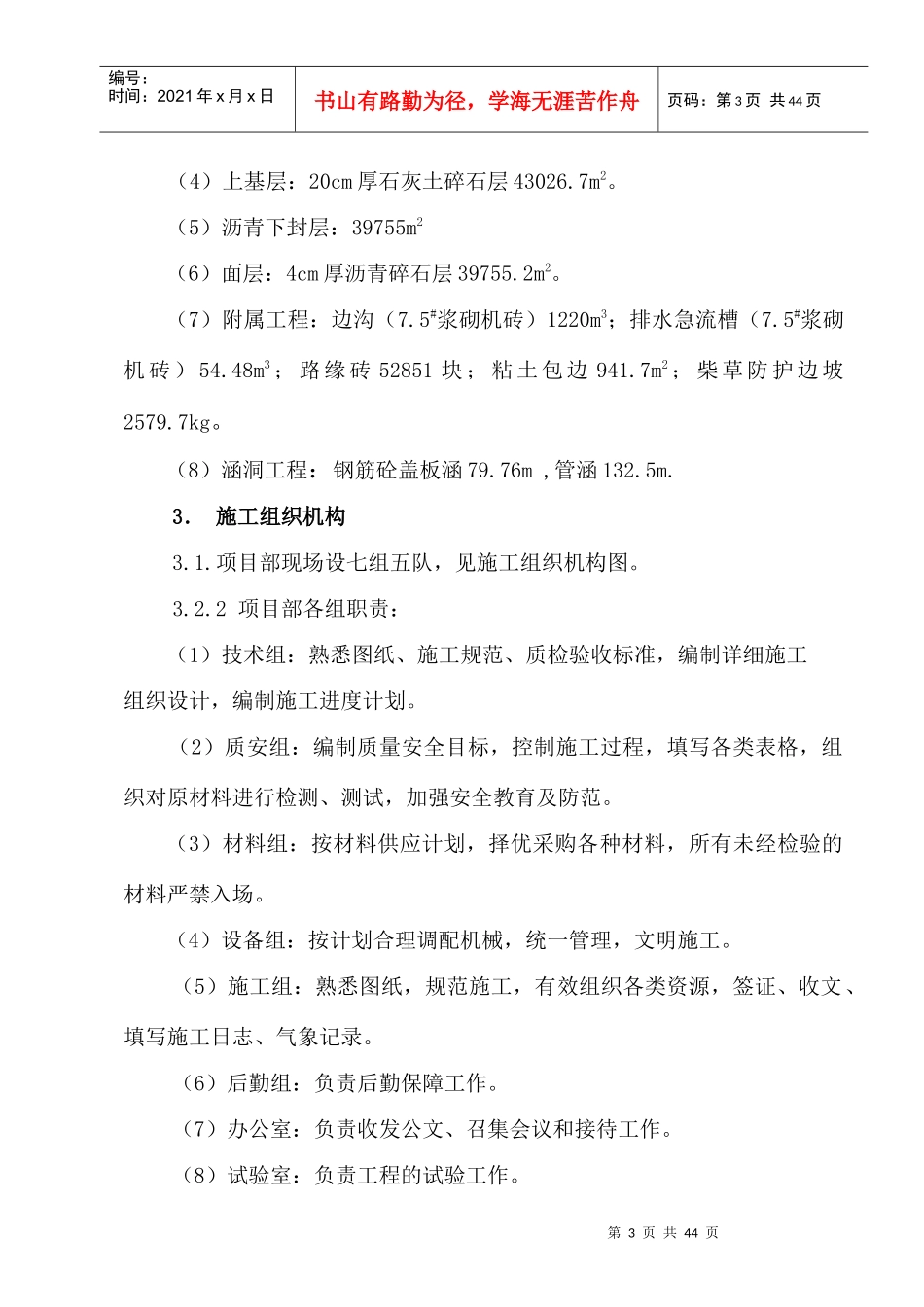

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页目录1.编制依据………………………………………………………2.工程概况………………………………………………………3.施工准备………………………………………………………4.施工平面布置及施工布署……………………………………5.施工进度计划…………………………………………………6.主要施工方案…………………………………………………7.资源供应……………………………………………………8.质量目标及质量保证措施……………………………………9.安全生产保证措施……………………………………………10.文明施工措施…………………………………………………11.附件……………………………………………………………第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页牛家梁林场三级道路工程施工组织设计1.编制依据1.1林场三级道路工程施工图。1.2国家及部委现行的设计规范、施工规范及验收标准。2.工程概况2.1工程简述本段工程特将榆林热电厂至牛家梁林场道路修建成沥青碎石路面,道路全长为6541米,路线起点为榆林红山热电厂,向北延伸经公墓、牛家梁林场至终点古城滩旧榆神路K2+900处。路段沿线多为固定沙丘,半固定沙丘和平缓沙地,地形起伏较大。地形西高东底,北高南底,海拔1050-1200米。2.2工程设计道路等级为三级,设计路基宽度为7.5米,路面宽度为6米。路基填方边坡1:1.5,挖方边坡1:1.75,路拱横坡度2%。沥青碎石面层厚4cm,沥青下封层厚0.5cm,石灰土碎石基层厚20cm,灰:土:碎石12:23:65;灰土底基层厚16cm,灰:土12:88。2.3主要工程数量2.3.1道路工程(1)路基:挖土方66872.9m3,填土方34617.9m3。(2)粘土封层:10cm厚5808.62m3。(3)下基层:16cm厚灰土46951.3m2.第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页(4)上基层:20cm厚石灰土碎石层43026.7m2。(5)沥青下封层:39755m2(6)面层:4cm厚沥青碎石层39755.2m2。(7)附属工程:边沟(7.5#浆砌机砖)1220m3;排水急流槽(7.5#浆砌机砖)54.48m3;路缘砖52851块;粘土包边941.7m2;柴草防护边坡2579.7kg。(8)涵洞工程:钢筋砼盖板涵79.76m,管涵132.5m.3.施工组织机构3.1.项目部现场设七组五队,见施工组织机构图。3.2.2项目部各组职责:(1)技术组:熟悉图纸、施工规范、质检验收标准,编制详细施工组织设计,编制施工进度计划。(2)质安组:编制质量安全目标,控制施工过程,填写各类表格,组织对原材料进行检测、测试,加强安全教育及防范。(3)材料组:按材料供应计划,择优采购各种材料,所有未经检验的材料严禁入场。(4)设备组:按计划合理调配机械,统一管理,文明施工。(5)施工组:熟悉图纸,规范施工,有效组织各类资源,签证、收文、填写施工日志、气象记录。(6)后勤组:负责后勤保障工作。(7)办公室:负责收发公文、召集会议和接待工作。(8)试验室:负责工程的试验工作。第4页共44页第3页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共44页3.3施工准备3.3.1施工现场准备施工总平面的布置及各施工点的设置是工程能否正常顺利开展的关键。道路工程属线性工程,点多面广,平面布置力求合理,便于施工;便道、水电等临时设施沿路线布置以保证施工的需要,具体见附图(施工平面布置图)。3.3.2施工技术准备道路工程施工难度较大,技术要求高,施工前技术准备工作繁重,须做好以下几方面的工作:(1)控制线路的复测及加密:施工前,根据建设单位部门交底的平面控制点和高程控制点,在现场会同建设和监理单位进行复测、加固。对设计部门提供的水准点,组织技术力量进行复核,允许误差应符合测量规范要求12√L(L为两点之间的水平距离,以公里计)。(2)组织施工图和合同技术规范的学习、图纸会审,进行技术交底,了解施工工艺;沿线踏勘,了解现场情况。(3)协调好与建设单位、监理的关系,明确监理流程。3.3.3机械设备准备对投入工程...
