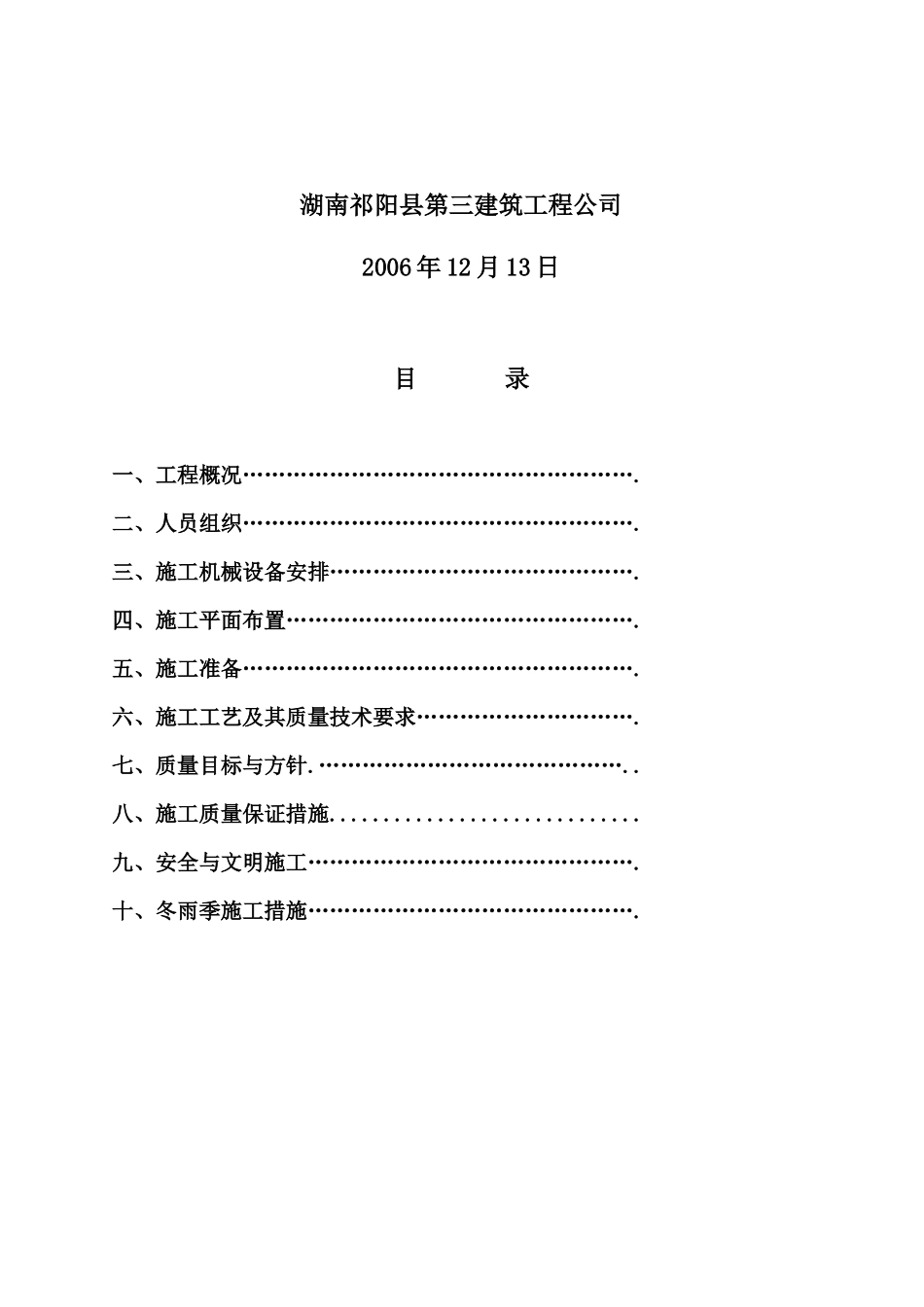

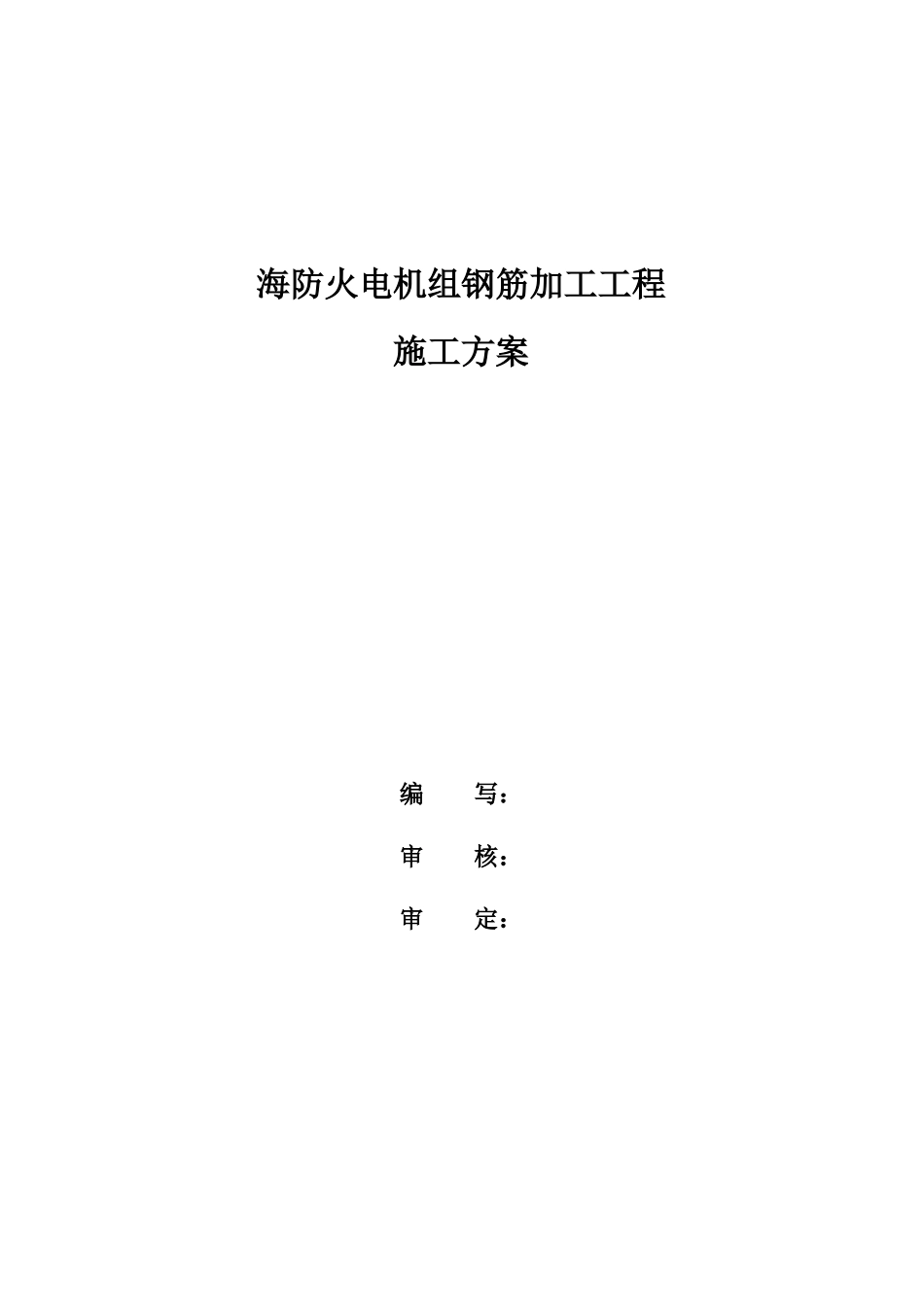

海防火电机组钢筋加工工程施工方案编写:审核:审定:湖南祁阳县第三建筑工程公司2006年12月13日目录一、工程概况………………………………………………
二、人员组织………………………………………………
三、施工机械设备安排……………………………………
四、施工平面布置…………………………………………
五、施工准备………………………………………………
六、施工工艺及其质量技术要求…………………………
七、质量目标与方针
……………………………………
八、施工质量保证措施
九、安全与文明施工………………………………………
十、冬雨季施工措施………………………………………

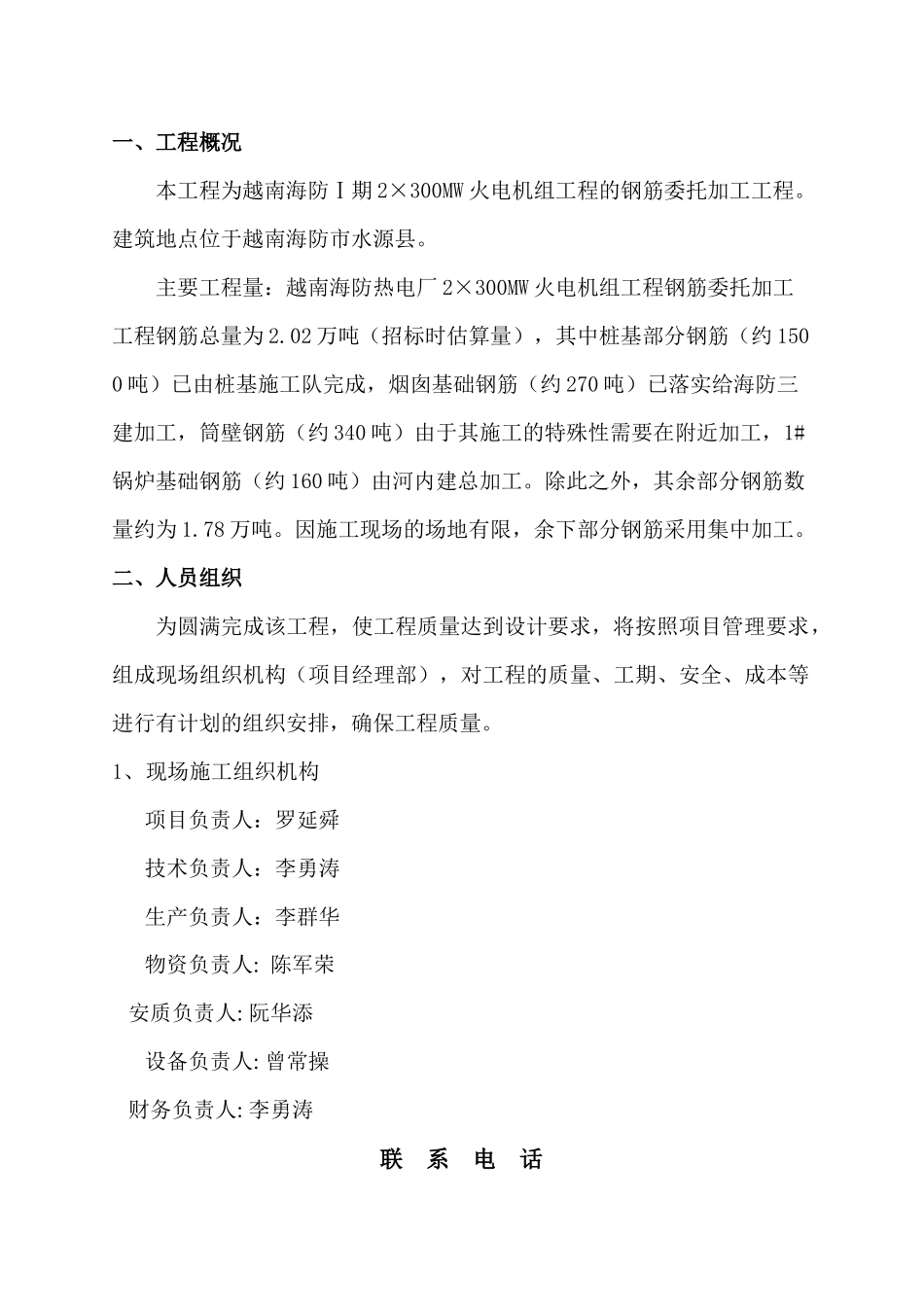

一、工程概况本工程为越南海防Ⅰ期2×300MW火电机组工程的钢筋委托加工工程
建筑地点位于越南海防市水源县
主要工程量:越南海防热电厂2×300MW火电机组工程钢筋委托加工工程钢筋总量为2
02万吨(招标时估算量),其中桩基部分钢筋(约1500吨)已由桩基施工队完成,烟囱基础钢筋(约270吨)已落实给海防三建加工,筒壁钢筋(约340吨)由于其施工的特殊性需要在附近加工,1#锅炉基础钢筋(约160吨)由河内建总加工
除此之外,其余部分钢筋数量约为1
因施工现场的场地有限,余下部分钢筋采用集中加工
二、人员组织为圆满完成该工程,使工程质量达到设计要求,将按照项目管理要求,组成现场组织机构(项目经理部),对工程的质量、工期、安全、成本等进行有计划的组织安排,确保工程质量
1、现场施工组织机构项目负责人:罗延舜技术负责人:李勇涛生产负责人:李群华物资负责人:陈军荣安质负责人:阮华添设备负责人:曾常操财务负责人:李勇涛联系电话职务姓名电话项目负责人罗延舜0936306021技术负责人李勇涛0936379109生产负责人李群华0904978396物资负责人
