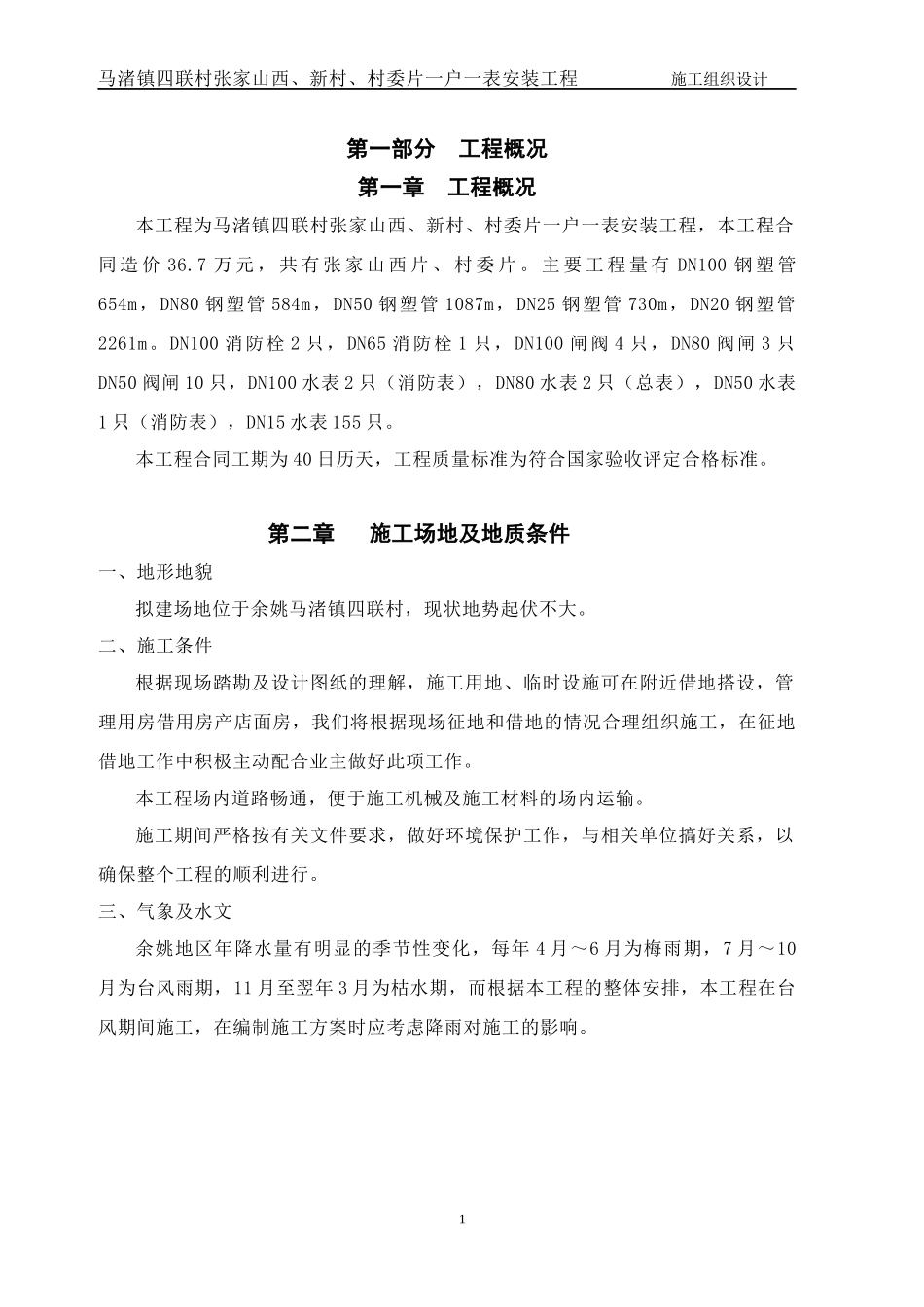

马渚镇四联村张家山西、新村、村委片一户一表安装工程施工组织设计第一部分工程概况第一章工程概况本工程为马渚镇四联村张家山西、新村、村委片一户一表安装工程,本工程合同造价36
7万元,共有张家山西片、村委片
主要工程量有DN100钢塑管654m,DN80钢塑管584m,DN50钢塑管1087m,DN25钢塑管730m,DN20钢塑管2261m
DN100消防栓2只,DN65消防栓1只,DN100闸阀4只,DN80阀闸3只DN50阀闸10只,DN100水表2只(消防表),DN80水表2只(总表),DN50水表1只(消防表),DN15水表155只
本工程合同工期为40日历天,工程质量标准为符合国家验收评定合格标准
第二章施工场地及地质条件一、地形地貌拟建场地位于余姚马渚镇四联村,现状地势起伏不大
二、施工条件根据现场踏勘及设计图纸的理解,施工用地、临时设施可在附近借地搭设,管理用房借用房产店面房,我们将根据现场征地和借地的情况合理组织施工,在征地借地工作中积极主动配合业主做好此项工作
本工程场内道路畅通,便于施工机械及施工材料的场内运输
施工期间严格按有关文件要求,做好环境保护工作,与相关单位搞好关系,以确保整个工程的顺利进行
三、气象及水文余姚地区年降水量有明显的季节性变化,每年4月~6月为梅雨期,7月~10月为台风雨期,11月至翌年3月为枯水期,而根据本工程的整体安排,本工程在台风期间施工,在编制施工方案时应考虑降雨对施工的影响

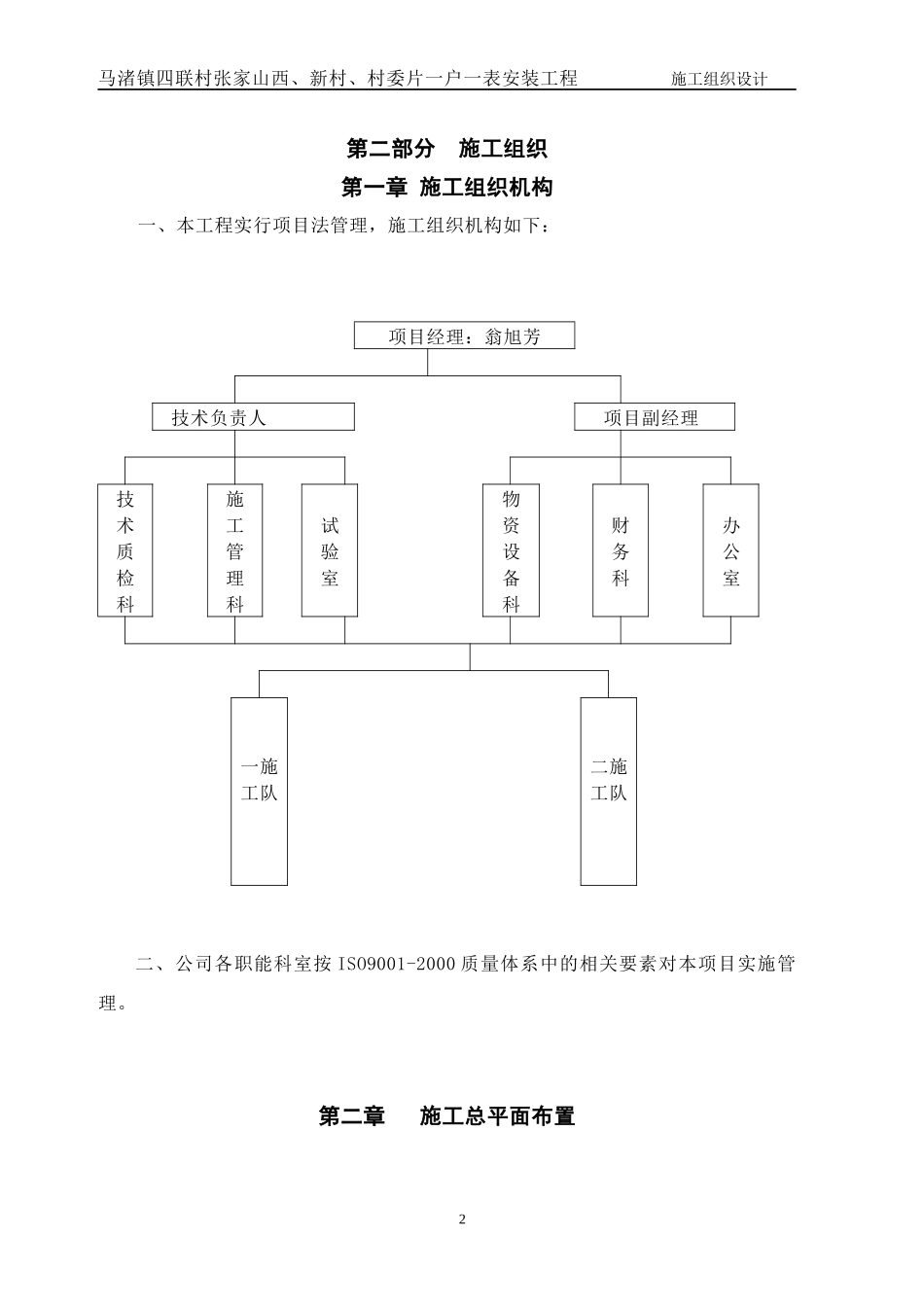

1马渚镇四联村张家山西、新村、村委片一户一表安装工程施工组织设计第二部分施工组织第一章施工组织机构一、本工程实行项目法管理,施工组织机构如下:项目经理:翁旭芳技术负责人项目副经理技术质检科施工管理科试验室物资设备科财务科办公室一施工队二施工队二、公司各职能科室按ISO9001-2000质量体系中的相关要素对本项目实施管理

第二章施工总平面布置2马渚镇四
