第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页燃气钢骨架聚乙烯管断管施工工艺初探本文编者::佛山市三水美丰铝塑复合管有限公司http://fsmeifeng
gongchang
com1前言钢骨架聚乙烯管(SRPE管)作为一种新型管材,具有耐腐蚀,耐磨,磨阻系数小,高韧性,低膨胀,导热系数低,重量轻,运输方便等多种优点
因而被广泛应用于低压流体的输送中,也较多应用于城市燃气中、低压管网中
以下对燃气用钢骨架聚乙烯管(下简称复合管)在一些特殊需求情况下的施工工艺和安全控制措施进行初步探讨
在正常营运状态下,复合管使用还是比较方便的
但当需进行碰头接管施工或意外受损修复时,其施工工艺复杂,安全措施要求极高
往往需要比普通钢管施工长3~4倍的施工时间(相对PE管则更长)
对管网安全运行、保障用户用气及时性上具有较大不利影响
第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页对于计划性的复合管断管碰头施工,在完全了解施工要求和管网现况的情况下,需预先做好施工方案并经审查通过,计划好停、送气时间并通告用户
2复合管断管碰头施工的基本步骤下面以Dn300中压B级燃气复合管碰头施工为例对施工步骤及注意事项进行说明

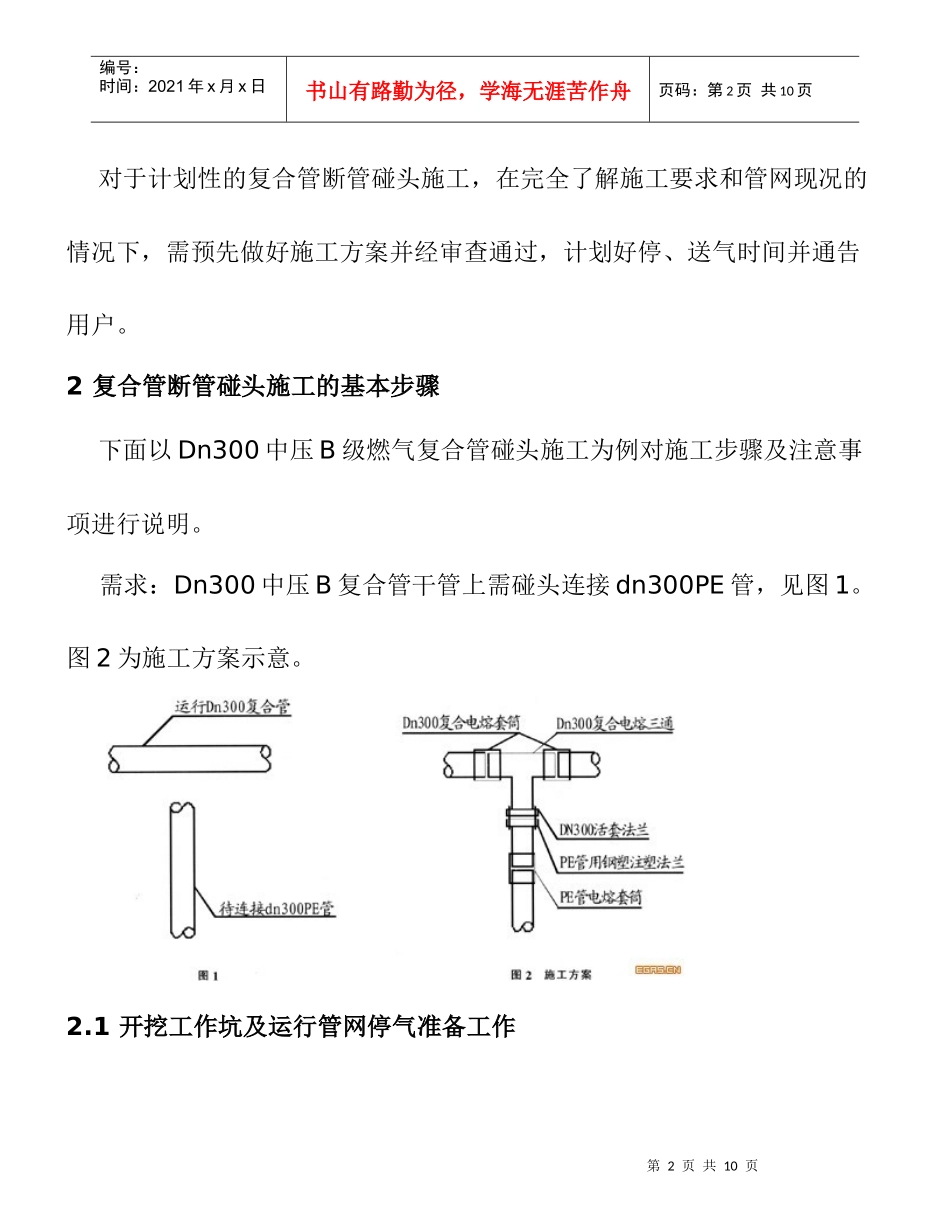

需求:Dn300中压B复合管干管上需碰头连接dn300PE管,见图1
图2为施工方案示意

1开挖工作坑及运行管网停气准备工作第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页复合管工作坑开挖宜按碰头方案提前开挖到位并做好支护、排水等准备工作
相对PE管和钢管碰头而言,同样管径的复合管施工需要更大的操作空间
这是因为复合套筒与复合管外表面打磨要求比较高,复合套筒全部打入复合管后一般比较紧,固定三通后回退套筒时
