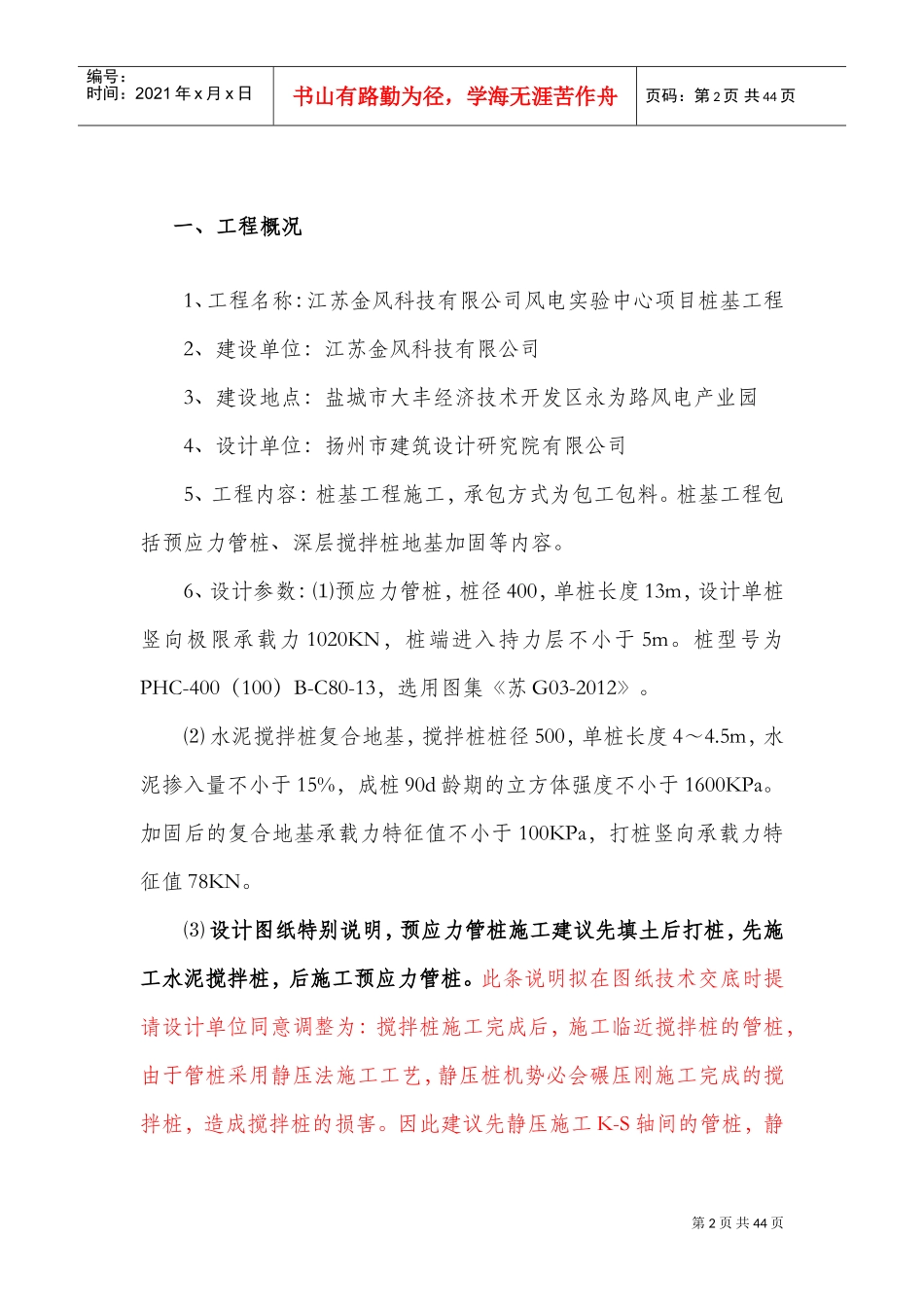

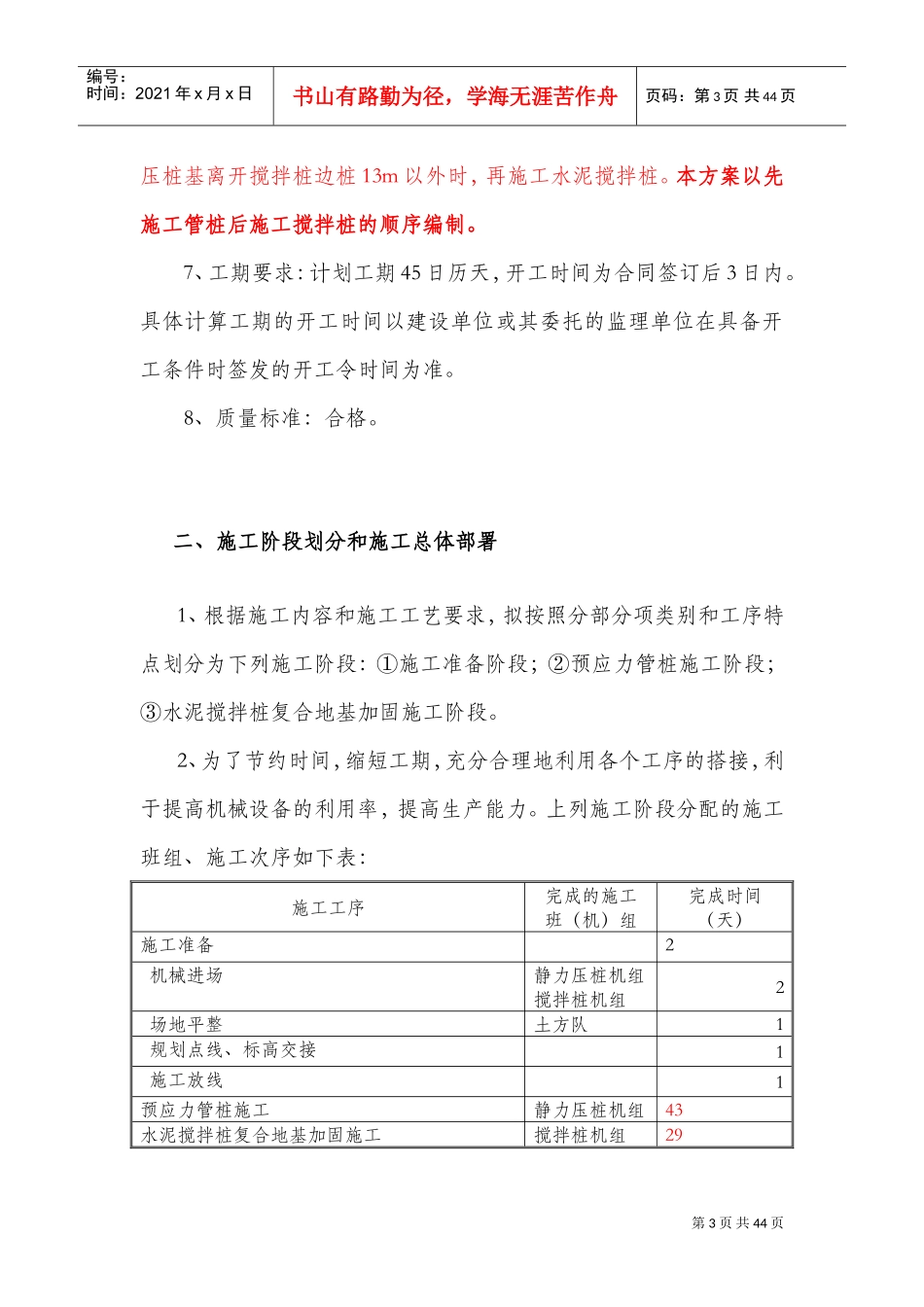

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页江苏金风科技有限公司风电实验中心项目桩基工程施工方案目录一、工程概况..........................................................................................................2二、施工阶段划分和施工总体部署.................................................................3三、施工现场管理的组织体系..........................................................................5四、劳动力、机械设备投入方案.....................................................................8五、施工进度计划和编制说明..........................................................................9六、各阶段进度的保证措施............................................................................10七、施工现场平面布置和临时设施、临时道路布置..............................14八、预应力管桩静压法施工方案及质量保证措施...................................16九、深层搅拌桩施工方案及质量保证措施.................................................30十、安全文明施工及环境保护措施..............................................................32十一、完工后的配合、跟踪服务工作..........................................................42第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页一、工程概况1、工程名称:江苏金风科技有限公司风电实验中心项目桩基工程2、建设单位:江苏金风科技有限公司3、建设地点:盐城市大丰经济技术开发区永为路风电产业园4、设计单位:扬州市建筑设计研究院有限公司5、工程内容:桩基工程施工,承包方式为包工包料。桩基工程包括预应力管桩、深层搅拌桩地基加固等内容。6、设计参数:⑴预应力管桩,桩径400,单桩长度13m,设计单桩竖向极限承载力1020KN,桩端进入持力层不小于5m。桩型号为PHC-400(100)B-C80-13,选用图集《苏G03-2012》。⑵水泥搅拌桩复合地基,搅拌桩桩径500,单桩长度4~4.5m,水泥掺入量不小于15%,成桩90d龄期的立方体强度不小于1600KPa。加固后的复合地基承载力特征值不小于100KPa,打桩竖向承载力特征值78KN。⑶设计图纸特别说明,预应力管桩施工建议先填土后打桩,先施工水泥搅拌桩,后施工预应力管桩。此条说明拟在图纸技术交底时提请设计单位同意调整为:搅拌桩施工完成后,施工临近搅拌桩的管桩,由于管桩采用静压法施工工艺,静压桩机势必会碾压刚施工完成的搅拌桩,造成搅拌桩的损害。因此建议先静压施工K-S轴间的管桩,静第3页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页压桩基离开搅拌桩边桩13m以外时,再施工水泥搅拌桩。本方案以先施工管桩后施工搅拌桩的顺序编制。7、工期要求:计划工期45日历天,开工时间为合同签订后3日内。具体计算工期的开工时间以建设单位或其委托的监理单位在具备开工条件时签发的开工令时间为准。8、质量标准:合格。二、施工阶段划分和施工总体部署1、根据施工内容和施工工艺要求,拟按照分部分项类别和工序特点划分为下列施工阶段:①施工准备阶段;②预应力管桩施工阶段;③水泥搅拌桩复合地基加固施工阶段。2、为了节约时间,缩短工期,充分合理地利用各个工序的搭接,利于提高机械设备的利用率,提高生产能力。上列施工阶段分配的施工班组、施工次序如下表:施工工序完成的施工班(机)组完成时间(天)施工准备2机械进场静力压桩机组搅拌桩机组2场地平整土方队1规划点线、标高交接1施工放线1预应力管桩施工静力压桩机组43水泥搅拌桩复合地基加固施工搅拌桩机组29第4页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共44页按照上述划分制定进度计划,各工序的交叉搭接详见进度计划表。3、本桩基工程的特点、难点⑴本工程跨度大,共由A、B、C、D、E5个区组成,其中E区除管桩承台外,还有水泥土搅拌桩复合地基加固。其他区均为预应力管桩基础...
