第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页基础土方开挖施工方案一、工程概况本工程为****四期住宅二段3号楼工程,为二十八层框剪结构,裙楼基础承台顶标高-1
7m,承台高1
5m,塔楼承台顶标高为-3
1m,承台厚2
7m,土方开挖至-6
0m,现场自然地面标高裙楼处位于-0
3左右,塔楼处自然地面标高-2
2m左右;此处土质为砂土,土质较差,并在-3
2m处有一流塑性淤泥质土,地下水位较高,在-3
11m至-5
52m,因此土方开挖难度系数较大,土方开挖量塔楼约7000多方,裙楼3000多方
二、施工组织及施工准备1、劳动力组织本工程采用机械开挖土方,所需劳动力组织如下:人工平整基坑土方:20人锯桩:12人2、施工分段3号楼(不含裙楼)基础工程施工以3-34/3-35轴线之间为界,将A、B单元与C、D单元分为两个流水施工段;裙楼以后浇带为界,第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页分为二个施工段,合理组织流水施工

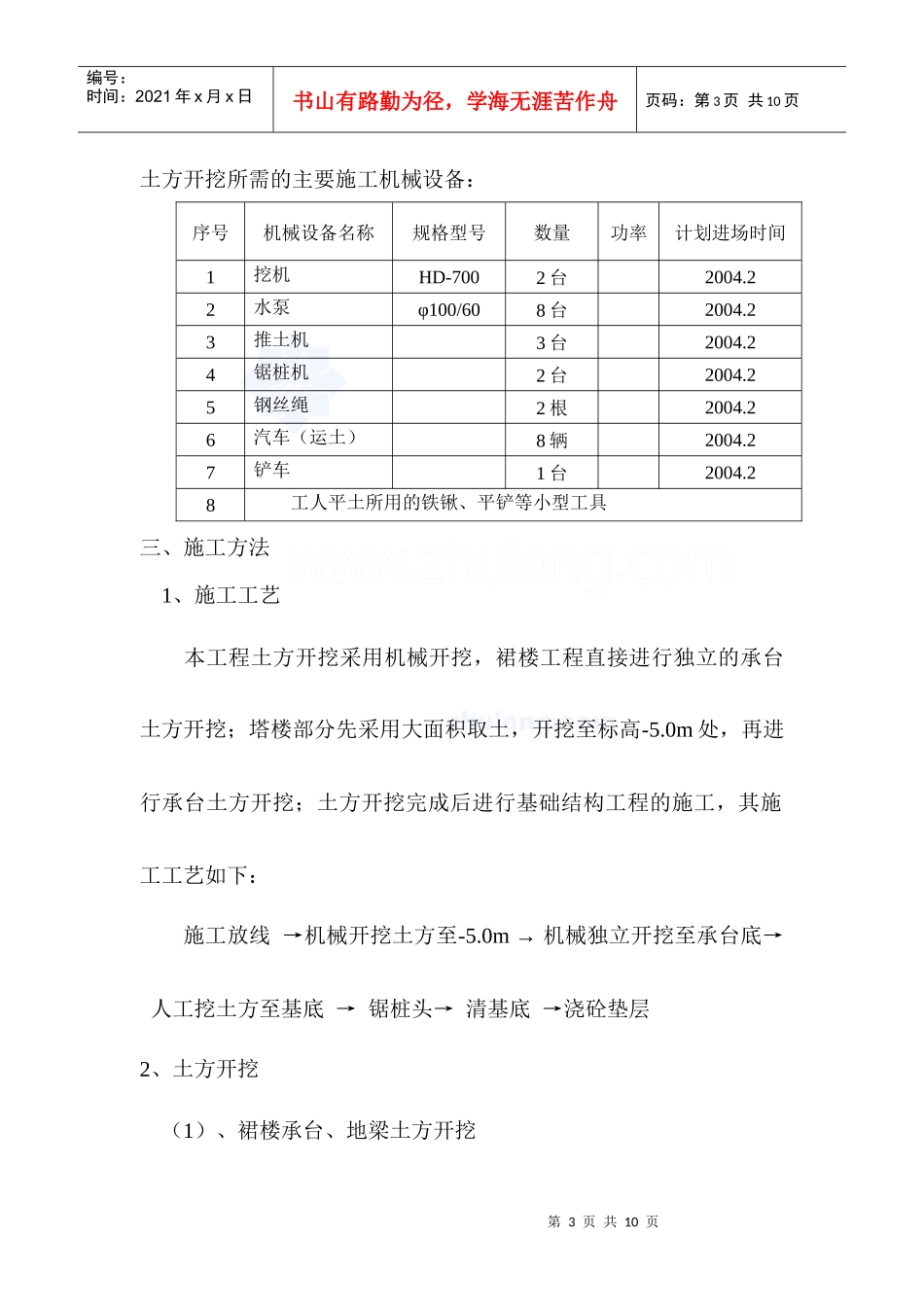

3、施工准备第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页土方开挖所需的主要施工机械设备:序号机械设备名称规格型号数量功率计划进场时间1挖机HD-7002台2004
22水泵φ100/608台2004
23推土机3台2004
24锯桩机2台2004
25钢丝绳2根2004
26汽车(运土)8辆2004
27铲车1台2004
28工人平土所用的铁锹、平铲等小型工具三、施工方法1、施工工艺本工程土方开挖采用机械开挖,裙楼工程直接进行独立的承台土方开挖;塔楼部分先采用大面积取土,开挖至标高-5
0m处,再进行承台土方开挖;土方开挖完成后进行基础结构工程的施工,其施工工艺如
