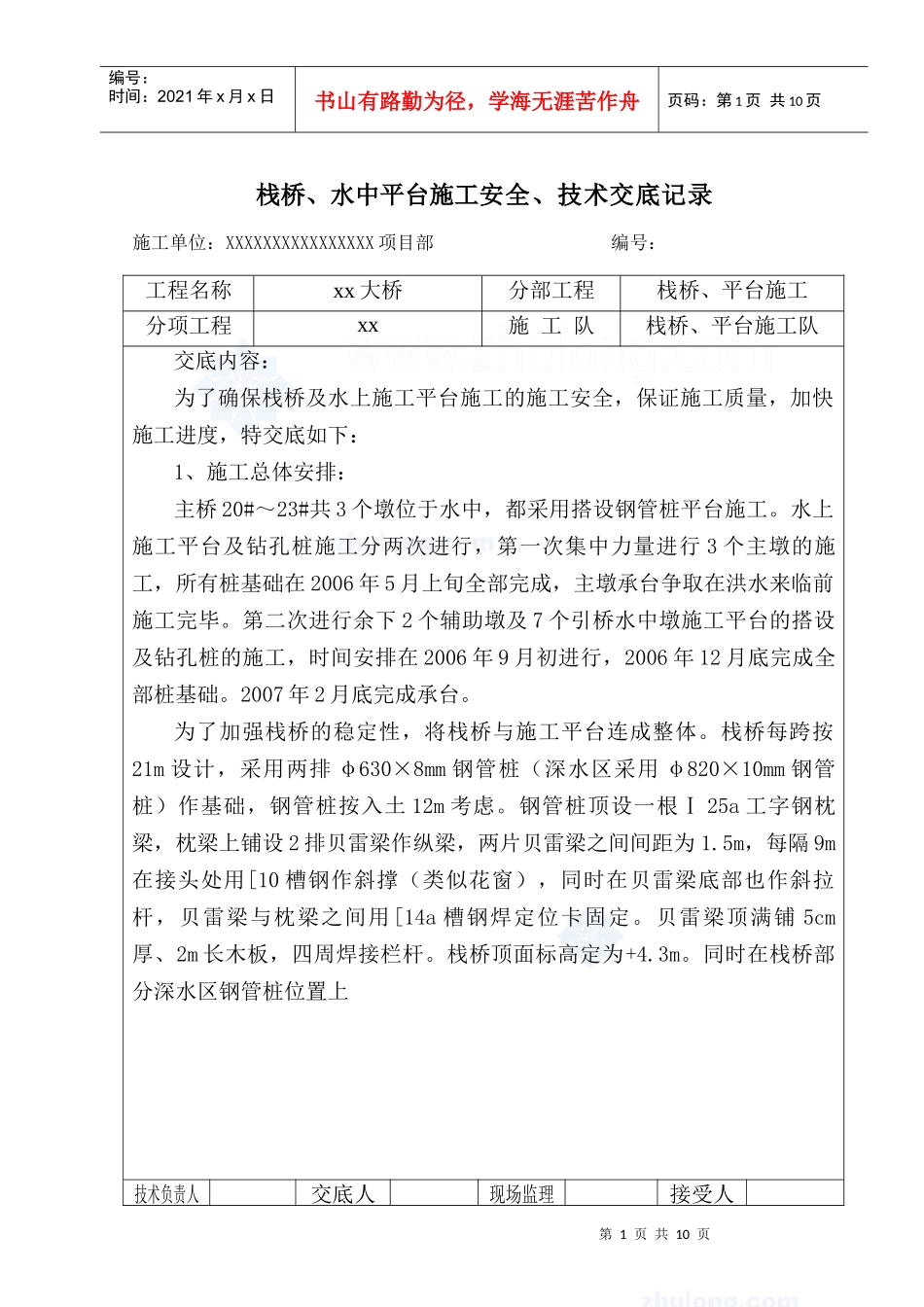

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页栈桥、水中平台施工安全、技术交底记录施工单位:XXXXXXXXXXXXXXXX项目部编号:工程名称xx大桥分部工程栈桥、平台施工分项工程xx施工队栈桥、平台施工队交底内容:为了确保栈桥及水上施工平台施工的施工安全,保证施工质量,加快施工进度,特交底如下:1、施工总体安排:主桥20#~23#共3个墩位于水中,都采用搭设钢管桩平台施工
水上施工平台及钻孔桩施工分两次进行,第一次集中力量进行3个主墩的施工,所有桩基础在2006年5月上旬全部完成,主墩承台争取在洪水来临前施工完毕
第二次进行余下2个辅助墩及7个引桥水中墩施工平台的搭设及钻孔桩的施工,时间安排在2006年9月初进行,2006年12月底完成全部桩基础
2007年2月底完成承台
为了加强栈桥的稳定性,将栈桥与施工平台连成整体
栈桥每跨按21m设计,采用两排φ630×8mm钢管桩(深水区采用φ820×10mm钢管桩)作基础,钢管桩按入土12m考虑
钢管桩顶设一根Ⅰ25a工字钢枕梁,枕梁上铺设2排贝雷梁作纵梁,两片贝雷梁之间间距为1
5m,每隔9m在接头处用[10槽钢作斜撑(类似花窗),同时在贝雷梁底部也作斜拉杆,贝雷梁与枕梁之间用[14a槽钢焊定位卡固定
贝雷梁顶满铺5cm厚、2m长木板,四周焊接栏杆
栈桥顶面标高定为+4
同时在栈桥部分深水区钢管桩位置上技术负责人交底人现场监理接受人第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页年月日保存期:五年栈桥、水中平台施工安全、技术交底记录第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页施工单位:XXXXXXXXXXXXXXXX项目部编号:年月日保存期:五年工程
