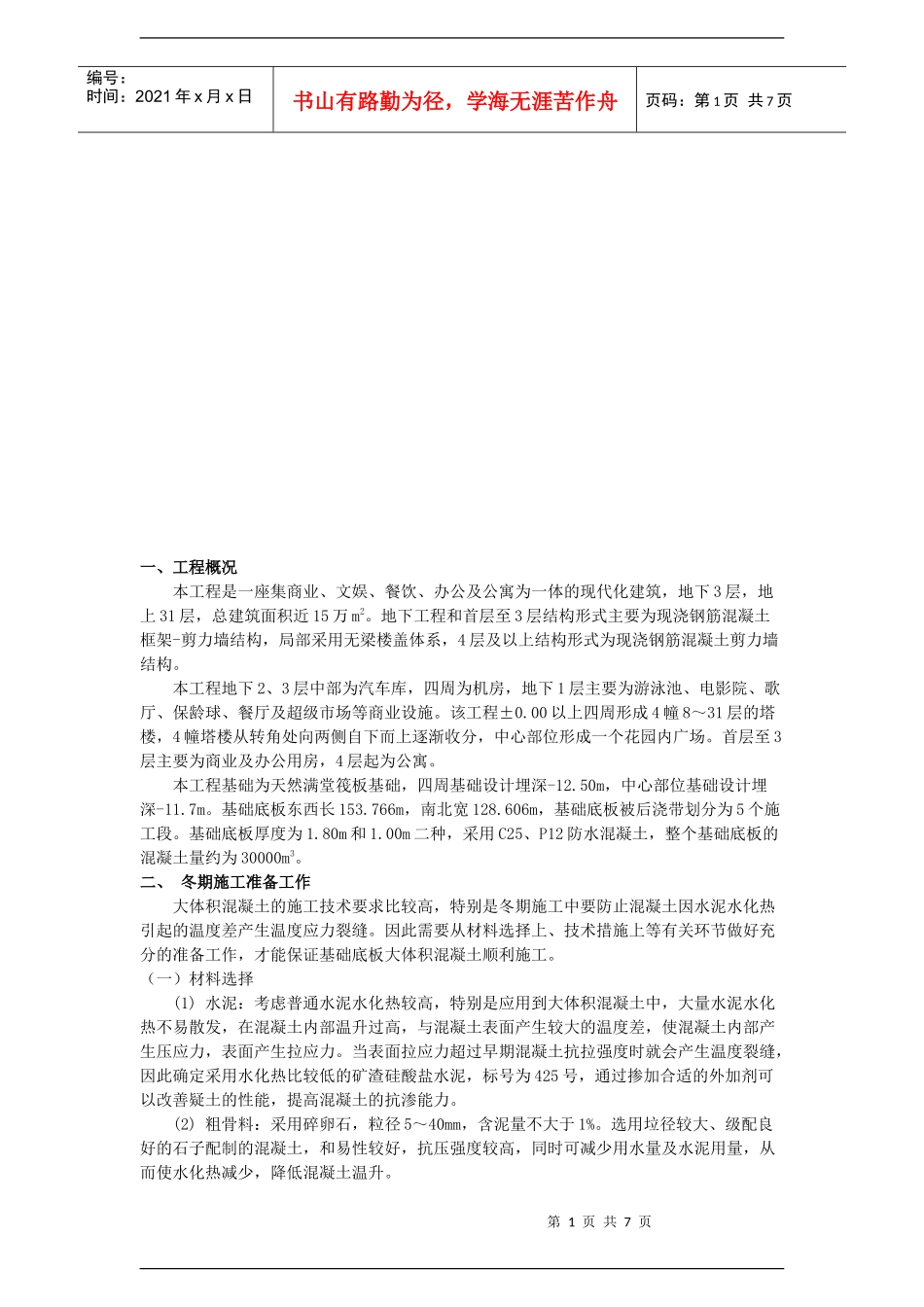

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页一、工程概况本工程是一座集商业、文娱、餐饮、办公及公寓为一体的现代化建筑,地下3层,地上31层,总建筑面积近15万m2
地下工程和首层至3层结构形式主要为现浇钢筋混凝土框架-剪力墙结构,局部采用无梁楼盖体系,4层及以上结构形式为现浇钢筋混凝土剪力墙结构
本工程地下2、3层中部为汽车库,四周为机房,地下1层主要为游泳池、电影院、歌厅、保龄球、餐厅及超级市场等商业设施
00以上四周形成4幢8~31层的塔楼,4幢塔楼从转角处向两侧自下而上逐渐收分,中心部位形成一个花园内广场
首层至3层主要为商业及办公用房,4层起为公寓
本工程基础为天然满堂筏板基础,四周基础设计埋深-12
50m,中心部位基础设计埋深-11
基础底板东西长153
766m,南北宽128
606m,基础底板被后浇带划分为5个施工段
基础底板厚度为1
00m二种,采用C25、P12防水混凝土,整个基础底板的混凝土量约为30000m3
二、冬期施工准备工作大体积混凝土的施工技术要求比较高,特别是冬期施工中要防止混凝土因水泥水化热引起的温度差产生温度应力裂缝
因此需要从材料选择上、技术措施上等有关环节做好充分的准备工作,才能保证基础底板大体积混凝土顺利施工
(一)材料选择(1)水泥:考虑普通水泥水化热较高,特别是应用到大体积混凝土中,大量水泥水化热不易散发,在混凝土内部温升过高,与混凝土表面产生较大的温度差,使混凝土内部产生压应力,表面产生拉应力
当表面拉应力超过早期混凝土抗拉强度时就会产生温度裂缝,因此确定采用水化热比较低的矿渣硅酸盐水泥,标号为425号,通过掺加合适的外加剂可以改善疑土的性能,提高混凝土的抗渗能力
(2)粗骨料:采用碎卵石,粒径5~40mm,含泥量不大于1%

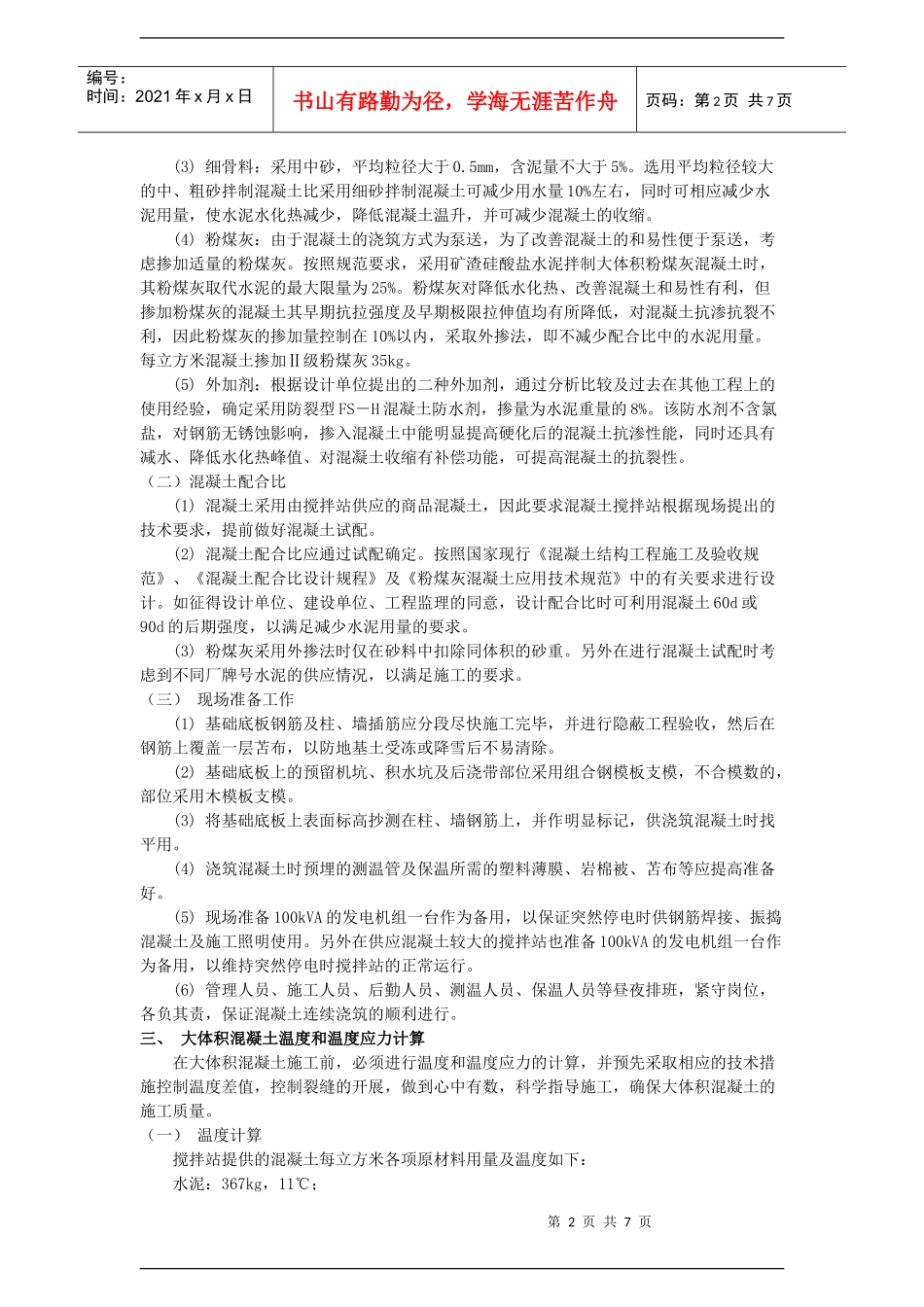

选用垃径较大、级配良好的
