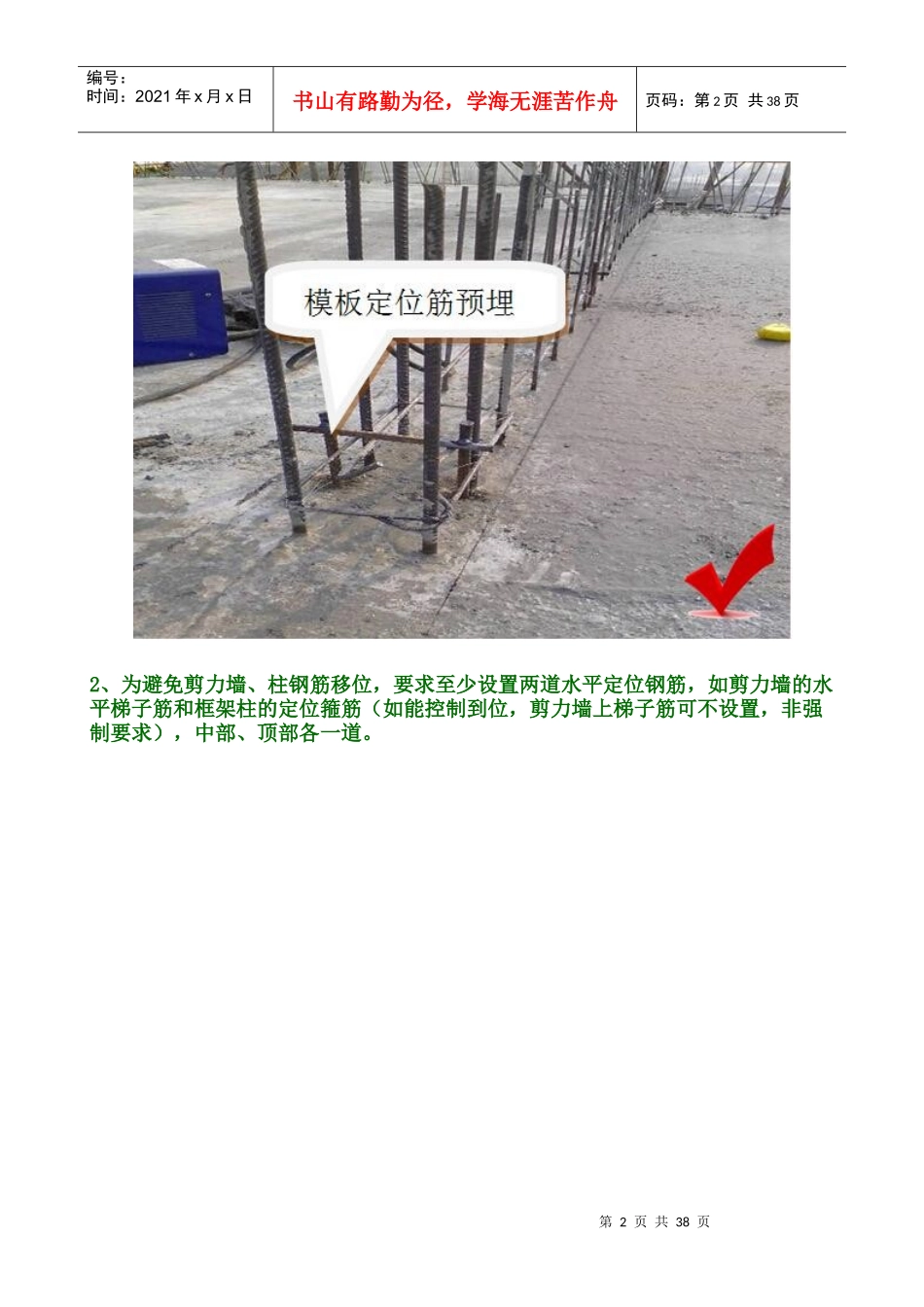

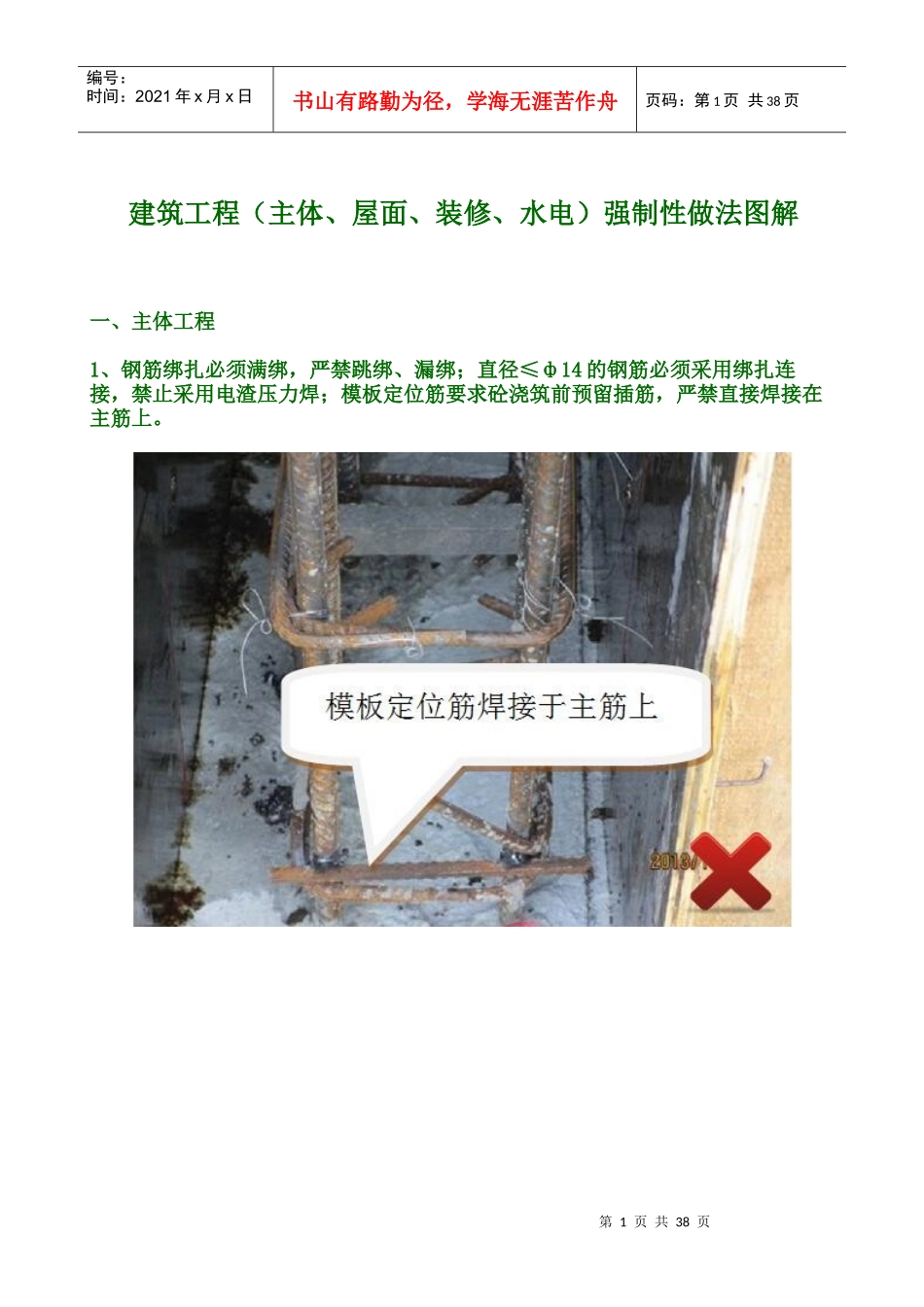

第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页建筑工程(主体、屋面、装修、水电)强制性做法图解一、主体工程1、钢筋绑扎必须满绑,严禁跳绑、漏绑;直径≤ф14的钢筋必须采用绑扎连接,禁止采用电渣压力焊;模板定位筋要求砼浇筑前预留插筋,严禁直接焊接在主筋上

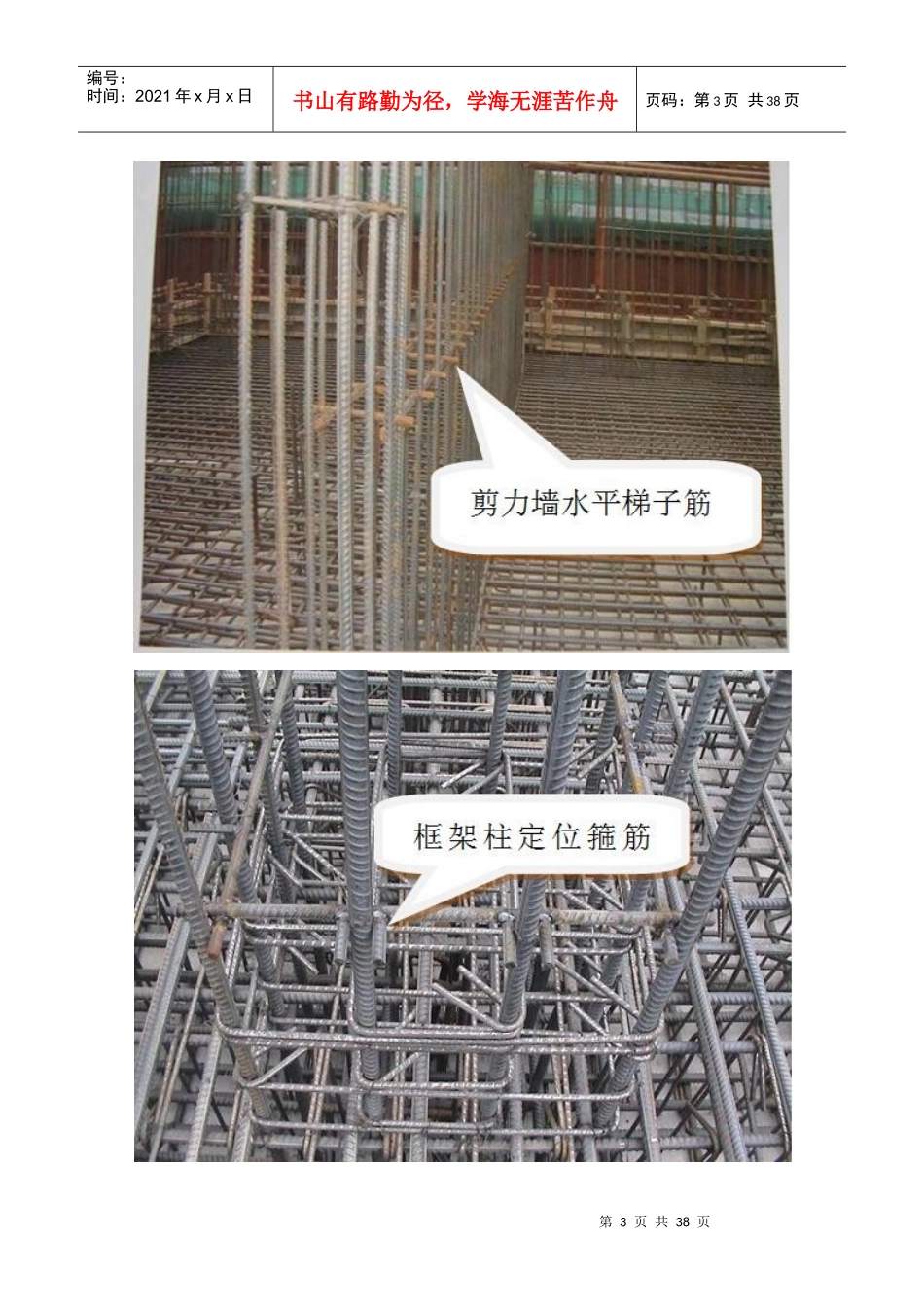

第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页2、为避免剪力墙、柱钢筋移位,要求至少设置两道水平定位钢筋,如剪力墙的水平梯子筋和框架柱的定位箍筋(如能控制到位,剪力墙上梯子筋可不设置,非强制要求),中部、顶部各一道
第3页共38页第2页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共38页第4页共38页第3页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共38页3、任何情况下顶模不少于3套、墙模不少于2套
剪力墙不得少于“五道拉杆”(按2
85米的标准层高计算),外墙或楼梯间内层间砼接茬部位易出现错台、漏浆问题,要求在下层砼浇筑前在梁或墙内统一预埋专用螺栓(如下图),同时将该部位的外侧模板下返100-150mm,配合海绵条的使用,保证该部位模板加固紧固严密,杜绝漏浆、错台现象发生
第5页共38页第4页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共38页第6页共38页第5页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共38页4、顶板砼浇筑时应对钢筋采取保护措施,以防踩踏变形,如用钢管跳板搭设临时通道、在钢筋网上铺设木跳板、设置成品马凳等,浇筑时指派专人监管,及时对变形移位的钢筋进行恢复
第7页共38页第6页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第
