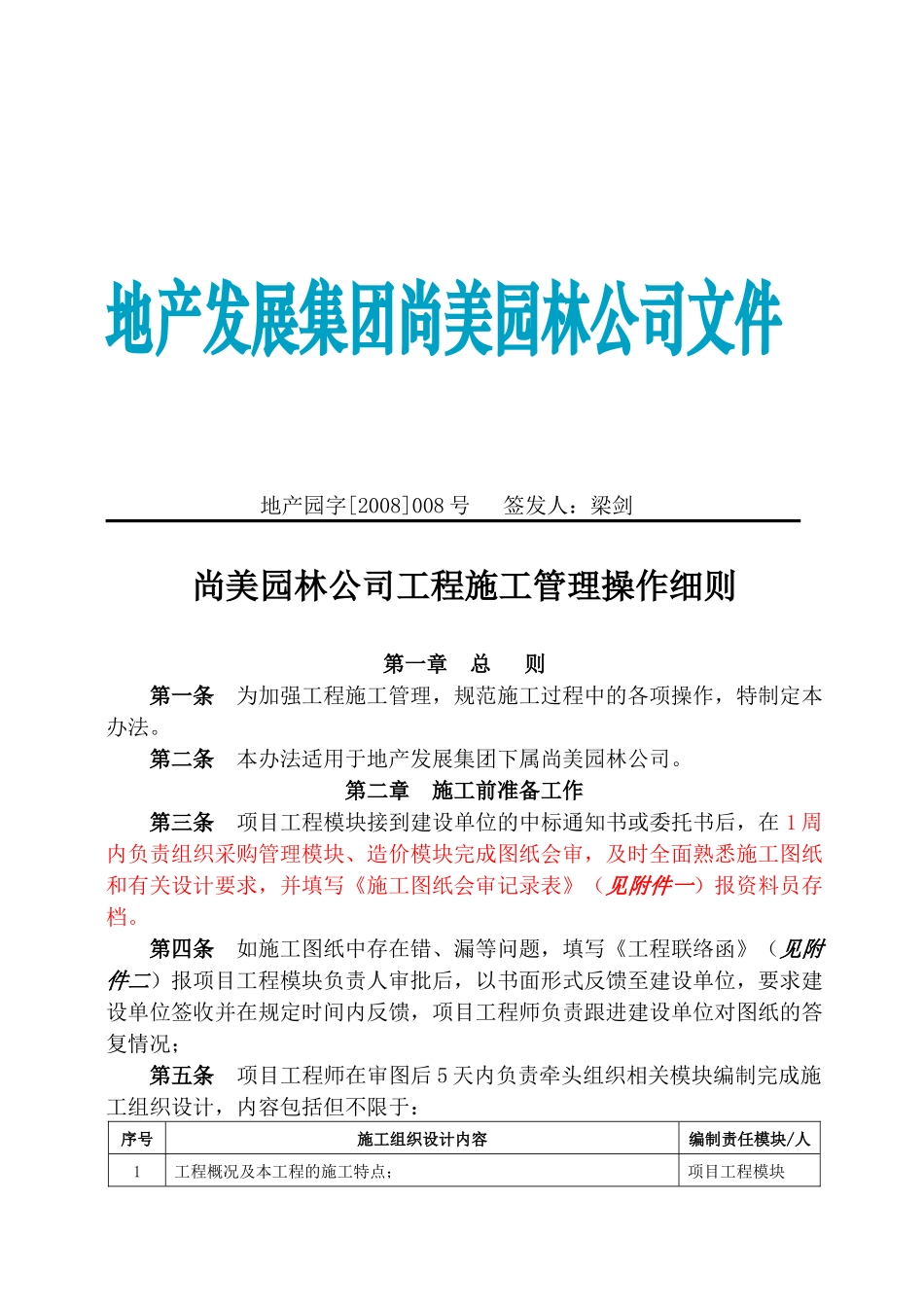

地产发展集团尚美园林公司文件地产园字[2008]008号签发人:梁剑尚美园林公司工程施工管理操作细则第一章总则第一条为加强工程施工管理,规范施工过程中的各项操作,特制定本办法
第二条本办法适用于地产发展集团下属尚美园林公司

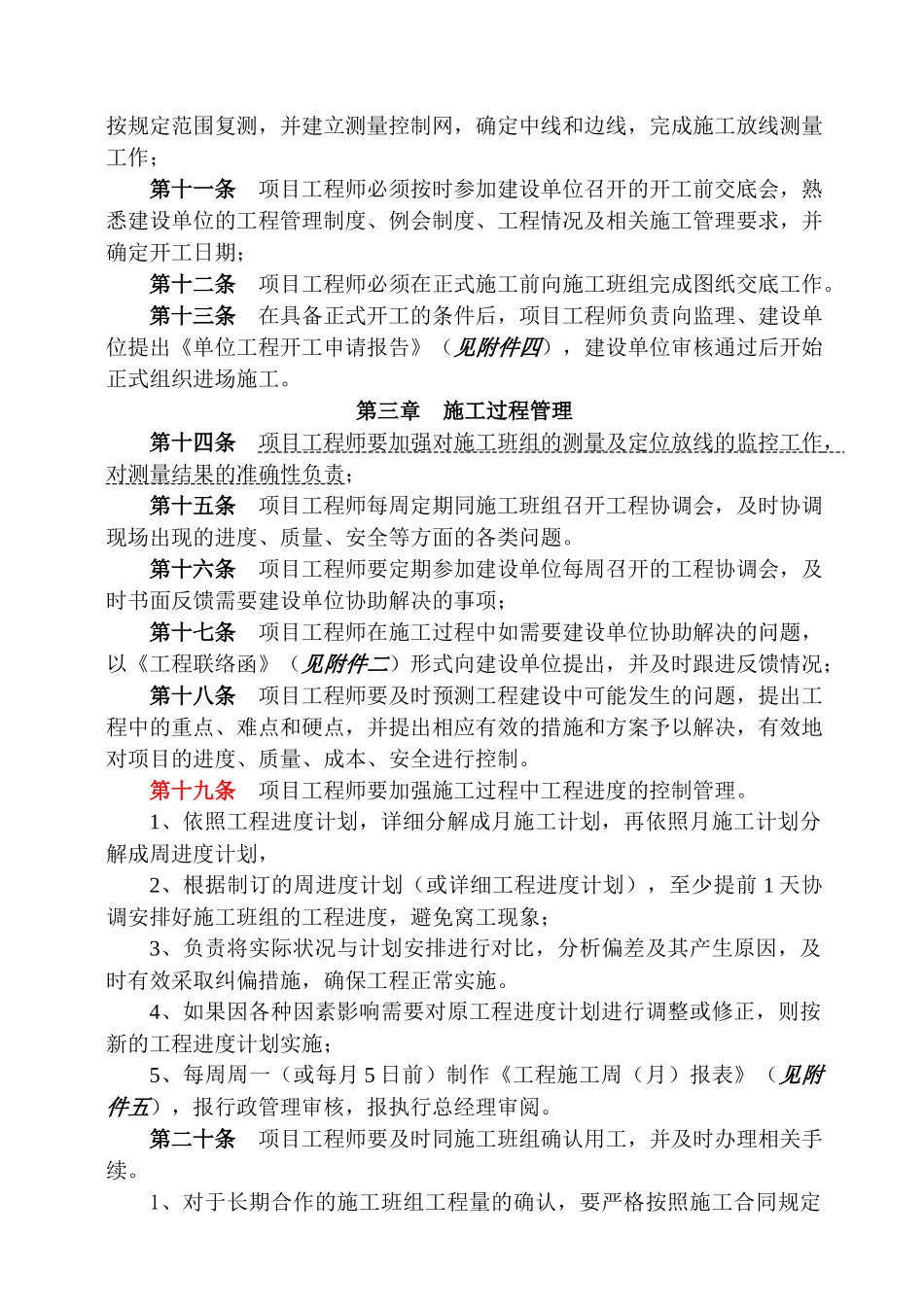

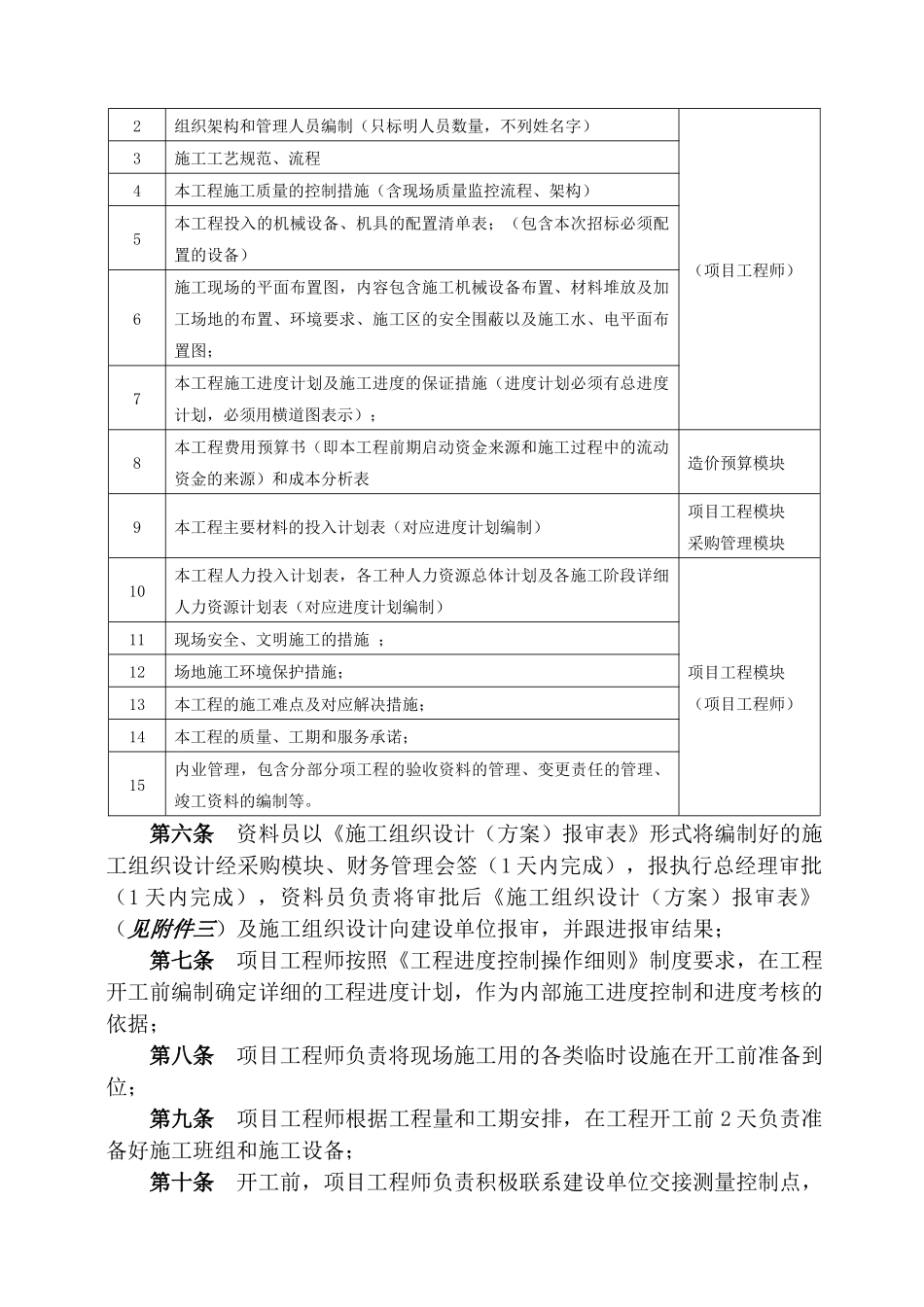

第二章施工前准备工作第三条项目工程模块接到建设单位的中标通知书或委托书后,在1周内负责组织采购管理模块、造价模块完成图纸会审,及时全面熟悉施工图纸和有关设计要求,并填写《施工图纸会审记录表》(见附件一)报资料员存档
第四条如施工图纸中存在错、漏等问题,填写《工程联络函》(见附件二)报项目工程模块负责人审批后,以书面形式反馈至建设单位,要求建设单位签收并在规定时间内反馈,项目工程师负责跟进建设单位对图纸的答复情况;第五条项目工程师在审图后5天内负责牵头组织相关模块编制完成施工组织设计,内容包括但不限于:序号施工组织设计内容编制责任模块/人1工程概况及本工程的施工特点;项目工程模块(项目工程师)2组织架构和管理人员编制(只标明人员数量,不列姓名字)3施工工艺规范、流程4本工程施工质量的控制措施(含现场质量监控流程、架构)5本工程投入的机械设备、机具的配置清单表;(包含本次招标必须配置的设备)6施工现场的平面布置图,内容包含施工机械设备布置、材料堆放及加工场地的布置、环境要求、施工区的安全围蔽以及施工水、电平面布置图;7本工程施工进度计划及施工进度的保证措施(进度计划必须有总进度计划,必须用横道图表示);8本工程费用预算书(即本工程前期启动资金来源和施工过程中的流动资金的来源)和成本分析表造价预算模块9本工程主要材料的投入计划表(对应进度计划编制)项目工程模块采购管理模块10本工程人力投入计划表,各工种人力资源总体计划及各施工阶段详细人力资源计划表(对应进度计划编制)项目工程模块(项目工程师)11现场安全、文明施工的措施;12场地施工环境保护措施;13本工程的
