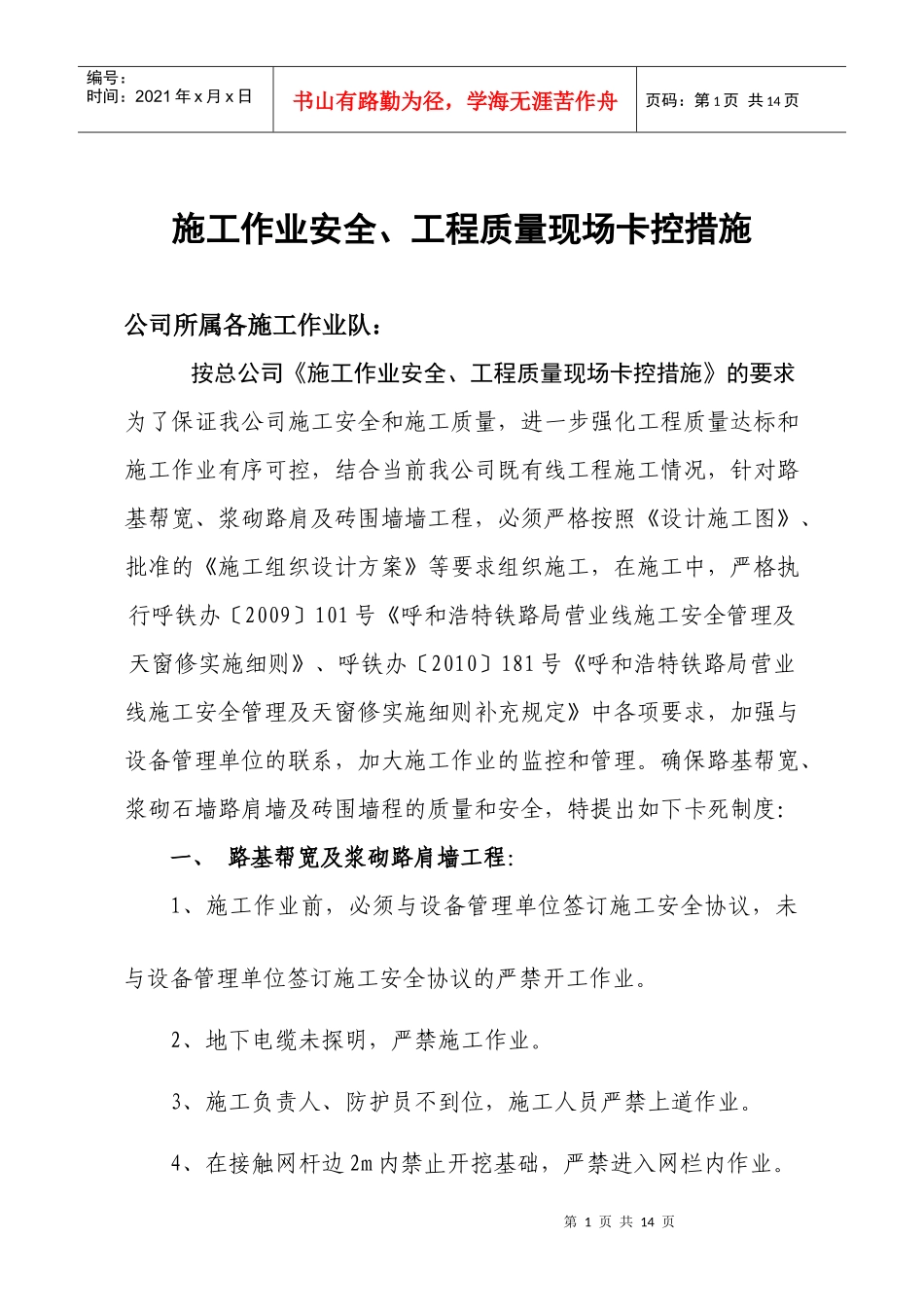

第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页施工作业安全、工程质量现场卡控措施公司所属各施工作业队:按总公司《施工作业安全、工程质量现场卡控措施》的要求为了保证我公司施工安全和施工质量,进一步强化工程质量达标和施工作业有序可控,结合当前我公司既有线工程施工情况,针对路基帮宽、浆砌路肩及砖围墙墙工程,必须严格按照《设计施工图》、批准的《施工组织设计方案》等要求组织施工,在施工中,严格执行呼铁办〔2009〕101号《呼和浩特铁路局营业线施工安全管理及天窗修实施细则》、呼铁办〔2010〕181号《呼和浩特铁路局营业线施工安全管理及天窗修实施细则补充规定》中各项要求,加强与设备管理单位的联系,加大施工作业的监控和管理
确保路基帮宽、浆砌石墙路肩墙及砖围墙程的质量和安全,特提出如下卡死制度:一、路基帮宽及浆砌路肩墙工程:1、施工作业前,必须与设备管理单位签订施工安全协议,未与设备管理单位签订施工安全协议的严禁开工作业
2、地下电缆未探明,严禁施工作业
3、施工负责人、防护员不到位,施工人员严禁上道作业
4、在接触网杆边2m内禁止开挖基础,严禁进入网栏内作业

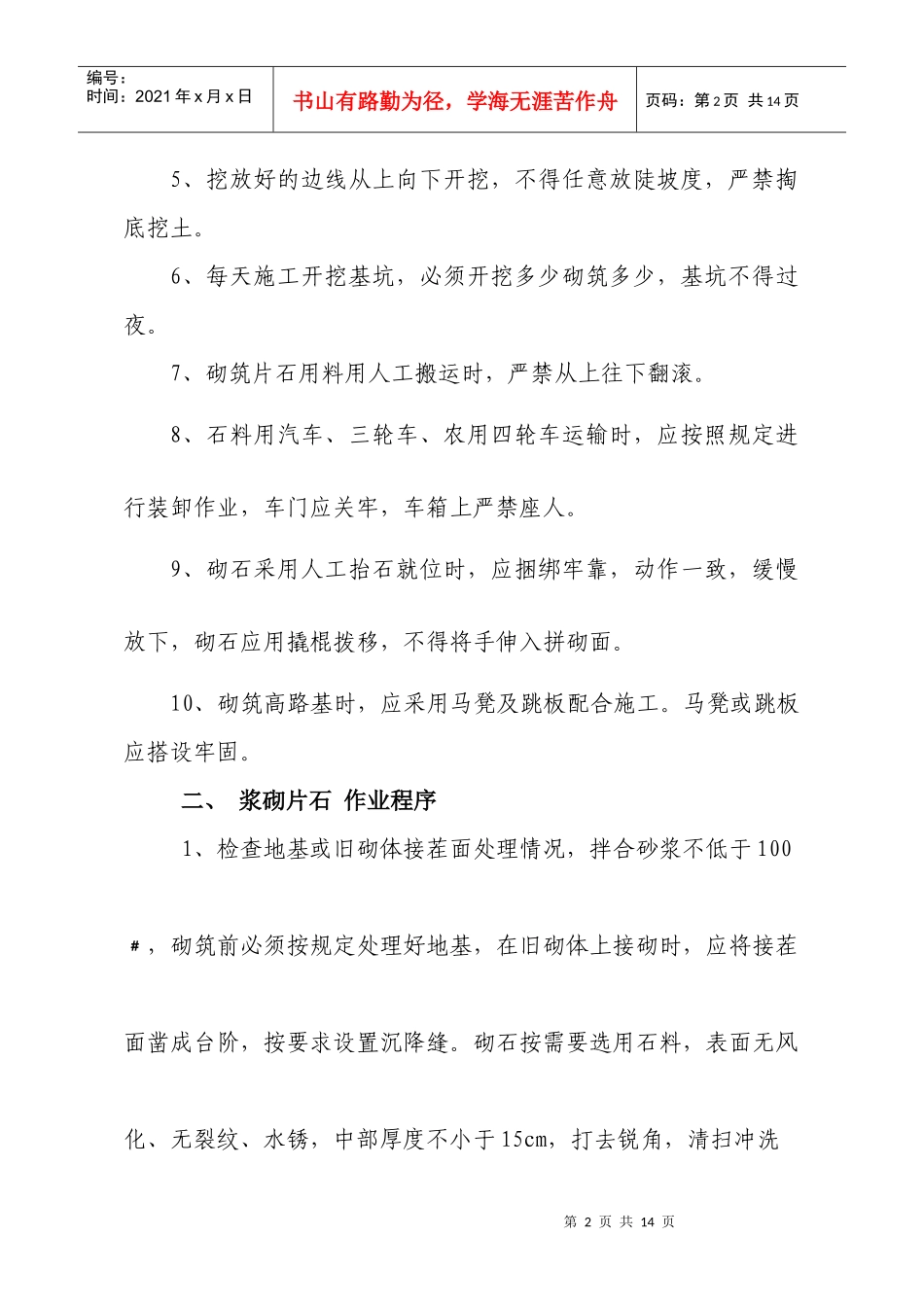

第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页5、挖放好的边线从上向下开挖,不得任意放陡坡度,严禁掏底挖土
6、每天施工开挖基坑,必须开挖多少砌筑多少,基坑不得过夜
7、砌筑片石用料用人工搬运时,严禁从上往下翻滚
8、石料用汽车、三轮车、农用四轮车运输时,应按照规定进行装卸作业,车门应关牢,车箱上严禁座人
9、砌石采用人工抬石就位时,应捆绑牢靠,动作一致,缓慢放下,砌石应用撬棍拨移,不得将手伸入拼砌面
10、砌筑高路基时,应采用马凳及跳板配合施工
马凳或跳板应搭设牢固

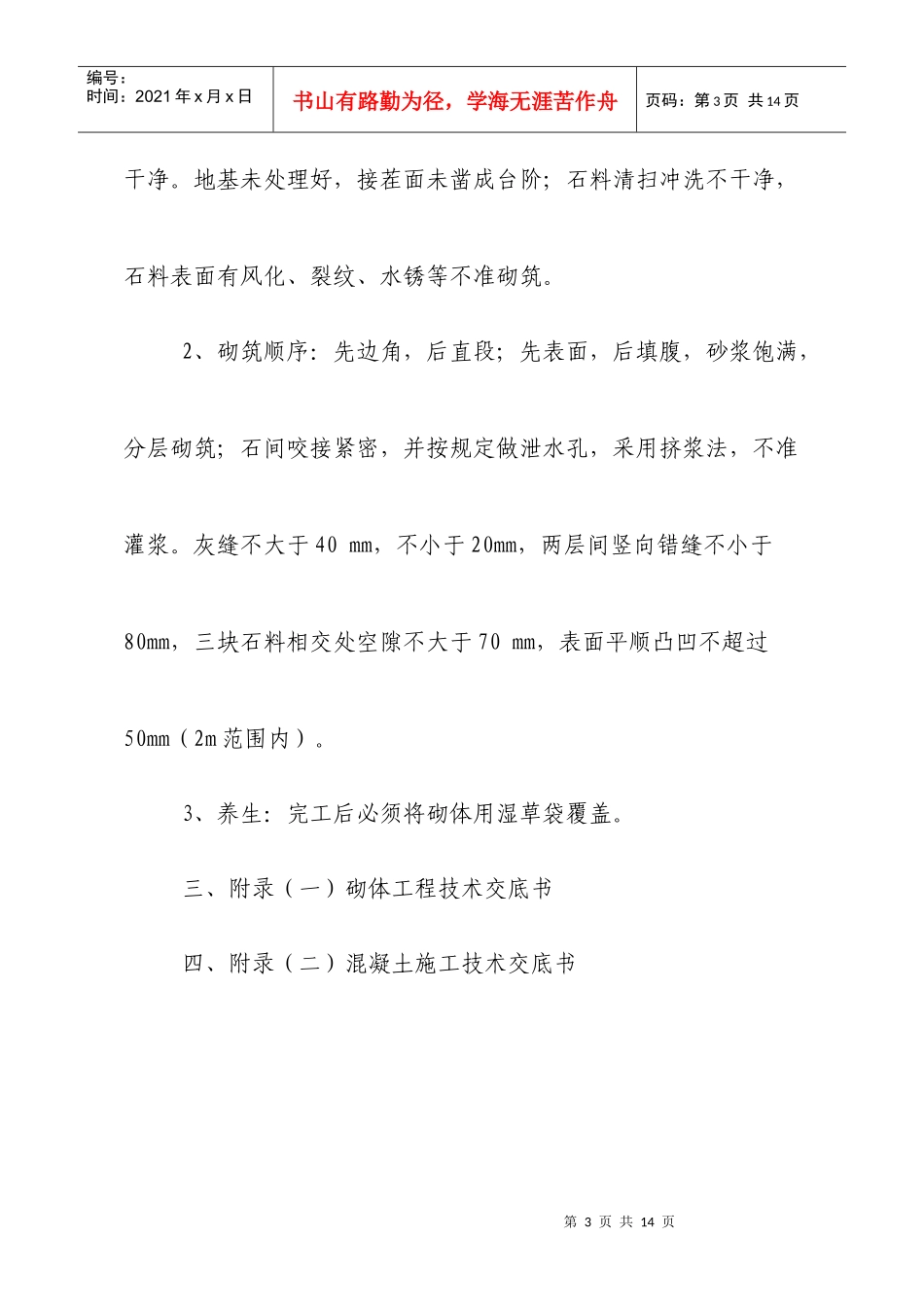

二、浆砌片石作业程序1、检查地基或旧砌体接茬面处理情
