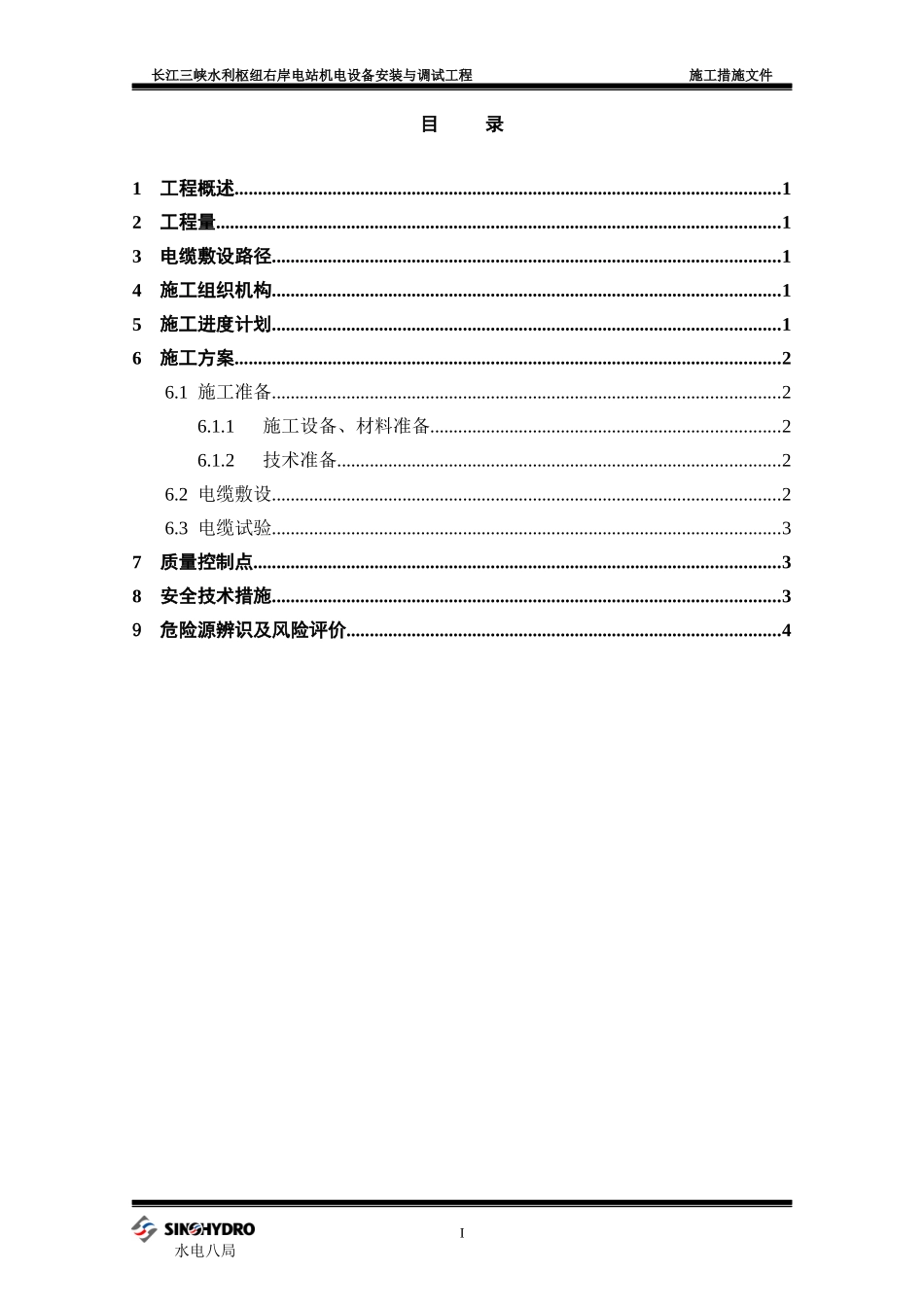

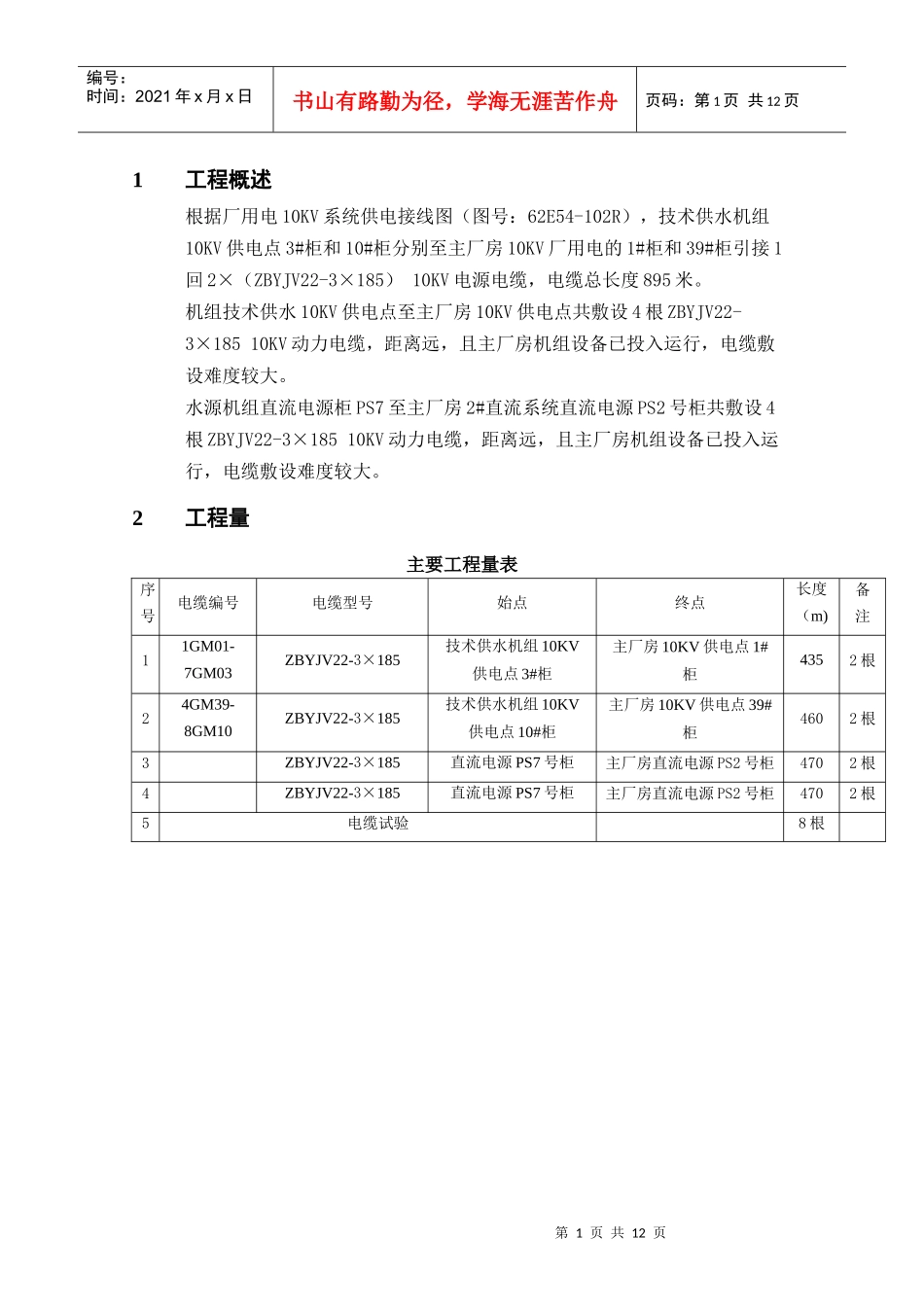

构皮滩电站机电设备安装与调试工程(合同编号:GPT/C7)机组技术供水10KV动力电缆敷设施工措施批准:朱贵忠审核:陈丽娜校核:唐永生编制:苏可中国水电八局构皮滩机电制造安装项目部二零一一年十一月二十八日水电八局长江三峡水利枢纽右岸电站机电设备安装与调试工程施工措施文件目录1工程概述.....................................................................................................................12工程量.........................................................................................................................13电缆敷设路径.............................................................................................................14施工组织机构.............................................................................................................15施工进度计划.............................................................................................................16施工方案.....................................................................................................................26.1施工准备.............................................................................................................26.1.1施工设备、材料准备...........................................................................26.1.2技术准备...............................................................................................26.2电缆敷设.............................................................................................................26.3电缆试验.............................................................................................................37质量控制点.................................................................................................................38安全技术措施.............................................................................................................39危险源辨识及风险评价.............................................................................................4I第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页1工程概述根据厂用电10KV系统供电接线图(图号:62E54-102R),技术供水机组10KV供电点3#柜和10#柜分别至主厂房10KV厂用电的1#柜和39#柜引接1回2×(ZBYJV22-3×185)10KV电源电缆,电缆总长度895米。机组技术供水10KV供电点至主厂房10KV供电点共敷设4根ZBYJV22-3×18510KV动力电缆,距离远,且主厂房机组设备已投入运行,电缆敷设难度较大。水源机组直流电源柜PS7至主厂房2#直流系统直流电源PS2号柜共敷设4根ZBYJV22-3×18510KV动力电缆,距离远,且主厂房机组设备已投入运行,电缆敷设难度较大。2工程量主要工程量表序号电缆编号电缆型号始点终点长度(m)备注11GM01-7GM03ZBYJV22-3×185技术供水机组10KV供电点3#柜主厂房10KV供电点1#柜4352根24GM39-8GM10ZBYJV22-3×185技术供水机组10KV供电点10#柜主厂房10KV供电点39#柜4602根3ZBYJV22-3×185直流电源PS7号柜主厂房直流电源PS2号柜4702根4ZBYJV22-3×185直流电源PS7号柜主厂房直流电源PS2号柜4702根5电缆试验8根第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页3电缆敷设路径电缆分别从技术供水机组10KV供电点(3#柜、10#柜)出发和水源机组直流电源PS7号柜至主厂房直流电源PS2号柜,沿途经主厂房和水源机组联系洞和水轮机层1#~5#机组▽423m层电缆桥架、▽423m至▽436m垂直桥架、▽436m电缆夹层、▽436m-▽448m垂直桥架到▽448m电缆夹层、最后进主厂房10KV供电点1#柜和39#柜。沿途经(见表):电缆路径桥架(图号:62E54DX-254)通道1→通道2→通道3→通道4→通道5→通道6→通道7→通道8→通道9...
