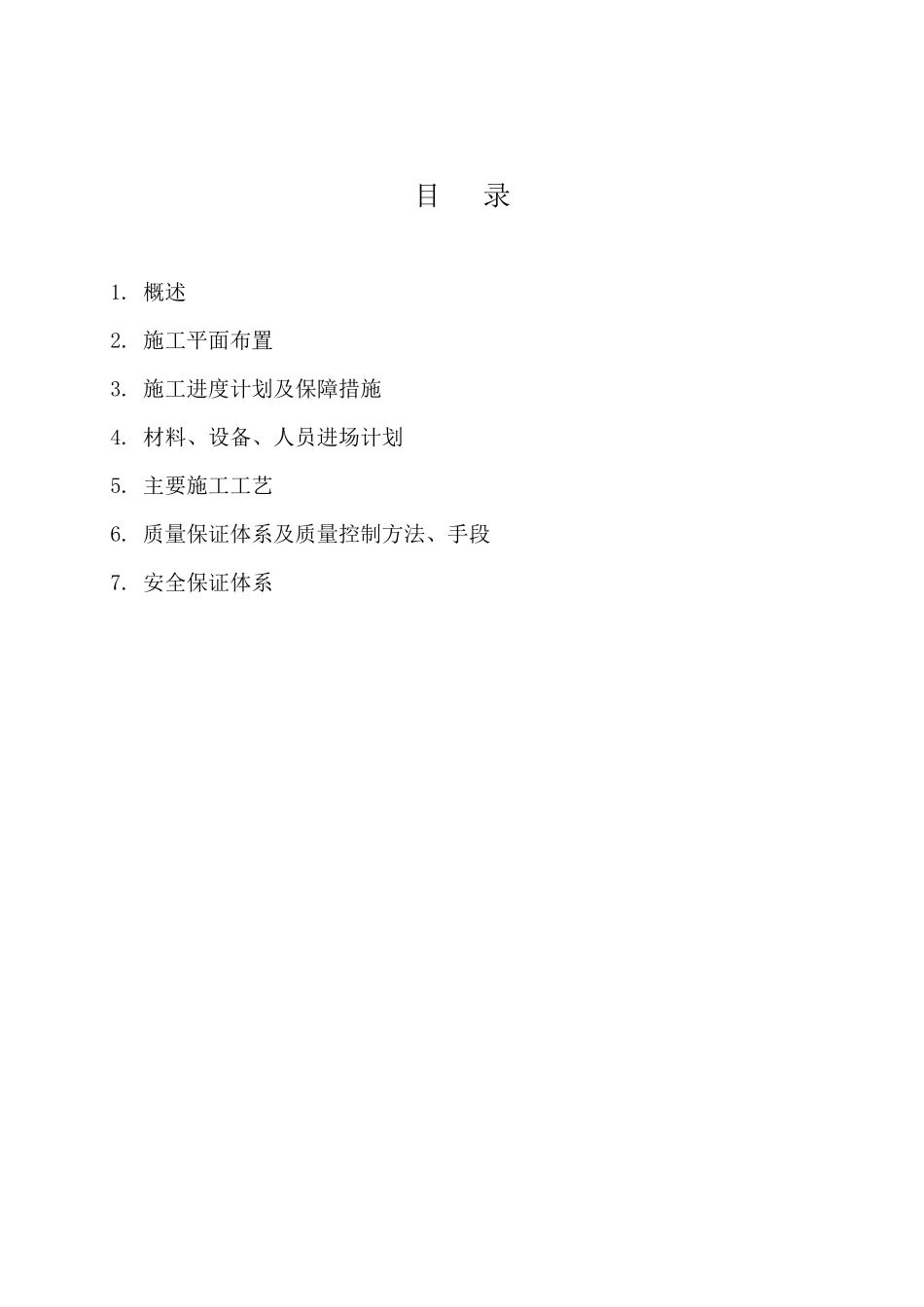

京杭运河常州市区段改线工程主桥上部结构施工技术方案2006年11月18日目录1
施工平面布置3
施工进度计划及保障措施4
材料、设备、人员进场计划5
主要施工工艺6
质量保证体系及质量控制方法、手段7
安全保证体系东大桥主桥施工技术方案1

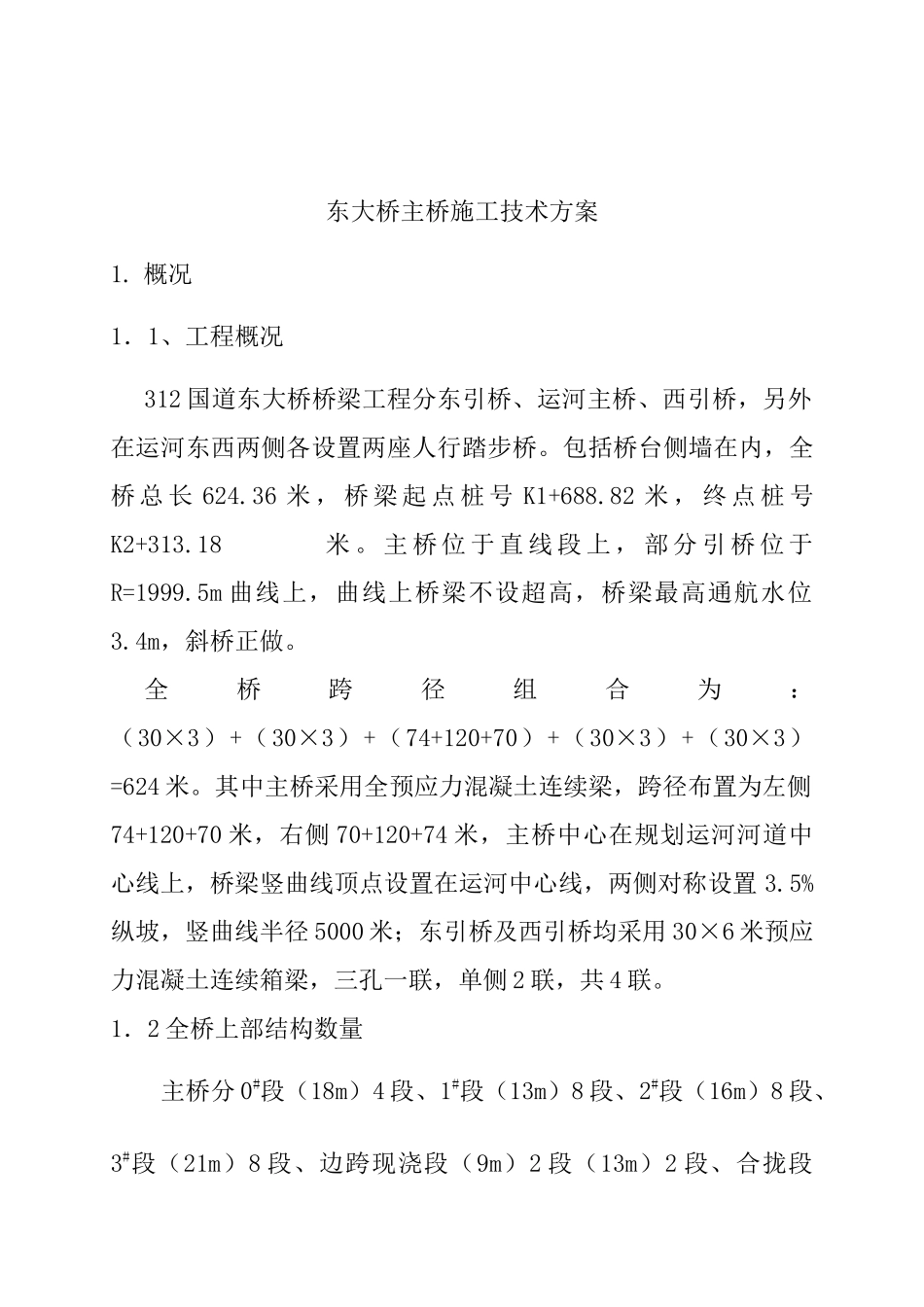

概况1.1、工程概况312国道东大桥桥梁工程分东引桥、运河主桥、西引桥,另外在运河东西两侧各设置两座人行踏步桥
包括桥台侧墙在内,全桥总长624
36米,桥梁起点桩号K1+688
82米,终点桩号K2+313
主桥位于直线段上,部分引桥位于R=1999
5m曲线上,曲线上桥梁不设超高,桥梁最高通航水位3
4m,斜桥正做
全桥跨径组合为:(30×3)+(30×3)+(74+120+70)+(30×3)+(30×3)=624米
其中主桥采用全预应力混凝土连续梁,跨径布置为左侧74+120+70米,右侧70+120+74米,主桥中心在规划运河河道中心线上,桥梁竖曲线顶点设置在运河中心线,两侧对称设置3
5%纵坡,竖曲线半径5000米;东引桥及西引桥均采用30×6米预应力混凝土连续箱梁,三孔一联,单侧2联,共4联
1.2全桥上部结构数量主桥分0#段(18m)4段、1#段(13m)8段、2#段(16m)8段、3#段(21m)8段、边跨现浇段(9m)2段(13m)2段、合拢段(2m)6段,其中混凝土10445
36m3,钢筋1339
54T,钢绞线561
5T,精轧螺纹钢78
2.施工平面布置2.1办公生活设施我部将在主桥南侧附近布置队施工生活区,内设3间彩钢板房办公室、7间彩钢板房宿舍、27间石棉瓦房宿舍及其它生活附属设施,参见办公生活区域平面布置图2-1:图2-1办公生活区域平面布置图2.2钢筋、模板加工棚钢筋、模板堆场及加工场临时设置于7#墩与8#墩之间,待0、1#段施工结束后移至0、1#段下方,四周用彩钢板封闭,并在南
