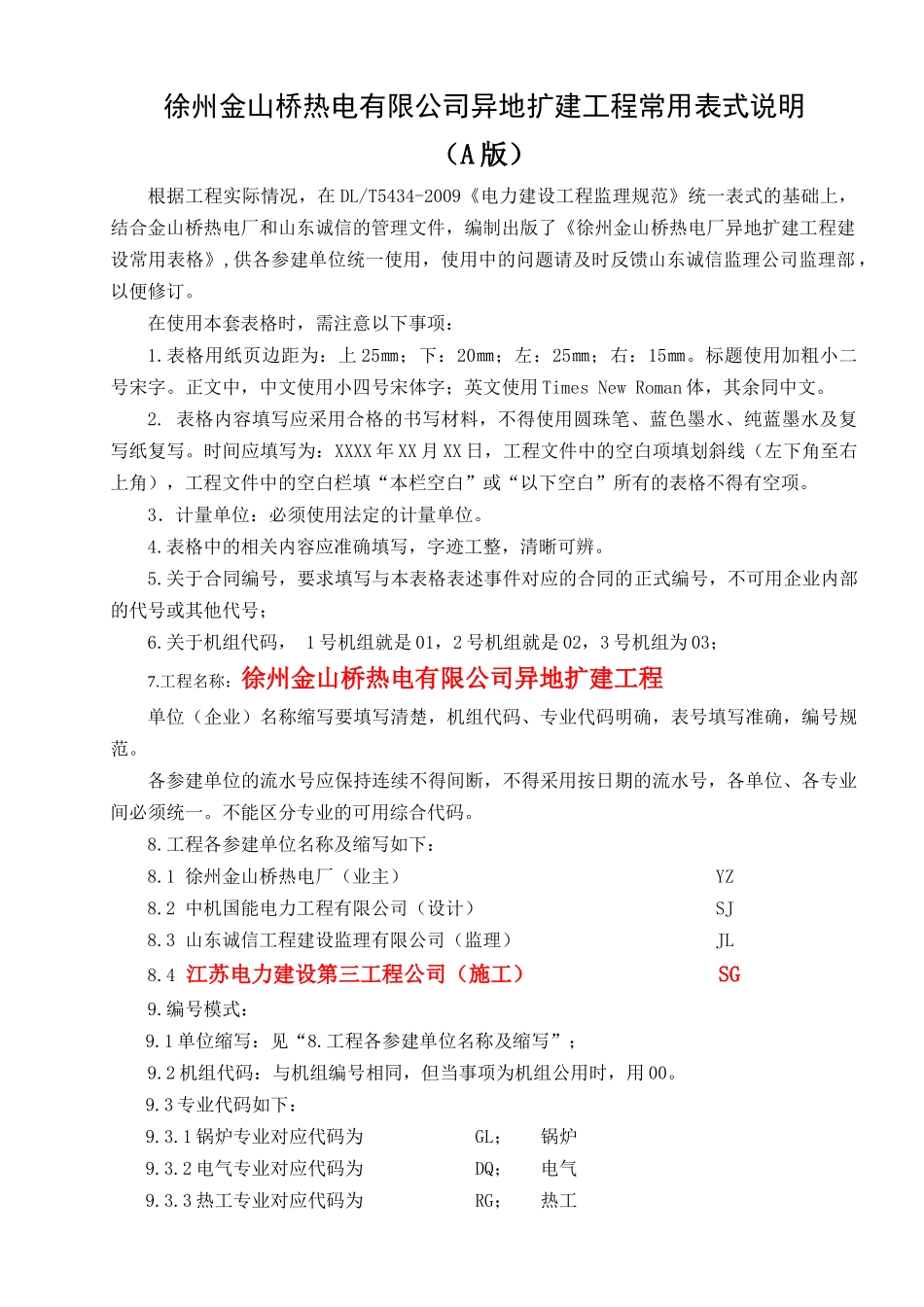

徐州金山桥热电有限公司异地扩建工程常用表式说明(A版)根据工程实际情况,在DL/T5434-2009《电力建设工程监理规范》统一表式的基础上,结合金山桥热电厂和山东诚信的管理文件,编制出版了《徐州金山桥热电厂异地扩建工程建设常用表格》,供各参建单位统一使用,使用中的问题请及时反馈山东诚信监理公司监理部,以便修订
在使用本套表格时,需注意以下事项:1
表格用纸页边距为:上25㎜;下:20㎜;左:25㎜;右:15㎜
标题使用加粗小二号宋字
正文中,中文使用小四号宋体字;英文使用TimesNewRoman体,其余同中文
表格内容填写应采用合格的书写材料,不得使用圆珠笔、蓝色墨水、纯蓝墨水及复写纸复写
时间应填写为:XXXX年XX月XX日,工程文件中的空白项填划斜线(左下角至右上角),工程文件中的空白栏填“本栏空白”或“以下空白”所有的表格不得有空项
3.计量单位:必须使用法定的计量单位

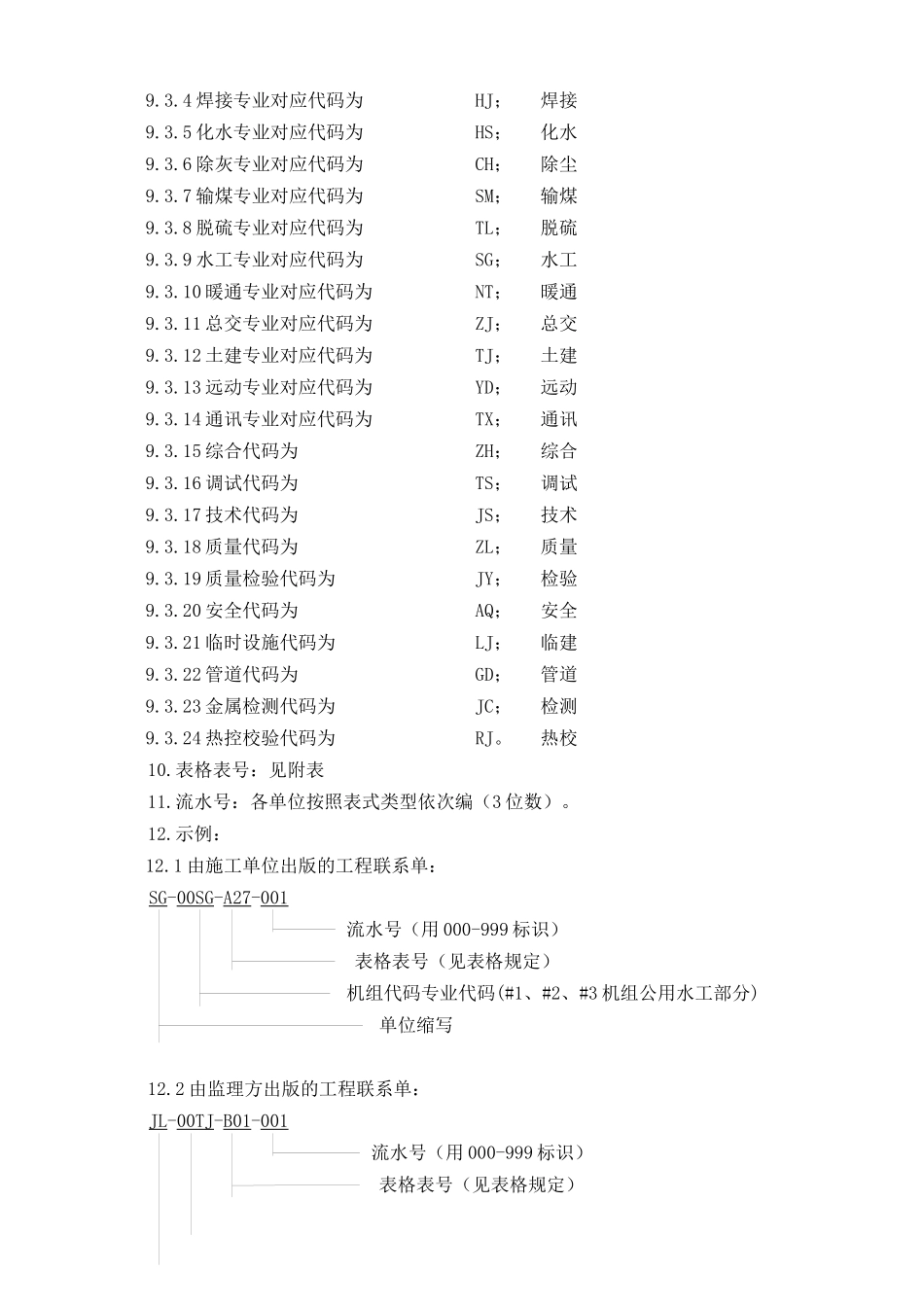

表格中的相关内容应准确填写,字迹工整,清晰可辨
关于合同编号,要求填写与本表格表述事件对应的合同的正式编号,不可用企业内部的代号或其他代号;6
关于机组代码,1号机组就是01,2号机组就是02,3号机组为03;7
工程名称:徐州金山桥热电有限公司异地扩建工程单位(企业)名称缩写要填写清楚,机组代码、专业代码明确,表号填写准确,编号规范
各参建单位的流水号应保持连续不得间断,不得采用按日期的流水号,各单位、各专业间必须统一
不能区分专业的可用综合代码

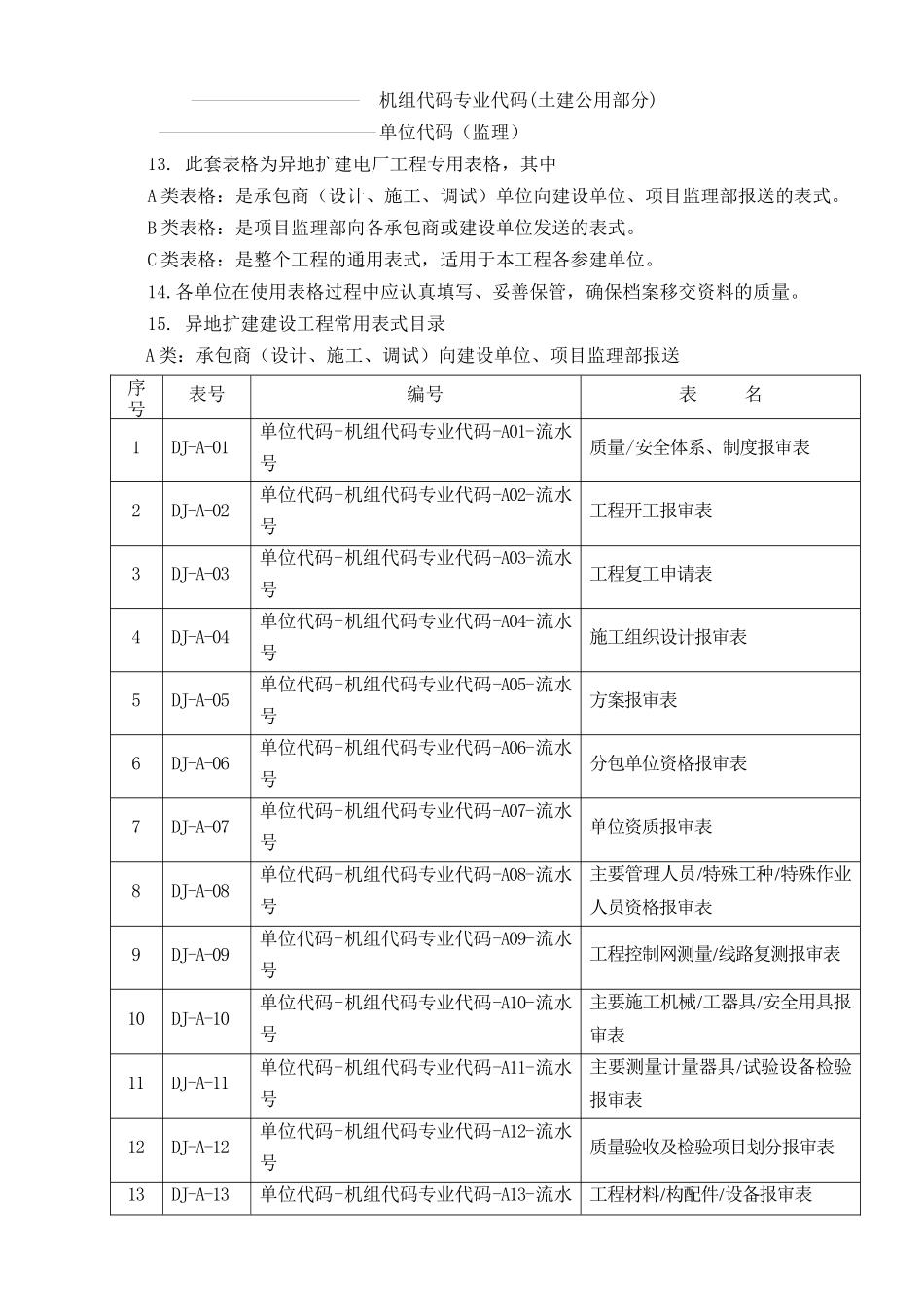

工程各参建单位名称及缩写如下:8
1徐州金山桥热电厂(业主)YZ8
2中机国能电力工程有限公司(设计)SJ8
3山东诚信工程建设监理有限公司(监理)JL8
4江苏电力建设第三工程公司(施工)SG9
编号模式:9
1单位缩写:见“8
工程各参建单位名称及缩写”;9
2机组代码:与机组编号相同,但当事项为机组公用时,用00
3专业代码如
