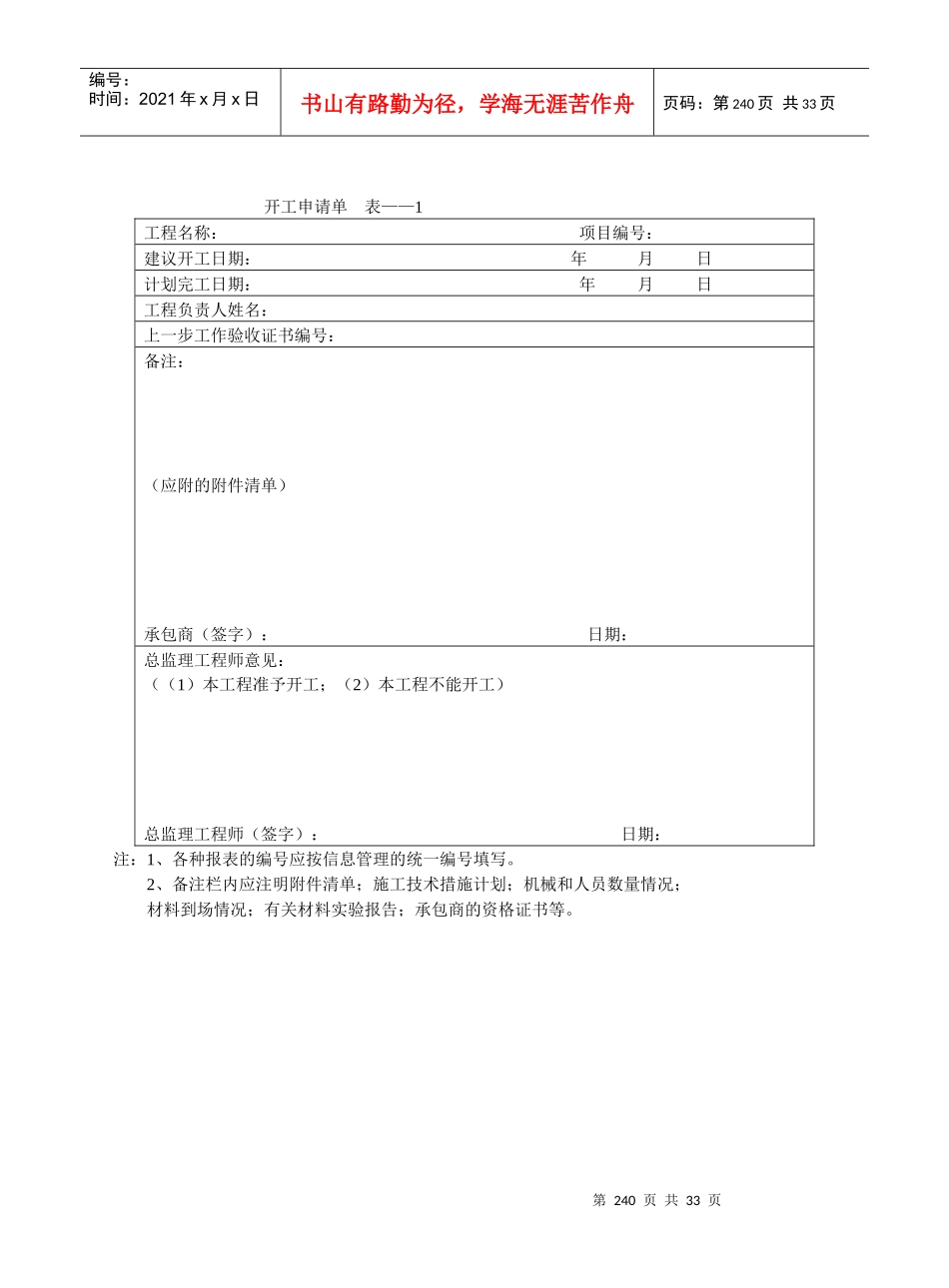

第240页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第240页共33页开工申请单表——1工程名称:项目编号:建议开工日期:年月日计划完工日期:年月日工程负责人姓名:上一步工作验收证书编号:备注:(应附的附件清单)承包商(签字):日期:总监理工程师意见:((1)本工程准予开工;(2)本工程不能开工)总监理工程师(签字):日期:注:1、各种报表的编号应按信息管理的统一编号填写
2、备注栏内应注明附件清单;施工技术措施计划;机械和人员数量情况;材料到场情况;有关材料实验报告;承包商的资格证书等

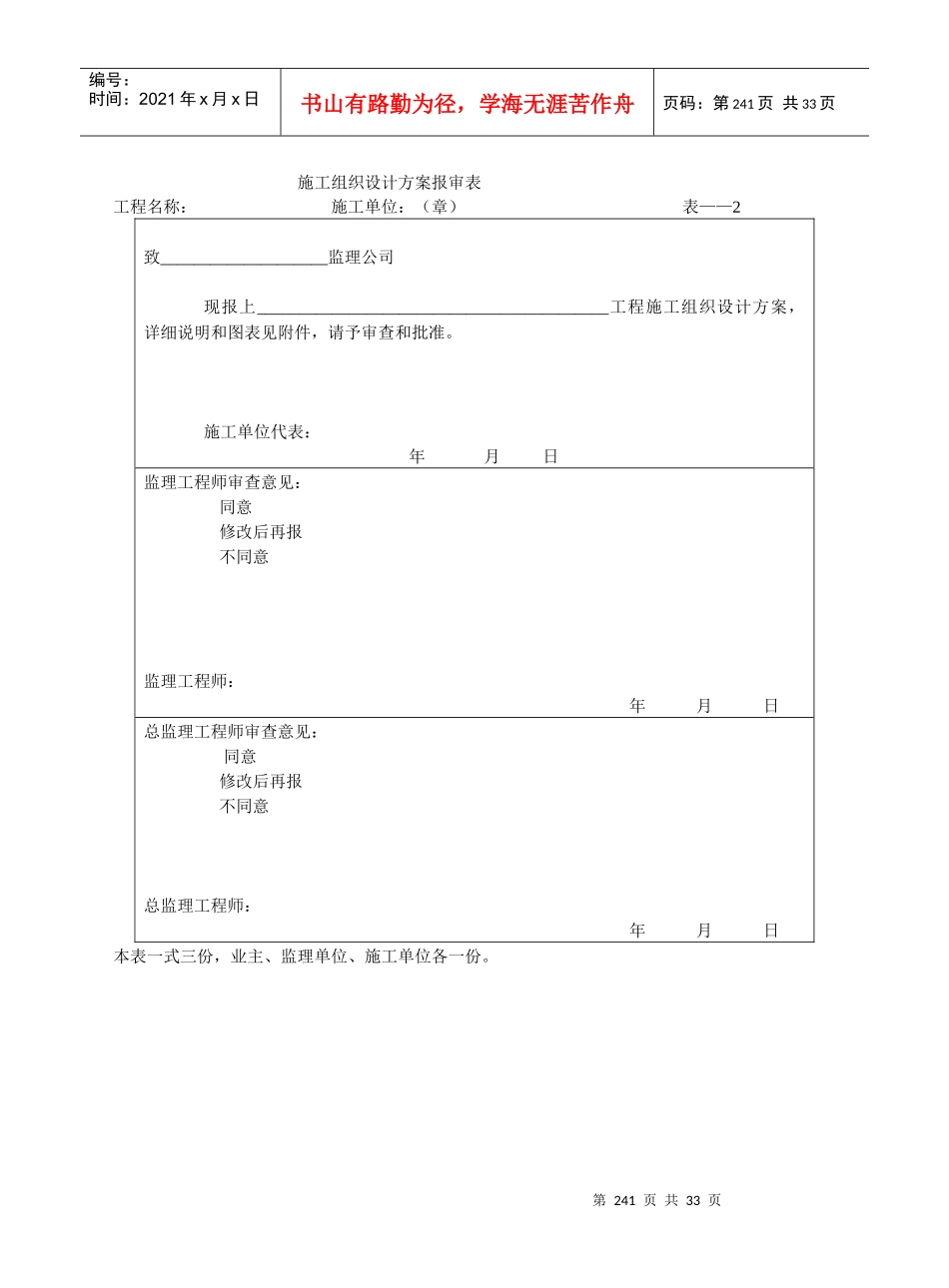

第241页共33页第240页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第241页共33页施工组织设计方案报审表工程名称:施工单位:(章)表——2致____________________监理公司现报上__________________________________________工程施工组织设计方案,详细说明和图表见附件,请予审查和批准
施工单位代表:年月日监理工程师审查意见:同意修改后再报不同意监理工程师:年月日总监理工程师审查意见:同意修改后再报不同意总监理工程师:年月日本表一式三份,业主、监理单位、施工单位各一份
第242页共33页第241页共33页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第242页共33页施工技术方案申报表表——3工程名称:项目编号:致(监理工程师)___________________________________:现报上________________________________________________工程的技术、工艺方案,方案详细说明和图表见附件,请予审查和批准
承包商:日期:监理工程审定意见:□同意□修改后再批□不同意(附理由)监理工程师:日期:第24
