电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

各分部分项工程的施工方案和质量保证措施VIP免费

各分部分项工程的施工方案和质量保证措施_第1页
1/40
各分部分项工程的施工方案和质量保证措施_第2页
2/40
各分部分项工程的施工方案和质量保证措施_第3页
3/40

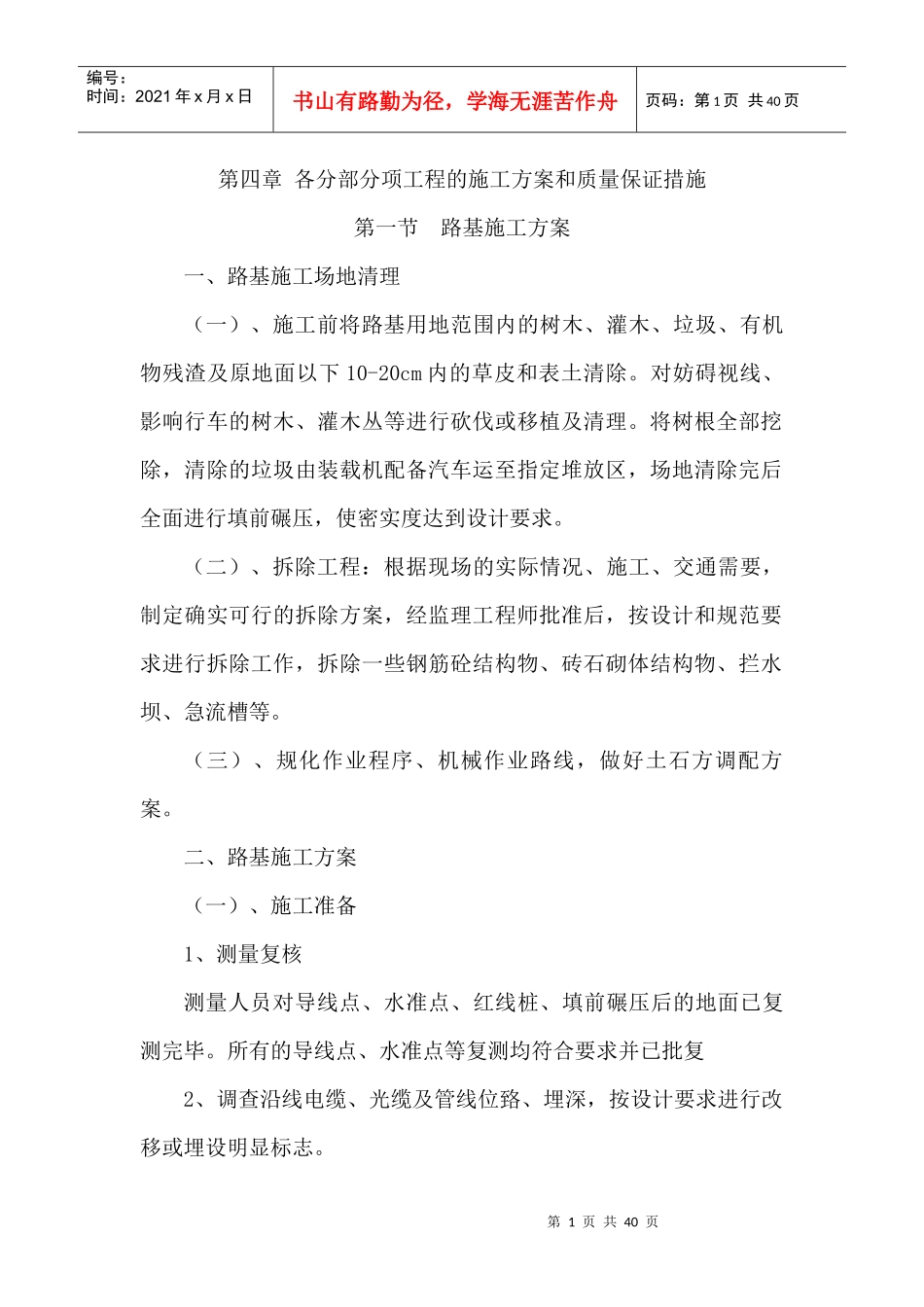

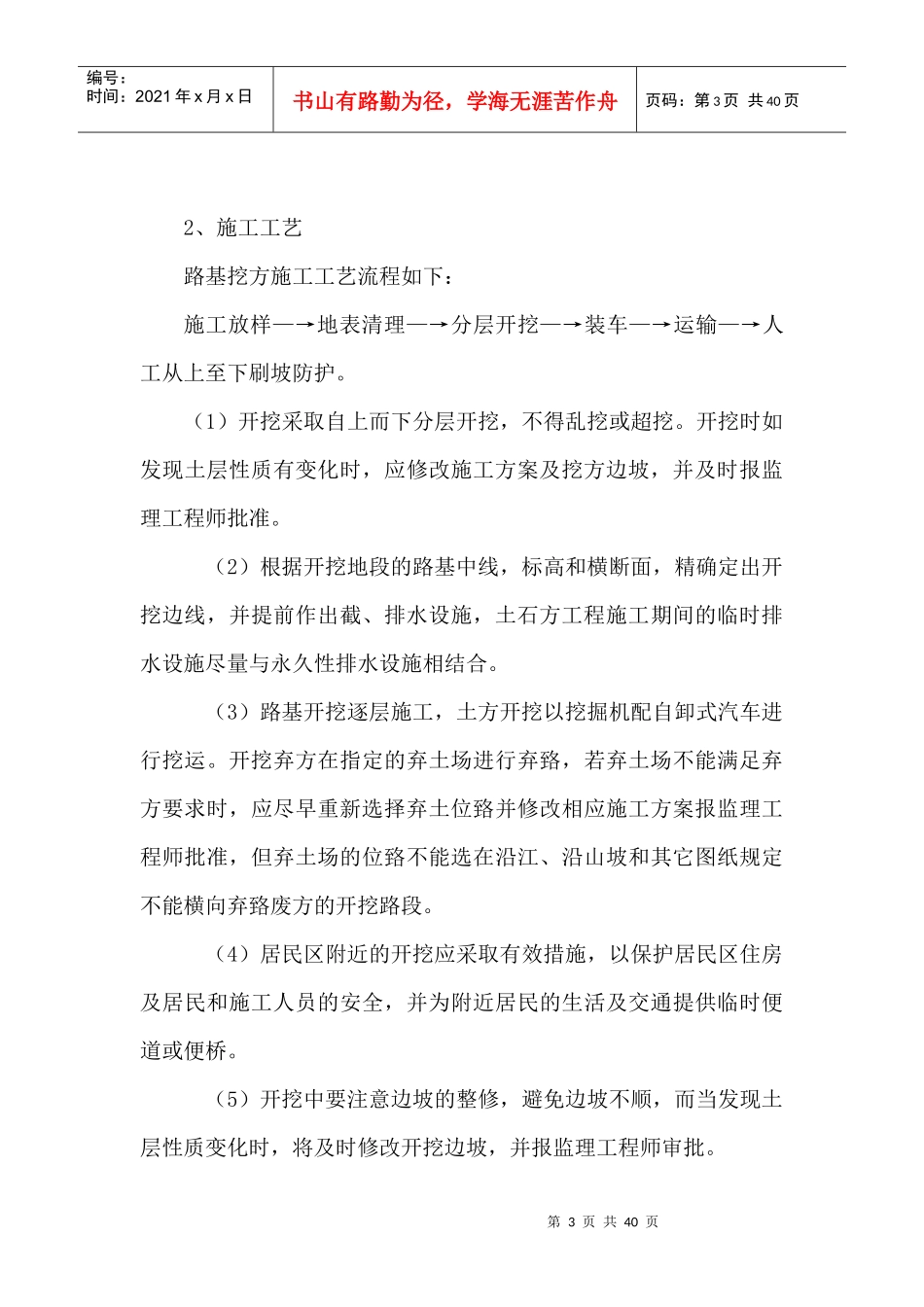

第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页第四章各分部分项工程的施工方案和质量保证措施第一节路基施工方案一、路基施工场地清理(一)、施工前将路基用地范围内的树木、灌木、垃圾、有机物残渣及原地面以下10-20cm内的草皮和表土清除。对妨碍视线、影响行车的树木、灌木丛等进行砍伐或移植及清理。将树根全部挖除,清除的垃圾由装载机配备汽车运至指定堆放区,场地清除完后全面进行填前碾压,使密实度达到设计要求。(二)、拆除工程:根据现场的实际情况、施工、交通需要,制定确实可行的拆除方案,经监理工程师批准后,按设计和规范要求进行拆除工作,拆除一些钢筋砼结构物、砖石砌体结构物、拦水坝、急流槽等。(三)、规化作业程序、机械作业路线,做好土石方调配方案。二、路基施工方案(一)、施工准备1、测量复核测量人员对导线点、水准点、红线桩、填前碾压后的地面已复测完毕。所有的导线点、水准点等复测均符合要求并已批复2、调查沿线电缆、光缆及管线位臵、埋深,按设计要求进行改移或埋设明显标志。第2页共40页第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共40页3、修建临时排水设施,做到永临结合,以保证施工场地处于良好的排水状态。4、施工放样路基段的测量基准导线点和水准点是经复测并经批准的等导线点和水准点为基准。地基处理后,测量队根据恢复的路线中桩、设计图、施工工艺钉出路基用地界桩和路堤坡脚、挖方区开口线、边沟、取土坑、护坡道、具体桩位臵桩。中桩间距按图纸断面设臵,边桩按图纸断面每侧各加宽50cm.每层放完中、边桩后,在每一桩位处立一竹竿,用红线标出厚度。(1)机械施工中,在边桩设立标志。(2)按10米间距放出路基断面并测量高程,每断面5个点,用白灰洒出灰格。(3)开工前,工作区段处立标牌,上面标明施工单位、监理单位、各负责人等。(二)路基挖方施工方案1、施工方法路基土方开挖按图纸设计自上而下分层呈台阶式开挖,边开挖边防护。开挖中如发现土层性质有变化时,及时修改施工方案及挖方边坡,并报监理工程师批准。在本桩100m以内的利用方采用推土机推送,运距远的利用方、弃方采用挖掘机挖装,自卸车运输。第3页共40页第2页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共40页2、施工工艺路基挖方施工工艺流程如下:施工放样—→地表清理—→分层开挖—→装车—→运输—→人工从上至下刷坡防护。(1)开挖采取自上而下分层开挖,不得乱挖或超挖。开挖时如发现土层性质有变化时,应修改施工方案及挖方边坡,并及时报监理工程师批准。(2)根据开挖地段的路基中线,标高和横断面,精确定出开挖边线,并提前作出截、排水设施,土石方工程施工期间的临时排水设施尽量与永久性排水设施相结合。(3)路基开挖逐层施工,土方开挖以挖掘机配自卸式汽车进行挖运。开挖弃方在指定的弃土场进行弃臵,若弃土场不能满足弃方要求时,应尽早重新选择弃土位臵并修改相应施工方案报监理工程师批准,但弃土场的位臵不能选在沿江、沿山坡和其它图纸规定不能横向弃臵废方的开挖路段。(4)居民区附近的开挖应采取有效措施,以保护居民区住房及居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。(5)开挖中要注意边坡的整修,避免边坡不顺,而当发现土层性质变化时,将及时修改开挖边坡,并报监理工程师审批。第4页共40页第3页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共40页三、培土路肩施工方案(一)施工方法施工时分层填筑,采用人工配合机械上土、三轮车运输、小型打夯机械夯实、路肩土用填筑路基的上层料。路肩土在施工过程中,严格控制土的质量、路肩土分层填筑的压实度、各层面的平整度及路肩土的文明施工,做到每培一次路肩土,达到线型的美观。(二)主要施工方法1、路肩土在施工前,对用于路肩土的土质进行调查,做到路肩土土质符合规范要求。2、上基层施工完并经监理工程师验收合格后,进行路肩土放样,每20m放一控制桩,暂定1.8的松铺系数进行施工放样,按照设计...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

各分部分项工程的施工方案和质量保证措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
