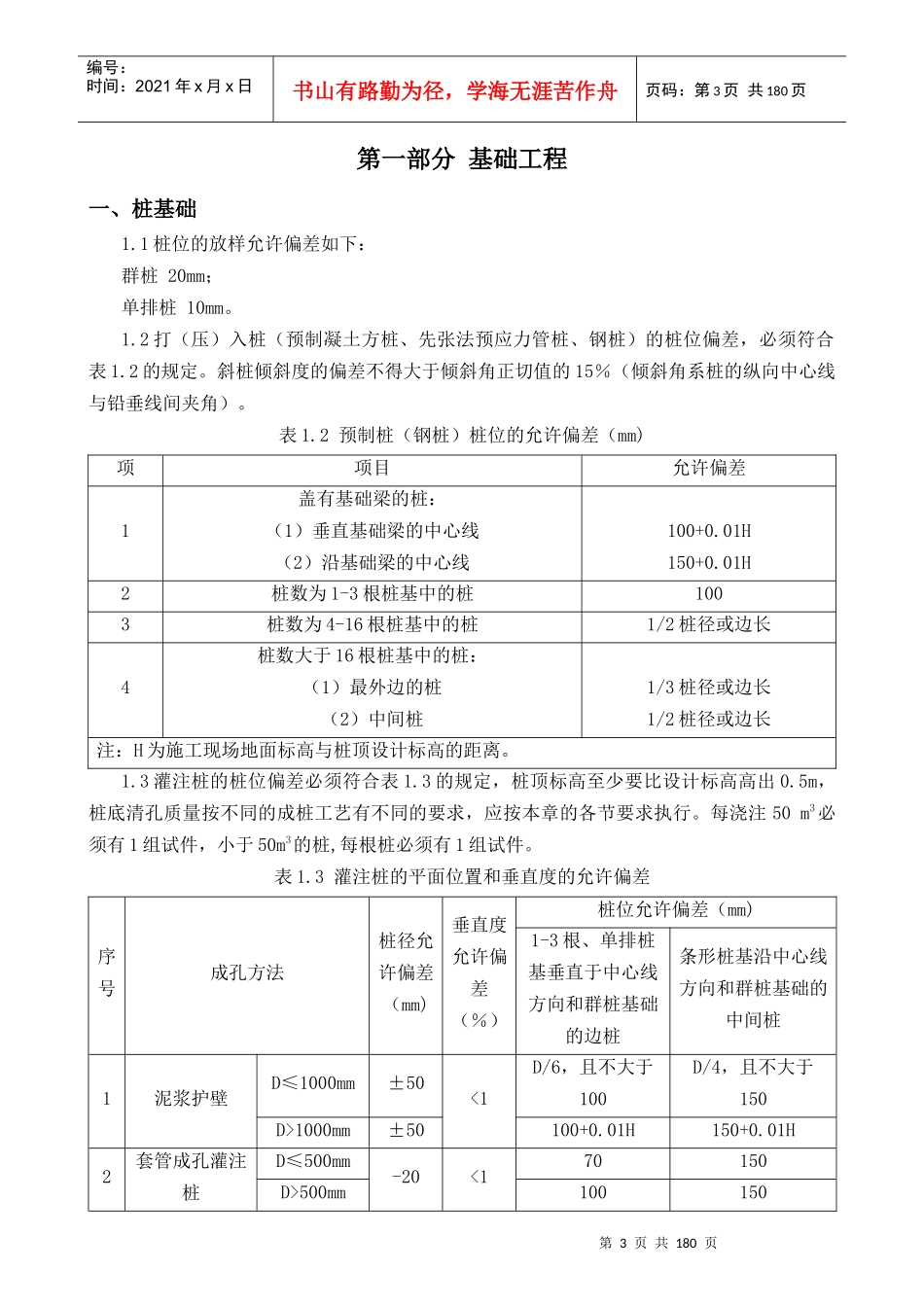

第1页共180页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共180页建筑工程质量标准第2页共180页第1页共180页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共180页目录第一部分地基与基础工程第二部分混凝土结构工程第三部分地下建筑防水工程第四部分砌体工程第五部分屋面工程第六部分地面工程第七部分装饰装修工程第八部分钢结构工程第九部分给水、排水及采暖工程第十部分空调与通风工程第十一部分强电工程第十二部分弱电工程第十三部分电梯工程第十四部分建筑节能工程第3页共180页第2页共180页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共180页第一部分基础工程一、桩基础1.1桩位的放样允许偏差如下:群桩20mm;单排桩10mm。1.2打(压)入桩(预制凝土方桩、先张法预应力管桩、钢桩)的桩位偏差,必须符合表1.2的规定。斜桩倾斜度的偏差不得大于倾斜角正切值的15%(倾斜角系桩的纵向中心线与铅垂线间夹角)。表1.2预制桩(钢桩)桩位的允许偏差(mm)项项目允许偏差1盖有基础梁的桩:(1)垂直基础梁的中心线(2)沿基础梁的中心线100+0.01H150+0.01H2桩数为1-3根桩基中的桩1003桩数为4-16根桩基中的桩1/2桩径或边长4桩数大于16根桩基中的桩:(1)最外边的桩(2)中间桩1/3桩径或边长1/2桩径或边长注:H为施工现场地面标高与桩顶设计标高的距离。1.3灌注桩的桩位偏差必须符合表1.3的规定,桩顶标高至少要比设计标高高出0.5m,桩底清孔质量按不同的成桩工艺有不同的要求,应按本章的各节要求执行。每浇注50m3必须有1组试件,小于50m3的桩,每根桩必须有1组试件。表1.3灌注桩的平面位置和垂直度的允许偏差序号成孔方法桩径允许偏差(mm)垂直度允许偏差(%)桩位允许偏差(mm)1-3根、单排桩基垂直于中心线方向和群桩基础的边桩条形桩基沿中心线方向和群桩基础的中间桩1泥浆护壁D≤1000mm±50<1D/6,且不大于100D/4,且不大于150D>1000mm±50100+0.01H150+0.01H2套管成孔灌注桩D≤500mm-20<170150D>500mm100150第4页共180页第3页共180页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共180页3干成孔灌注桩-20<1701504人工挖孔桩混凝土护壁+50<0.550150钢套管护壁+50<1100200注:1、桩径允许偏差的负值是指个别断面。2、采用复打、反插法施工的桩,其桩径允许偏差不受上表限制。3、H为施工现场地面标高与桩顶设计标高的距离,D为设计桩径。1.4工程桩应进行承载力检验。二、静力压桩2.1施工前应对成品桩(锚杆静压成品桩一般均由工厂制造,运至现场堆放)做外观及强度检验,接桩用焊条或半成品硫磺胶泥应有产品合格证书,或送有关部门检验。2.2锚杆静压桩质量检验标准应符合表2.2的规定。表2.2静力压桩质量检验标准项序检查项目允许偏差或允许值检查方法单位数值主控项目1桩体质量检验按基桩检测技术规范按基桩检测技术规范2桩位偏差见本规范表7.1.3用钢尺量3承载力按基桩检测技术规范按基桩检测技术规范一般项目1成品桩质量:外观、外形、尺寸、强度表面平整,颜色均匀,掉角深度<10mm,蜂窝面积小于总面积0.5%满足设计要求直观见本规范表7.4.5查产品合格证书或钻芯试压2硫磺胶泥质量(半成品)设计要求查产品合格证书或抽样送检3接桩电焊接桩:焊缝质量电焊结束后停歇时间min>1.0秒表测定秒表测定秒表测定硫磺胶泥接桩:胶泥浇注时间浇注后停歇时间minmin<2>74电焊条质量设计要求查产品合格证书5压桩压力(设计有要求%±5查压力表读数第5页共180页第4页共180页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共180页时)6接桩时上下节平面偏差接桩时节点弯曲矢高mm<10<1/1000l用钢尺量用钢尺量7桩顶标高mm±50水准仪三、混凝土预制桩3.1桩在现场预制时,应对原材料、钢筋骨架(见表3.1)、混凝土强度进行检查;采用工厂生产的成品桩时,桩进场后应进行外观及尺寸检查。3.2钢筋混凝土预制桩的质量检验标准应符合表3.2的规定。表3.1预制桩钢盘骨架质量检验标准(mm)项序检查项目允许偏差或允许值检查方法主控项目1主筋距桩顶距离±5用钢尺量2多节桩锚固钢筋位置5用...
