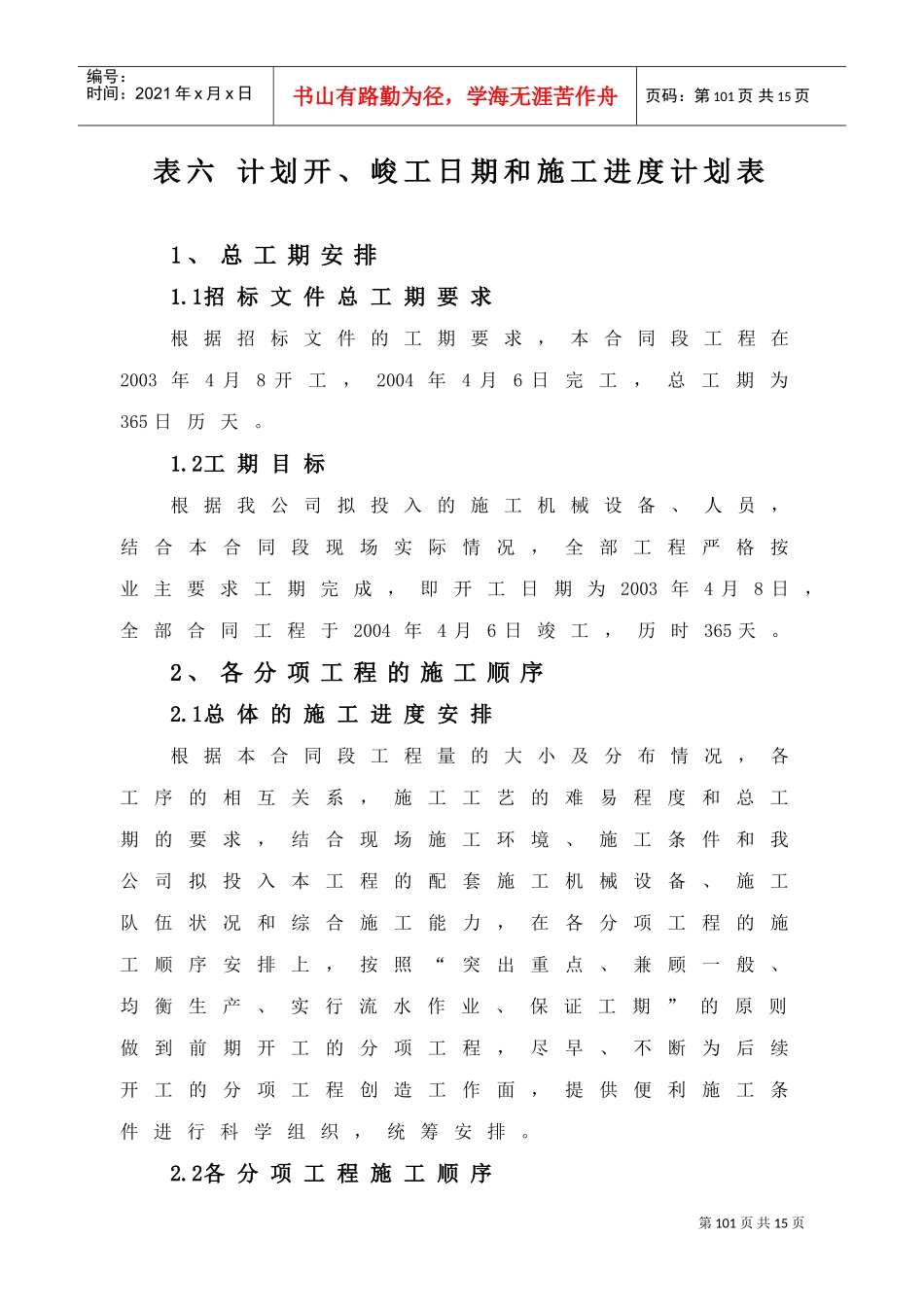

第101页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第101页共15页表六计划开、峻工日期和施工进度计划表1、总工期安排1
1招标文件总工期要求根据招标文件的工期要求,本合同段工程在2003年4月8开工,2004年4月6日完工,总工期为365日历天
2工期目标根据我公司拟投入的施工机械设备、人员,结合本合同段现场实际情况,全部工程严格按业主要求工期完成,即开工日期为2003年4月8日,全部合同工程于2004年4月6日竣工,历时365天
2、各分项工程的施工顺序2
1总体的施工进度安排根据本合同段工程量的大小及分布情况,各工序的相互关系,施工工艺的难易程度和总工期的要求,结合现场施工环境、施工条件和我公司拟投入本工程的配套施工机械设备、施工队伍状况和综合施工能力,在各分项工程的施工顺序安排上,按照“突出重点、兼顾一般、均衡生产、实行流水作业、保证工期”的原则做到前期开工的分项工程,尽早、不断为后续开工的分项工程创造工作面,提供便利施工条件进行科学组织,统筹安排
2各分项工程施工顺序第102页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第102页共15页本合同段暂定开工日期为2003年4月8日,中标后以业主下达的开工令为准
施工准备期10天
施工准备内容包括修筑场内施工便道、施工场地布置、临时电力的架设、供水管道的布设等临时工程

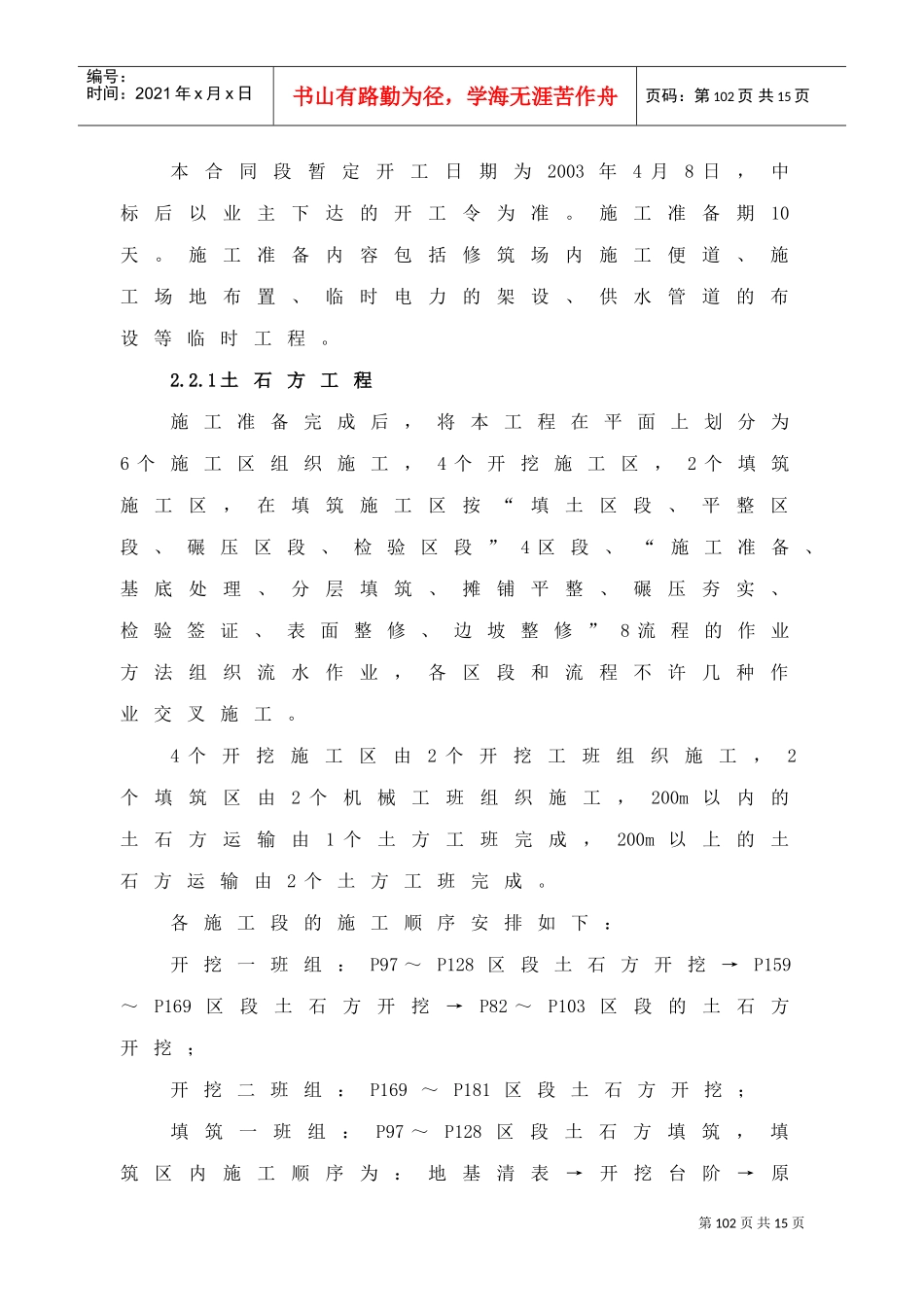

1土石方工程施工准备完成后,将本工程在平面上划分为6个施工区组织施工,4个开挖施工区,2个填筑施工区,在填筑施工区按“填土区段、平整区段、碾压区段、检验区段”4区段、“施工准备、基底处理、分层填筑、摊铺平整、碾压夯实、检验签证、表面整修、边坡整修”8流程的作业方法组织流水作业,各区段和流程不许几种作业交叉施工

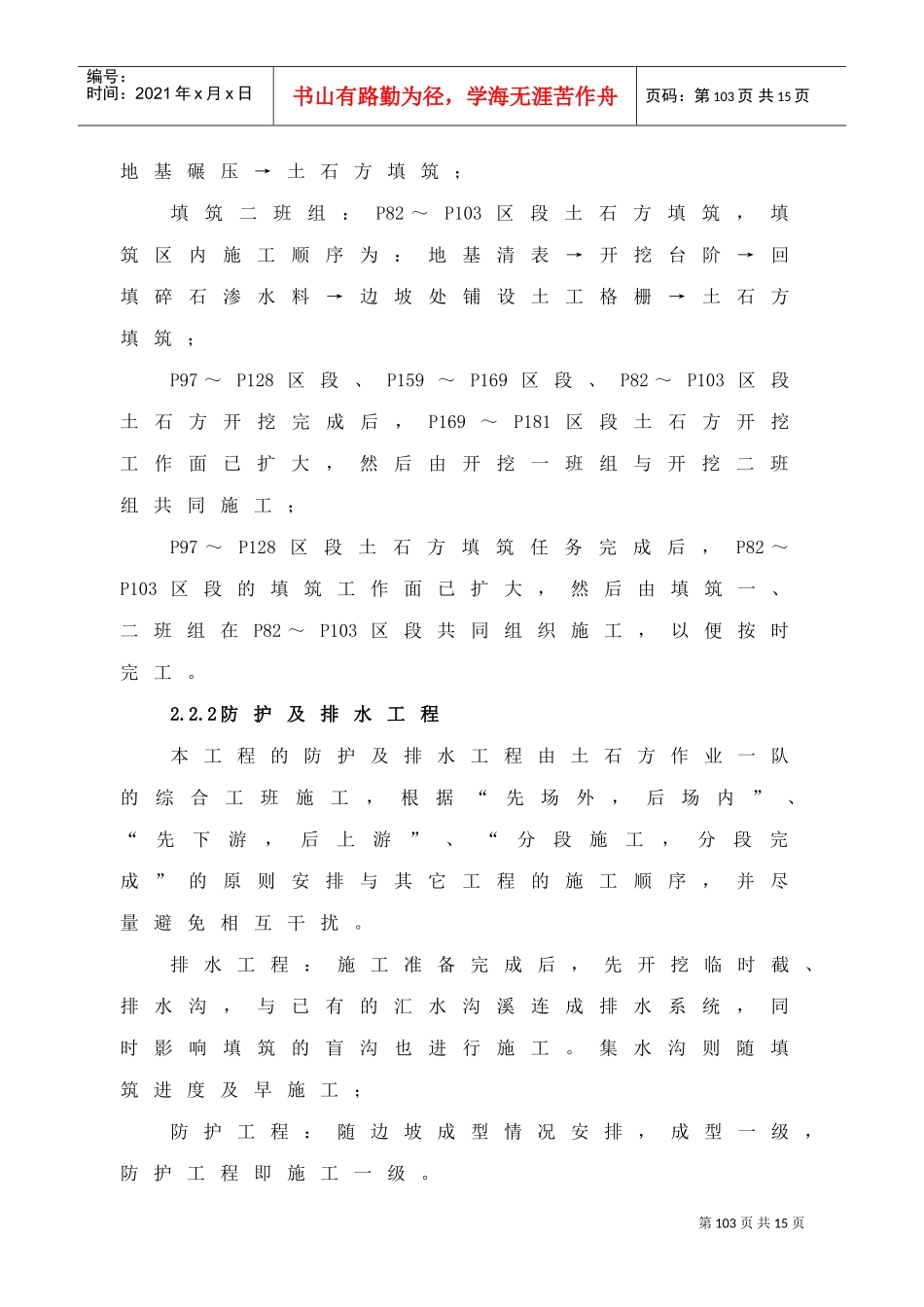

4个开挖施工区由2个开挖工班组织施工,2个填筑区由2个机械工班组织
