第1页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共55页施工日志表A9编号:日期2014年6月14日施工部位天气状况阴风力最高/最低温度突发事件生产情况记录:(施工项目内容、机械作业、班组工作、生产存在问题)组织各个班组进行现场交底技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查验收情况等)项目负责人记录人本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份

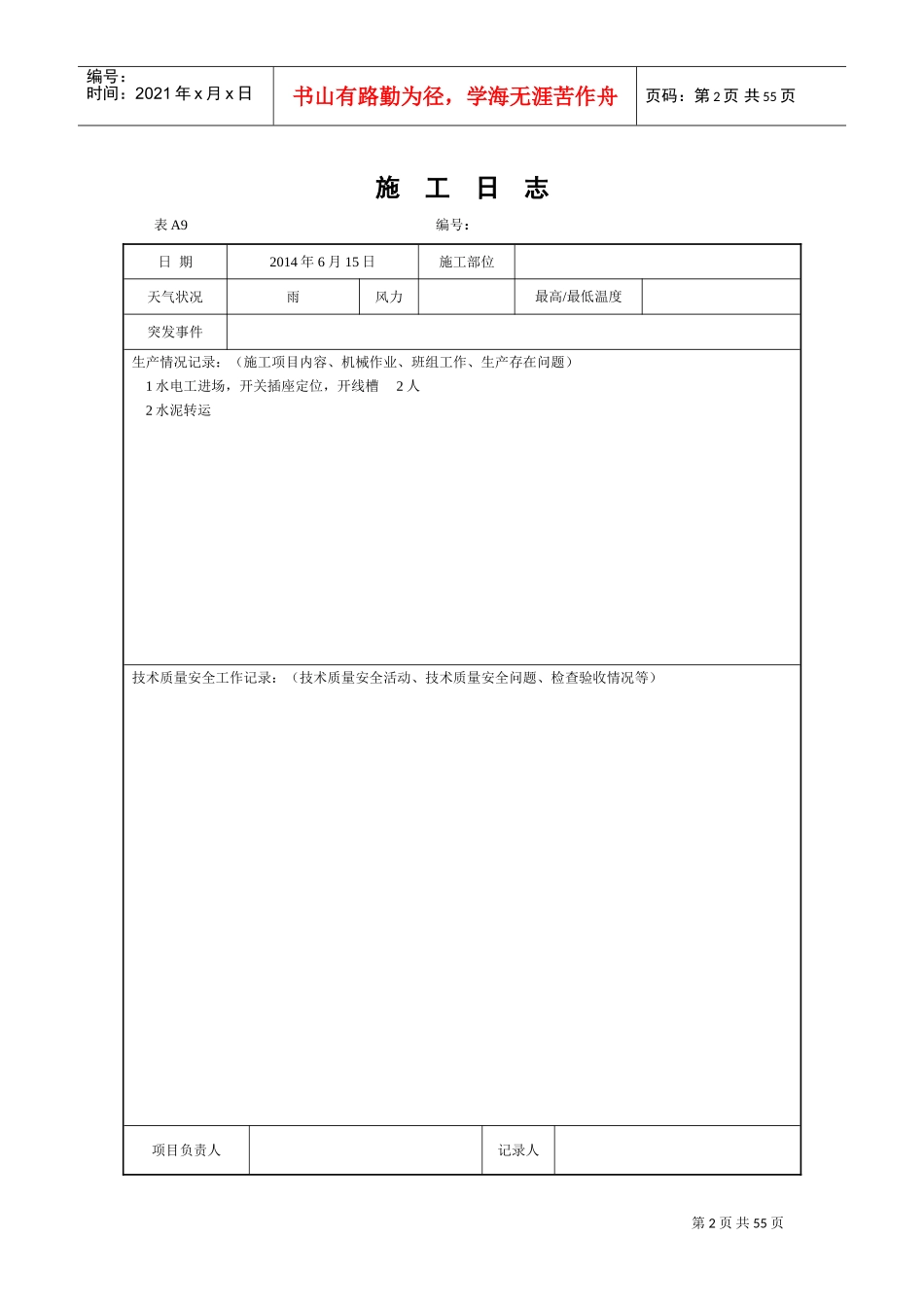

第2页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共55页施工日志表A9编号:日期2014年6月15日施工部位天气状况雨风力最高/最低温度突发事件生产情况记录:(施工项目内容、机械作业、班组工作、生产存在问题)1水电工进场,开关插座定位,开线槽2人2水泥转运技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查验收情况等)项目负责人记录人第3页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共55页本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份

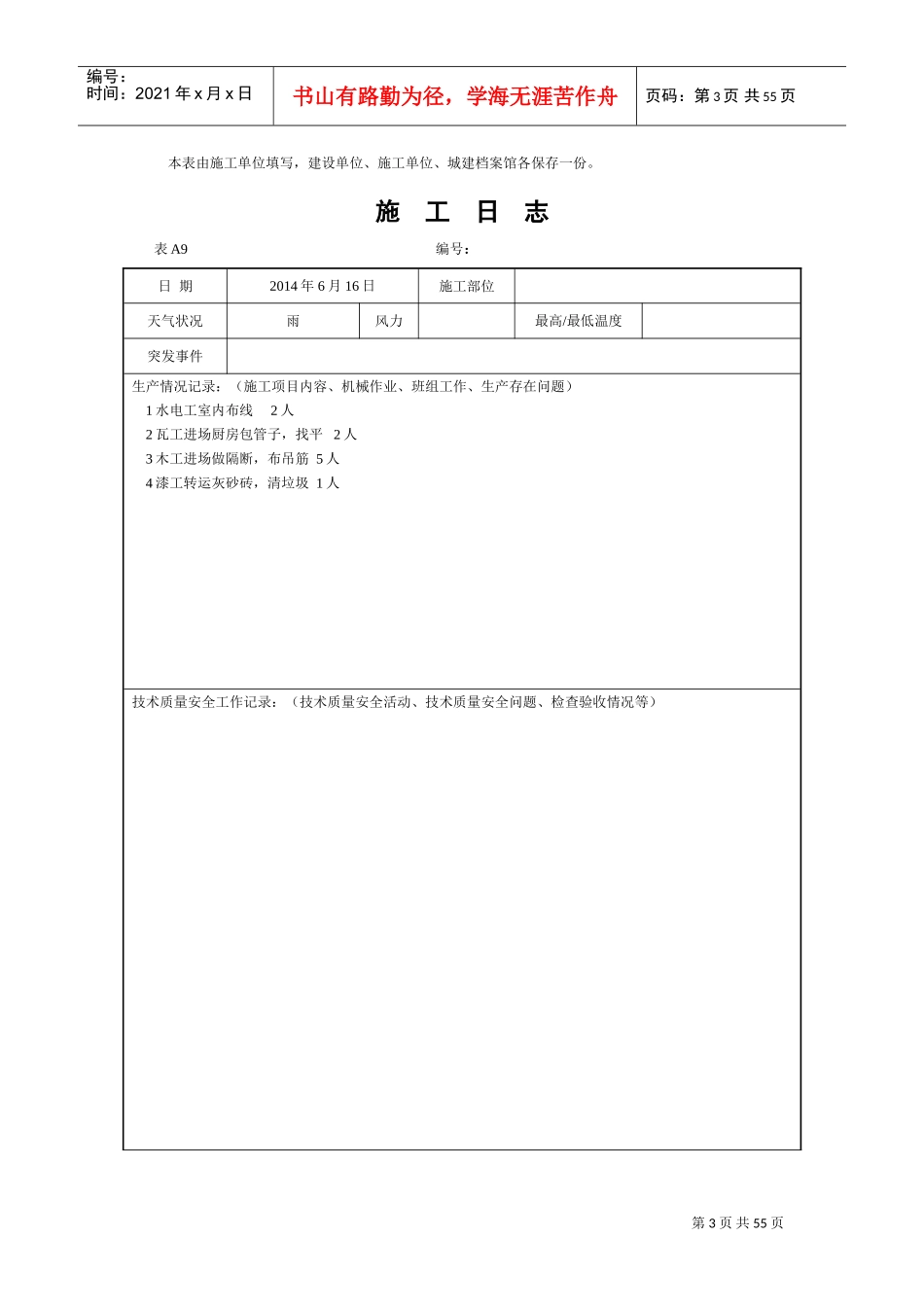

施工日志表A9编号:日期2014年6月16日施工部位天气状况雨风力最高/最低温度突发事件生产情况记录:(施工项目内容、机械作业、班组工作、生产存在问题)1水电工室内布线2人2瓦工进场厨房包管子,找平2人3木工进场做隔断,布吊筋5人4漆工转运灰砂砖,清垃圾1人技术质量安全工作记录:(技术质量安全活动、技术质量安全问题、检查验收情况等)第4页共55页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共55页项目负责人记录人本表由施工单位填写,建设单位、施工单位、城建档案馆各保存一份
施工日志表A9编号:日期2014年6月17日施工部位天气状况晴风力最高/最低温度突发事件生产情况记录:(施工项目内容、机械作业、
