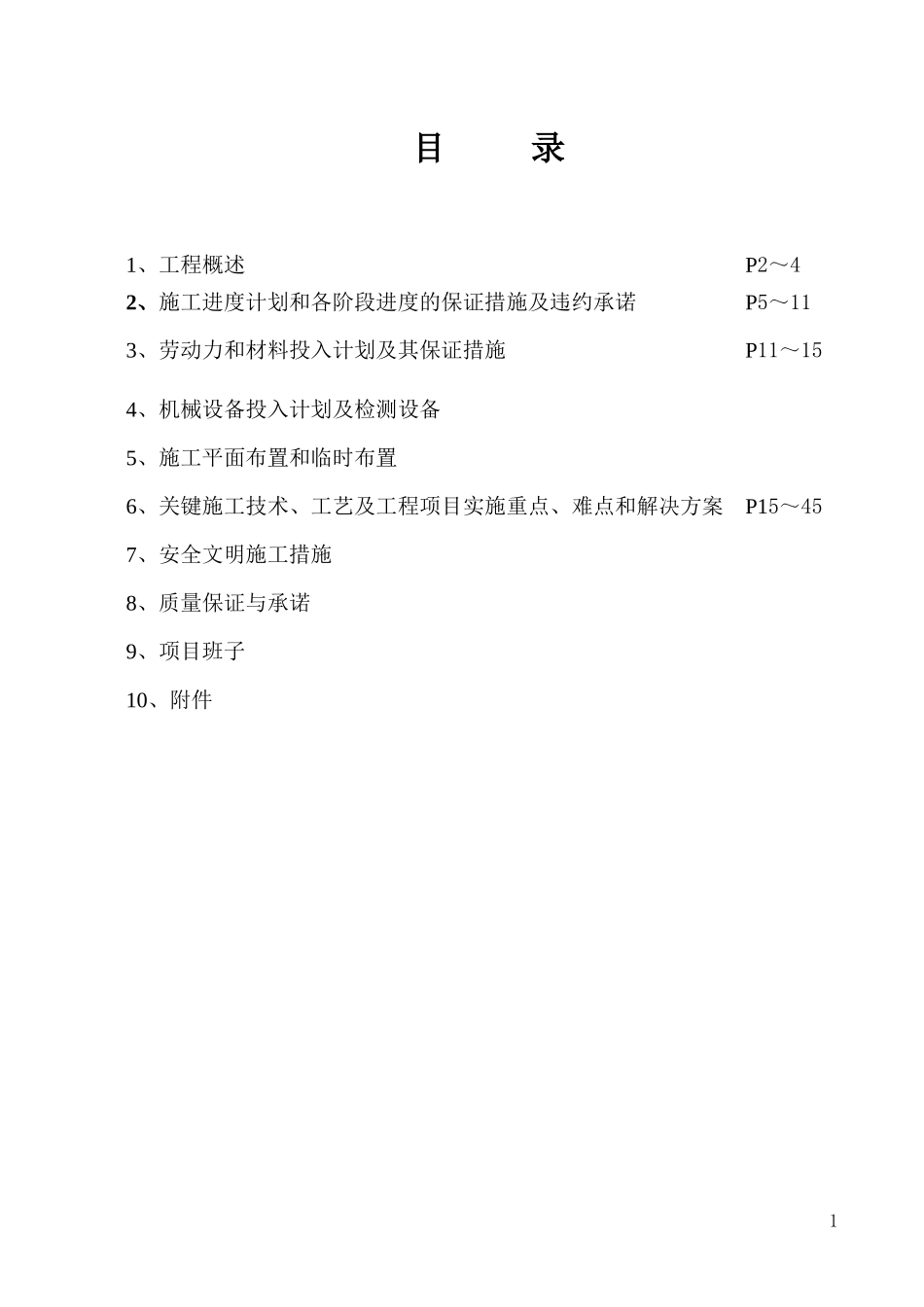

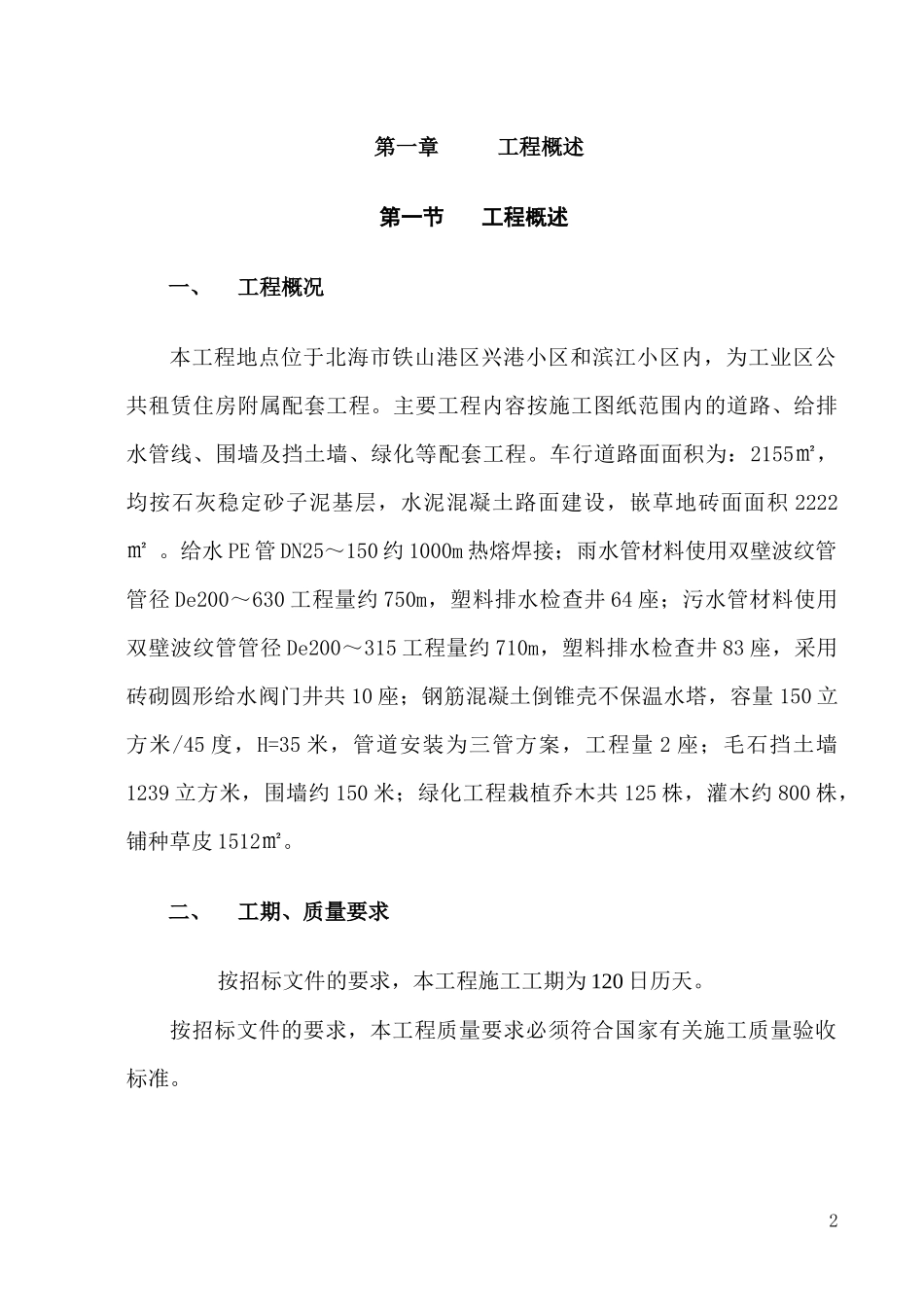

目录1、工程概述P2~42、施工进度计划和各阶段进度的保证措施及违约承诺P5~113、劳动力和材料投入计划及其保证措施P11~154、机械设备投入计划及检测设备5、施工平面布置和临时布置6、关键施工技术、工艺及工程项目实施重点、难点和解决方案P15~457、安全文明施工措施8、质量保证与承诺9、项目班子10、附件1第一章工程概述第一节工程概述一、工程概况本工程地点位于北海市铁山港区兴港小区和滨江小区内,为工业区公共租赁住房附属配套工程
主要工程内容按施工图纸范围内的道路、给排水管线、围墙及挡土墙、绿化等配套工程
车行道路面面积为:2155㎡,均按石灰稳定砂子泥基层,水泥混凝土路面建设,嵌草地砖面面积2222㎡
给水PE管DN25~150约1000m热熔焊接;雨水管材料使用双壁波纹管管径De200~630工程量约750m,塑料排水检查井64座;污水管材料使用双壁波纹管管径De200~315工程量约710m,塑料排水检查井83座,采用砖砌圆形给水阀门井共10座;钢筋混凝土倒锥壳不保温水塔,容量150立方米/45度,H=35米,管道安装为三管方案,工程量2座;毛石挡土墙1239立方米,围墙约150米;绿化工程栽植乔木共125株,灌木约800株,铺种草皮1512㎡
二、工期、质量要求按招标文件的要求,本工程施工工期为120日历天
按招标文件的要求,本工程质量要求必须符合国家有关施工质量验收标准

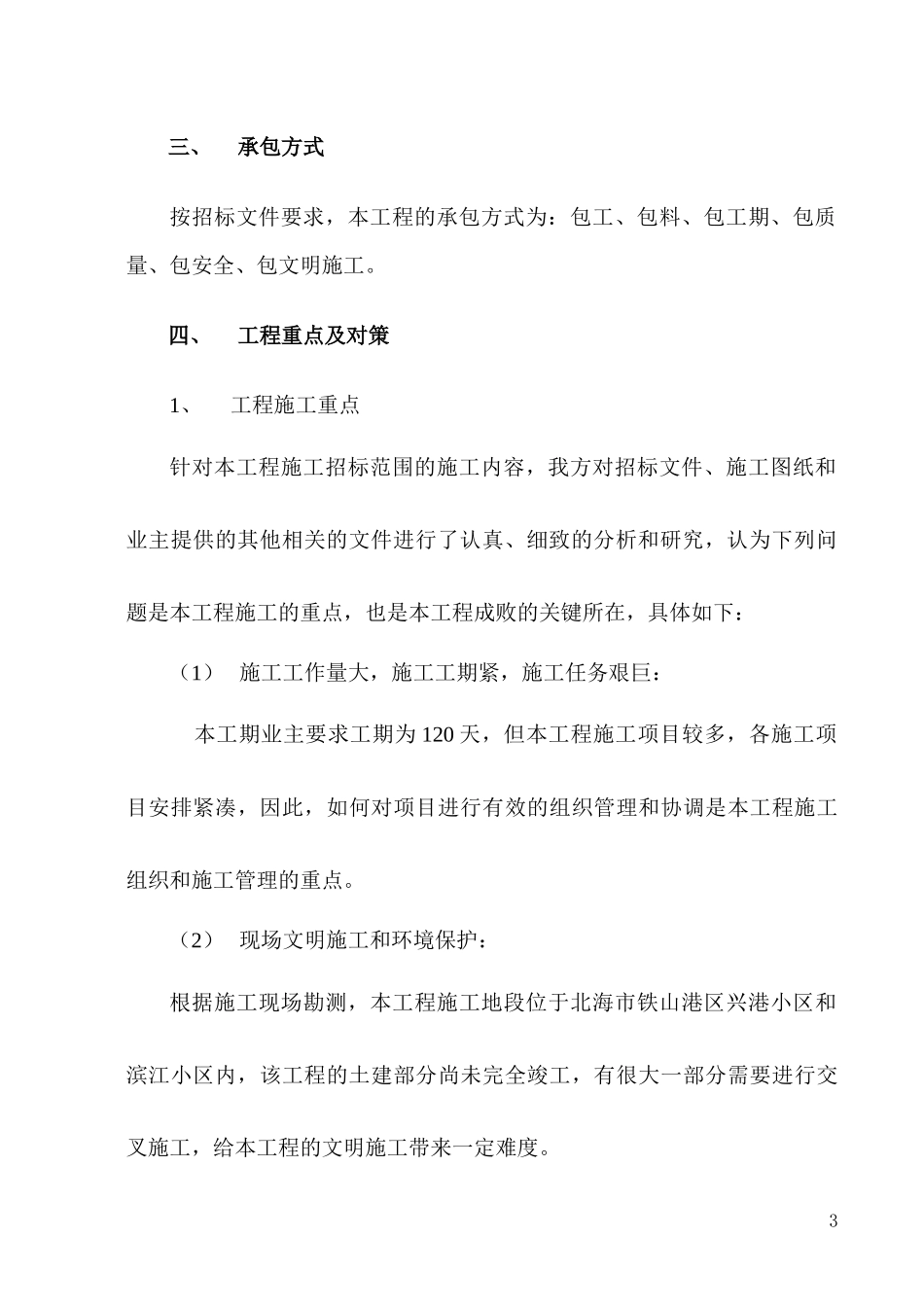

2三、承包方式按招标文件要求,本工程的承包方式为:包工、包料、包工期、包质量、包安全、包文明施工
四、工程重点及对策1、工程施工重点针对本工程施工招标范围的施工内容,我方对招标文件、施工图纸和业主提供的其他相关的文件进行了认真、细致的分析和研究,认为下列问题是本工程施工的重点,也是本工程成败的关键所在,具体如下:(1)施工工作量大,施工工期紧,施工任务艰巨:本工期业主要求工期为120天,但本
