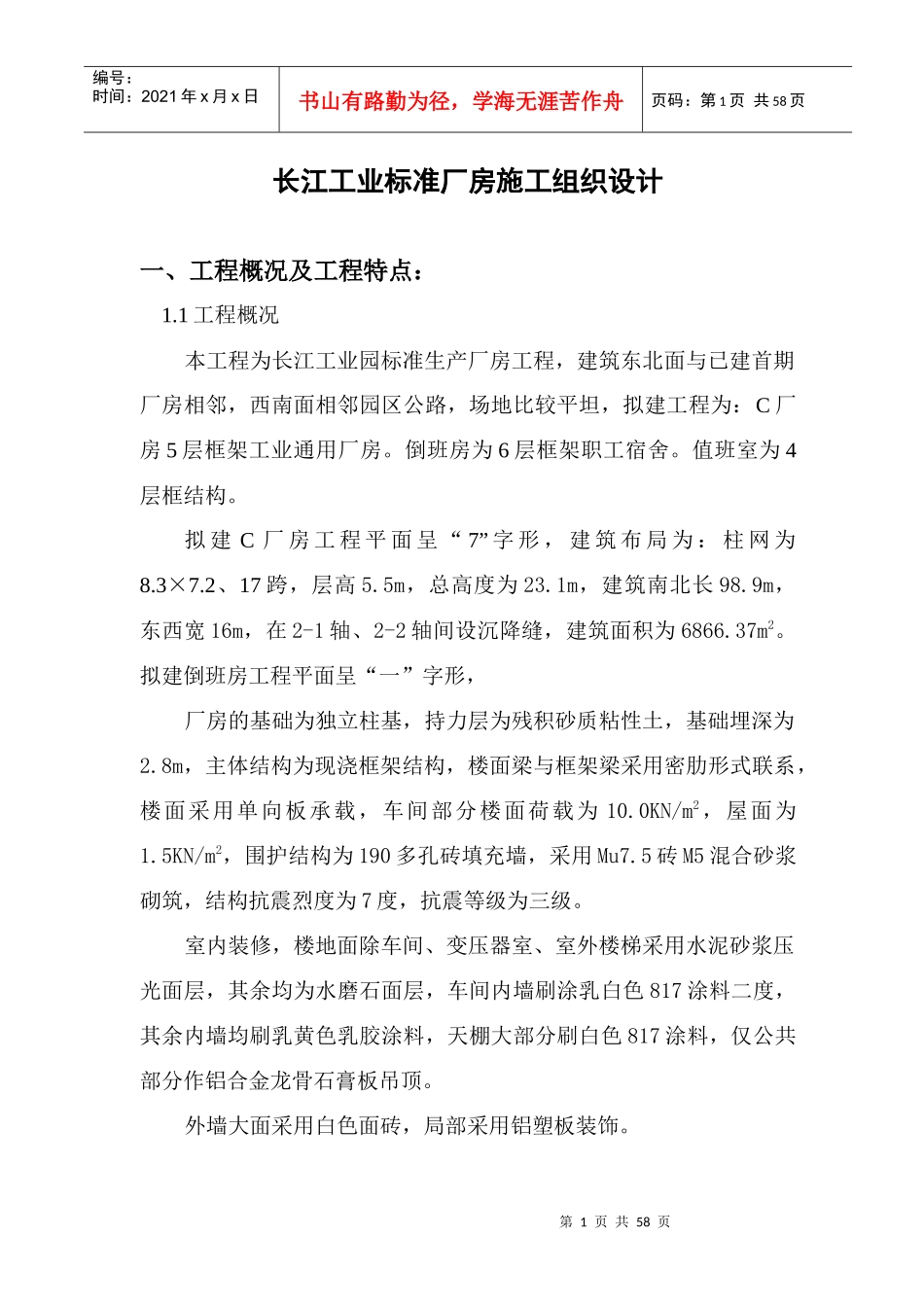

第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共58页长江工业标准厂房施工组织设计一、工程概况及工程特点:1
1工程概况本工程为长江工业园标准生产厂房工程,建筑东北面与已建首期厂房相邻,西南面相邻园区公路,场地比较平坦,拟建工程为:C厂房5层框架工业通用厂房
倒班房为6层框架职工宿舍
值班室为4层框结构
拟建C厂房工程平面呈“7”字形,建筑布局为:柱网为8
2、17跨,层高5
5m,总高度为23
1m,建筑南北长98
9m,东西宽16m,在2-1轴、2-2轴间设沉降缝,建筑面积为6866
拟建倒班房工程平面呈“一”字形,厂房的基础为独立柱基,持力层为残积砂质粘性土,基础埋深为2
8m,主体结构为现浇框架结构,楼面梁与框架梁采用密肋形式联系,楼面采用单向板承载,车间部分楼面荷载为10
0KN/m2,屋面为1
5KN/m2,围护结构为190多孔砖填充墙,采用Mu7
5砖M5混合砂浆砌筑,结构抗震烈度为7度,抗震等级为三级
室内装修,楼地面除车间、变压器室、室外楼梯采用水泥砂浆压光面层,其余均为水磨石面层,车间内墙刷涂乳白色817涂料二度,其余内墙均刷乳黄色乳胶涂料,天棚大部分刷白色817涂料,仅公共部分作铝合金龙骨石膏板吊顶
外墙大面采用白色面砖,局部采用铝塑板装饰
第2页共58页第1页共58页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共58页二、施工总体部署及协调管理:2
1施工总体布置:本工程施工主要分为基础工程、主体结构工程、室内外装修工程,施工主要集中在砼结构工程,砖砌围护结构工程和室内外装修工程三个阶段,主体结构施工中影响进度的主要因素为砼浇筑,考虑到该工程长形布局,单层面积大(约4000m2)将单层平面分成两段施工区组织流水作业
可为下道工序创造施工面,不仅使其它工序提前插入并且
