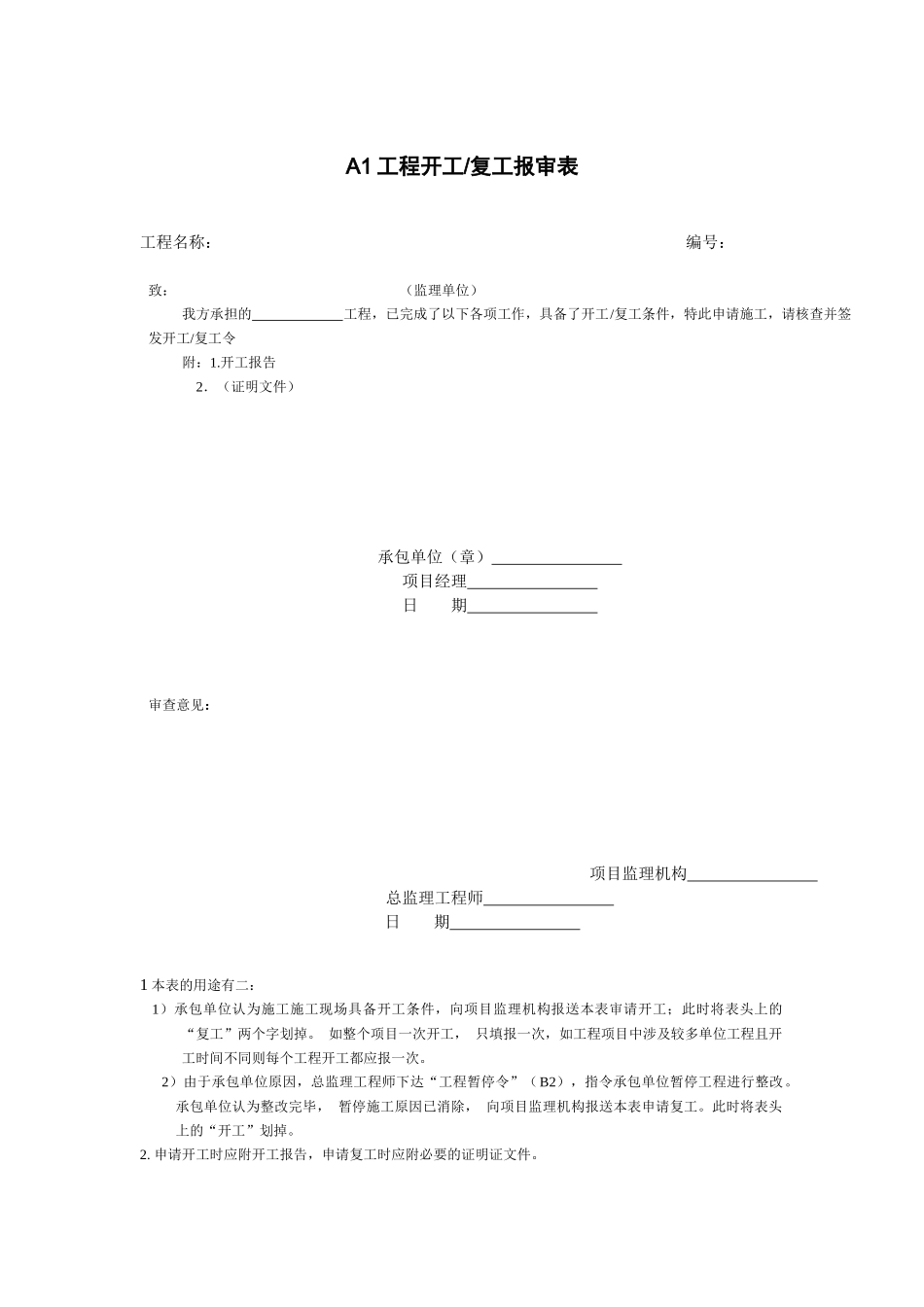

A1工程开工/复工报审表工程名称:编号:致:(监理单位)我方承担的工程,已完成了以下各项工作,具备了开工/复工条件,特此申请施工,请核查并签发开工/复工令附:1
开工报告2.(证明文件)承包单位(章)项目经理日期审查意见:项目监理机构总监理工程师日期1本表的用途有二:1)承包单位认为施工施工现场具备开工条件,向项目监理机构报送本表审请开工;此时将表头上的“复工”两个字划掉
如整个项目一次开工,只填报一次,如工程项目中涉及较多单位工程且开工时间不同则每个工程开工都应报一次
2)由于承包单位原因,总监理工程师下达“工程暂停令”(B2),指令承包单位暂停工程进行整改
承包单位认为整改完毕,暂停施工原因已消除,向项目监理机构报送本表申请复工
此时将表头上的“开工”划掉
申请开工时应附开工报告,申请复工时应附必要的证明证文件

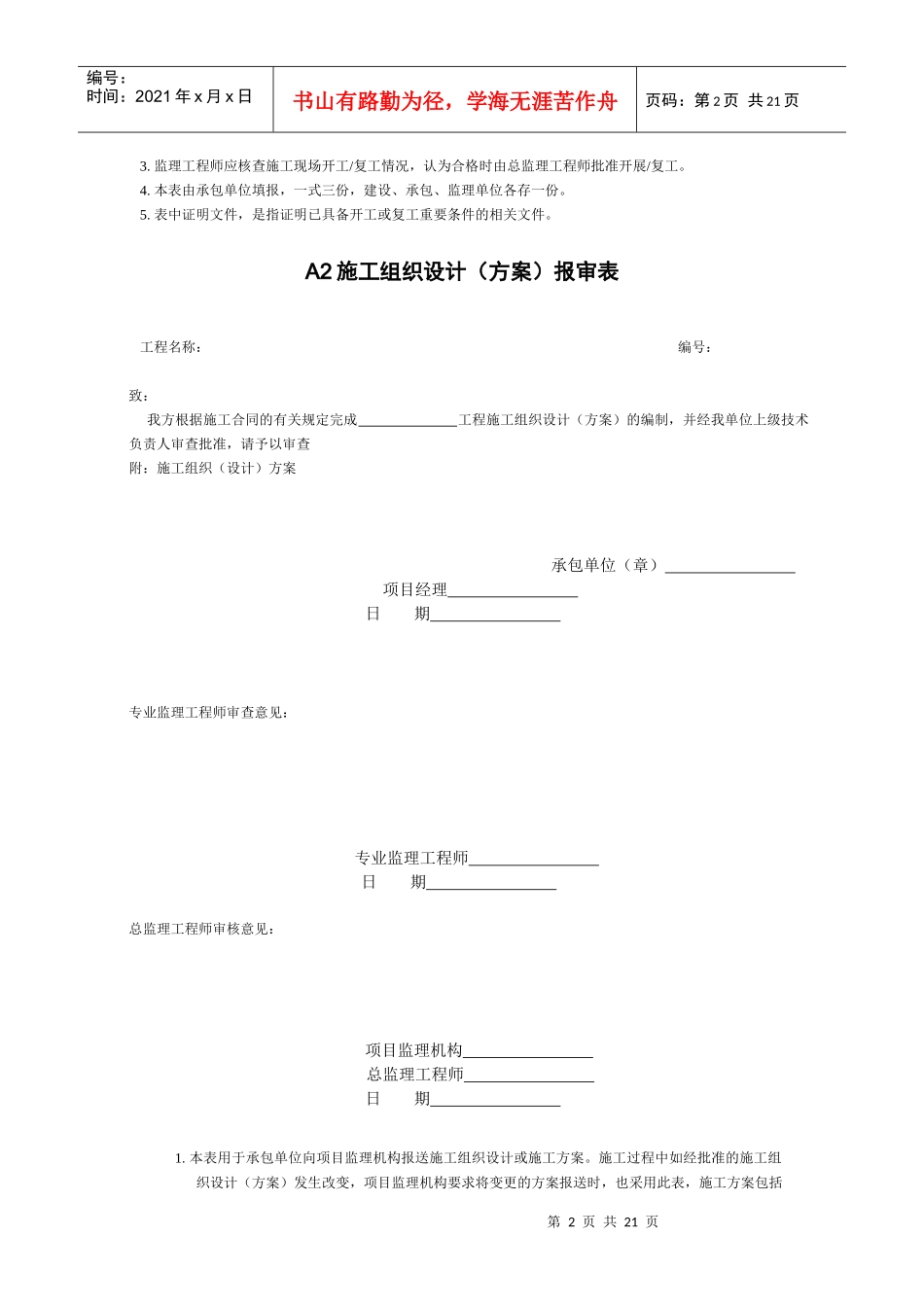

第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页3
监理工程师应核查施工现场开工/复工情况,认为合格时由总监理工程师批准开展/复工
本表由承包单位填报,一式三份,建设、承包、监理单位各存一份
表中证明文件,是指证明已具备开工或复工重要条件的相关文件

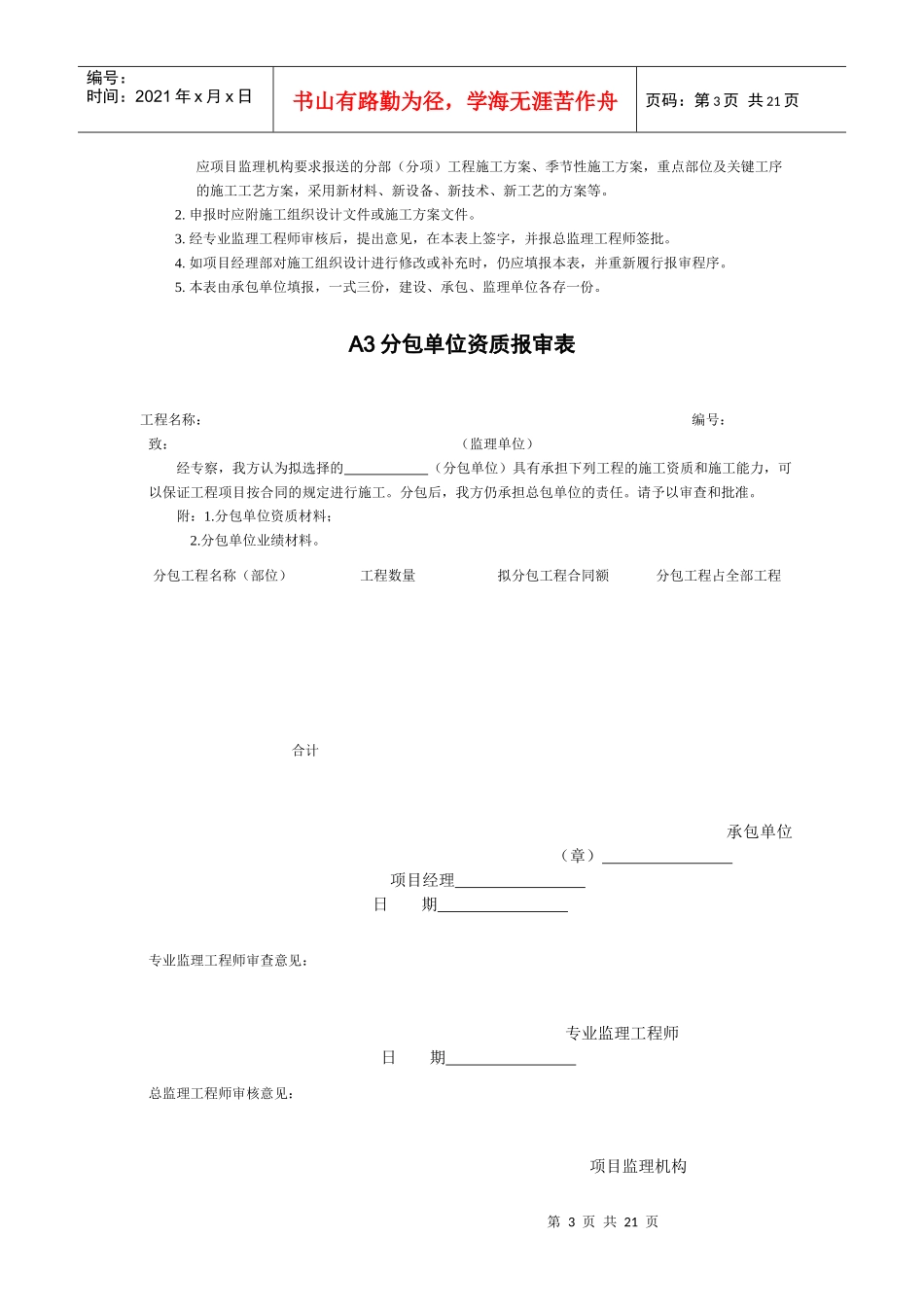

A2施工组织设计(方案)报审表工程名称:编号:致:我方根据施工合同的有关规定完成工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查附:施工组织(设计)方案承包单位(章)项目经理日期专业监理工程师审查意见:专业监理工程师日期总监理工程师审核意见:项目监理机构总监理工程师日期1
本表用于承包单位向项目监理机构报送施工组织设计或施工方案
施工过程中如经批准的施工组织设计(方案)发生改变,项目监理机构要求将变更的方案报送时,也采用此表,施工方案包括第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第
