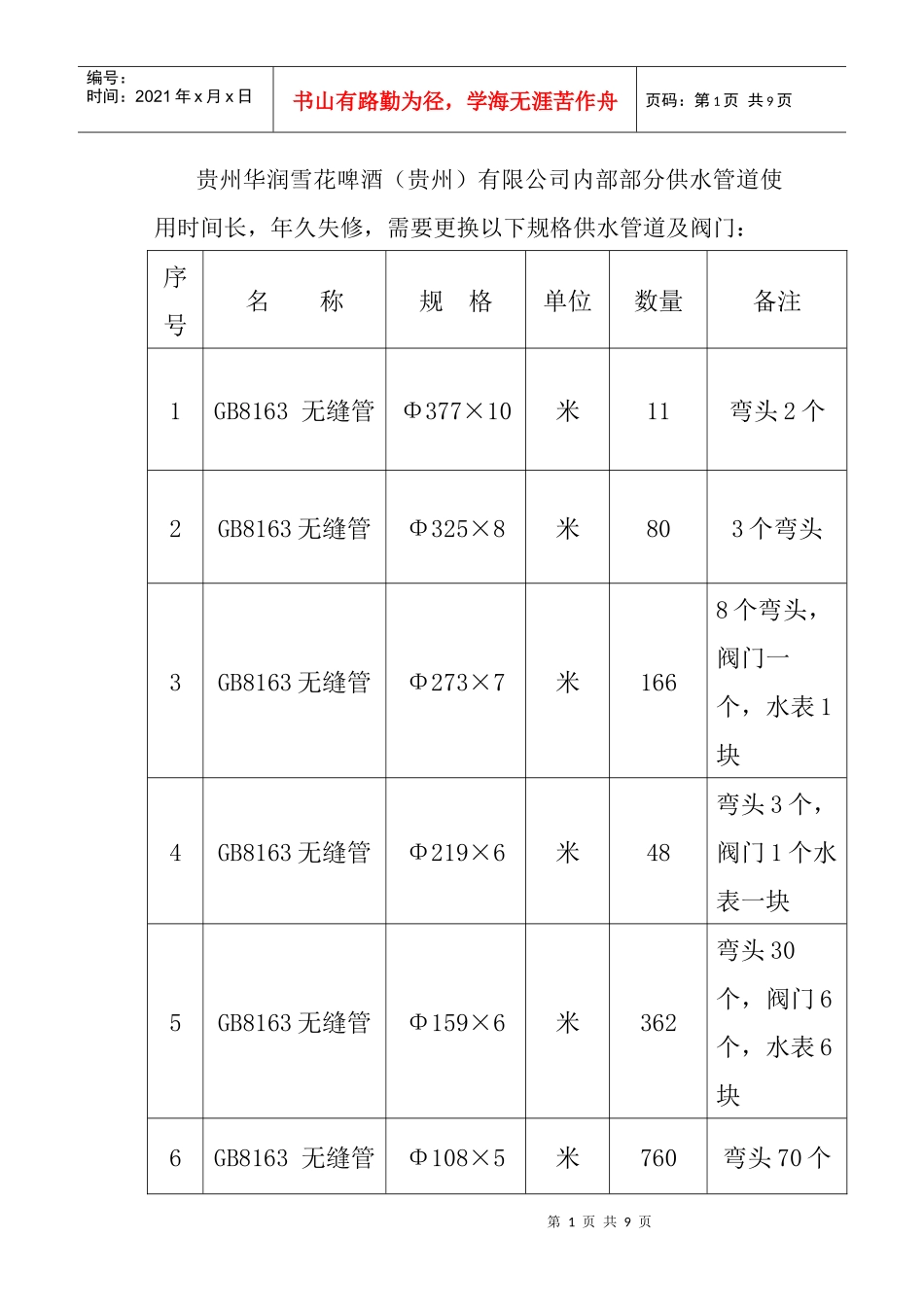

华润雪花啤酒(贵州)有限公司供水管道安装工程贵州迪鑫工业设备工程有限公司二〇一一年六月二十三日一.概况第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页贵州华润雪花啤酒(贵州)有限公司内部部分供水管道使用时间长,年久失修,需要更换以下规格供水管道及阀门:序号名称规格单位数量备注1GB8163无缝管Φ377×10米11弯头2个2GB8163无缝管Φ325×8米803个弯头3GB8163无缝管Φ273×7米1668个弯头,阀门一个,水表1块4GB8163无缝管Φ219×6米48弯头3个,阀门1个水表一块5GB8163无缝管Φ159×6米362弯头30个,阀门6个,水表6块6GB8163无缝管Φ108×5米760弯头70个第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页阀门10个水表10块7GB8163无缝管Φ89×4

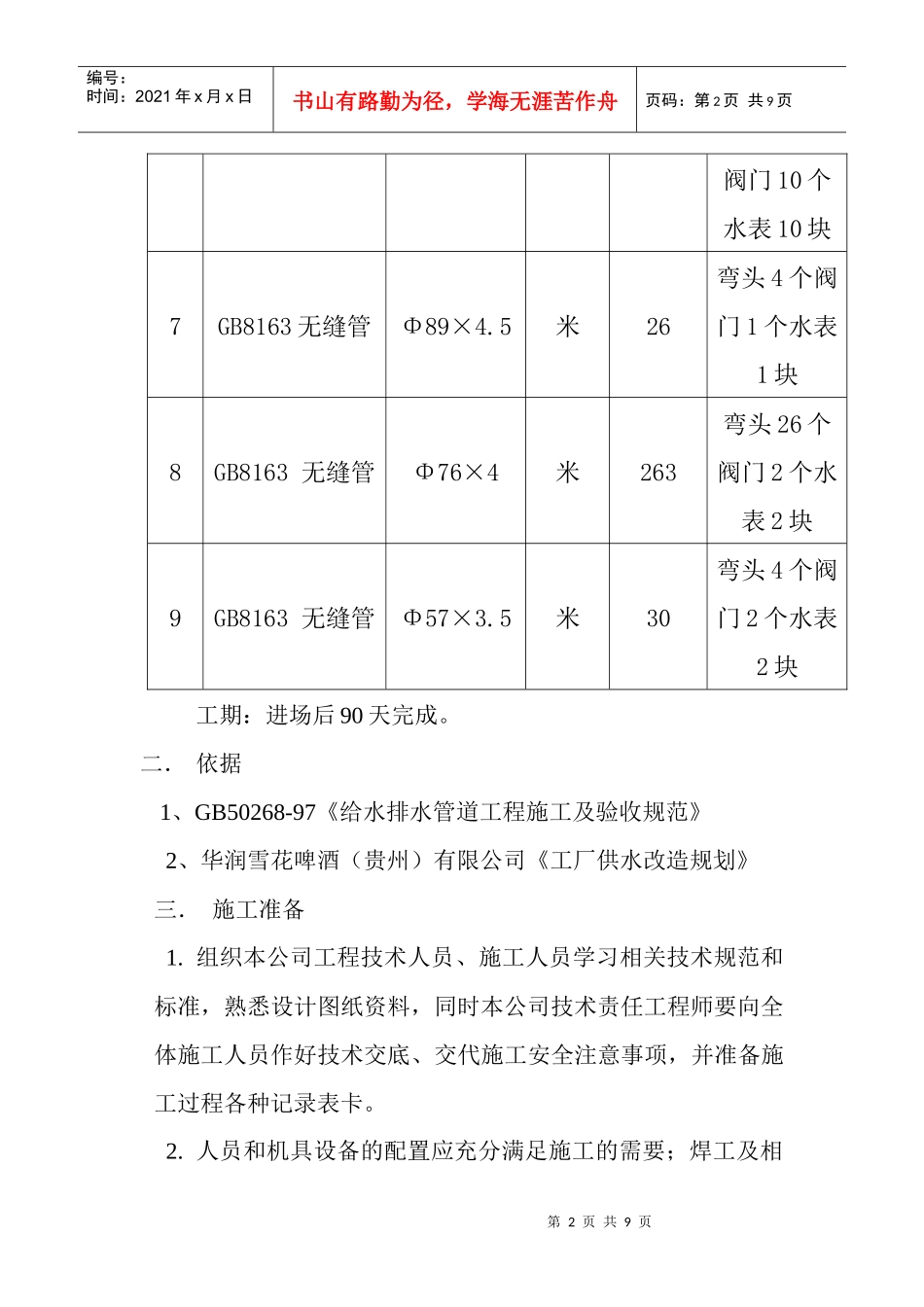

5米26弯头4个阀门1个水表1块8GB8163无缝管Φ76×4米263弯头26个阀门2个水表2块9GB8163无缝管Φ57×3
5米30弯头4个阀门2个水表2块工期:进场后90天完成
二.依据1、GB50268-97《给水排水管道工程施工及验收规范》2、华润雪花啤酒(贵州)有限公司《工厂供水改造规划》三.施工准备1
组织本公司工程技术人员、施工人员学习相关技术规范和标准,熟悉设计图纸资料,同时本公司技术责任工程师要向全体施工人员作好技术交底、交代施工安全注意事项,并准备施工过程各种记录表卡
人员和机具设备的配置应充分满足施工的需要;焊工及相第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页关操作人员必须具备相应的资格证
采购好管道的主材、辅材、管件、阀门、附件等,并进行验收合格
搞好管子、弯管、管件的预制和支
