第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页1工程概况****二期二阶段工程位于佛山****镇****路南侧,总建筑面积8
本工程设计为4栋18层高层,剪力墙结构,有地下室,地下室平面面积约1
2万平米,挖方量达6万多方;地下室外剪力墙防水施工完成后将进行周边的土方回填,回填土方量约为6089m³
由于回填量大,回填高度较大,回填需分多次进行,给土方的回填带来一定的难度
2编制依据1
1招标文件《****二期二阶段工程招标文件》《****二期二阶段工程施工招标答疑汇总》1
2执行的主要规范、规程、标准《建筑工程施工质量验收统一标准》(GB50300-2001)《人工回填土工艺标准》(GY104-1996)《建筑机械使用安全技术规程》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-88)《建筑施工手册》(第四版)1
3其他《工程施工图纸》现场的实际情况
3施工部署由于地下室周边回填土量较大,且施工现场场地复杂,特别是地下室西侧区域的土方回填更是复杂,由于基坑边离围墙区域只有1
5米,机械在基坑边上行走难度较大
根据现场实际施工情况,此区域的土方回填将采取小型挖机(型号:PC60)进行回填,土方的运输考虑用自卸车运输,在施工围墙上开3个大门,方便第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页自卸车在基坑边卸土方,减少挖机倒运土方的次数

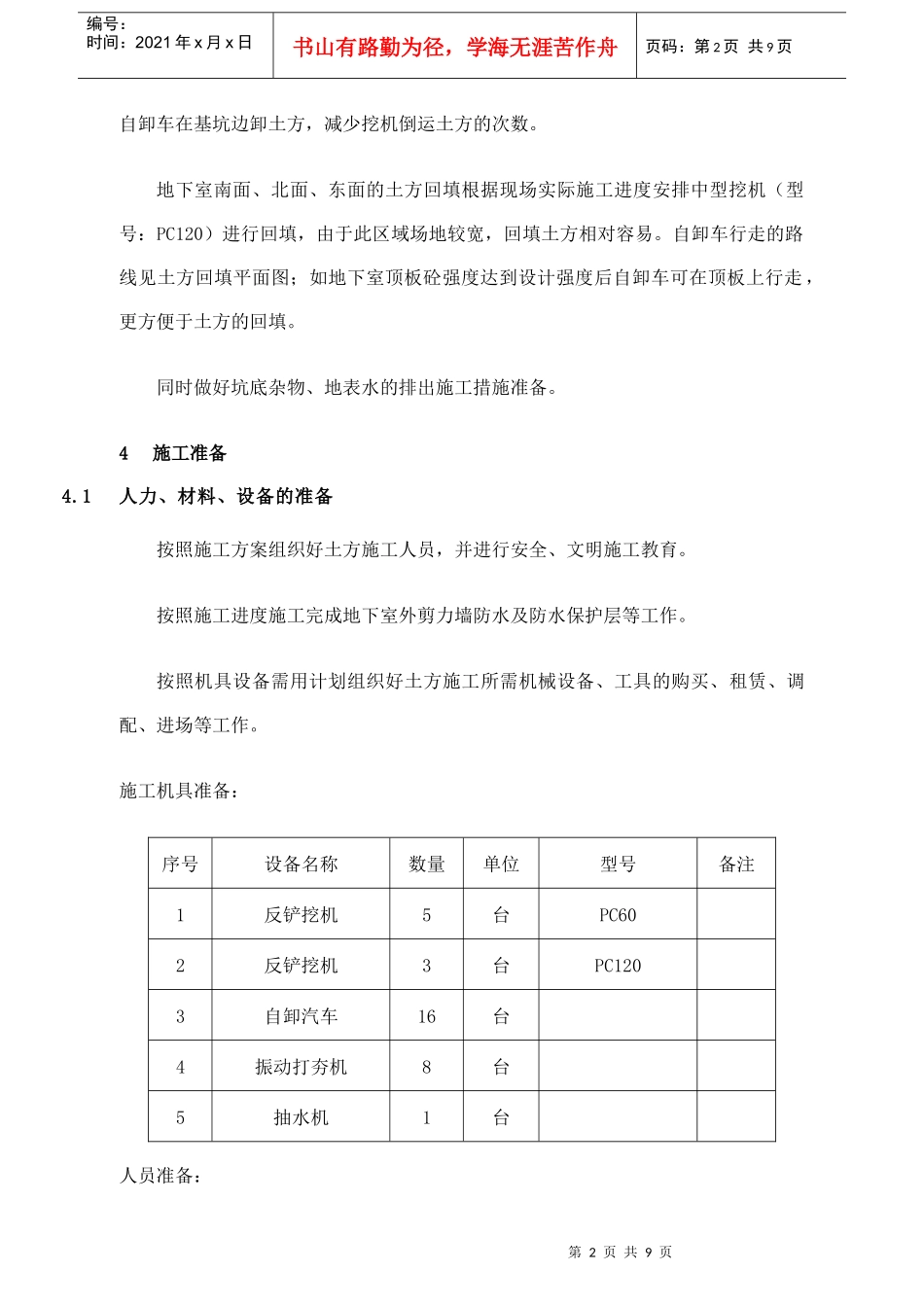

地下室南面、北面、东面的土方回填根据现场实际施工进度安排中型挖机(型号:PC120)进行回填,由于此区域场地较宽,回填土方相对容易
自卸车行走的路线见土方回填平面图;如地下室顶板砼强度达到设计强度后自卸车可在顶板上行走,更方便于土方的回填
同时做好坑底杂物、地表水的排出施工措施准备

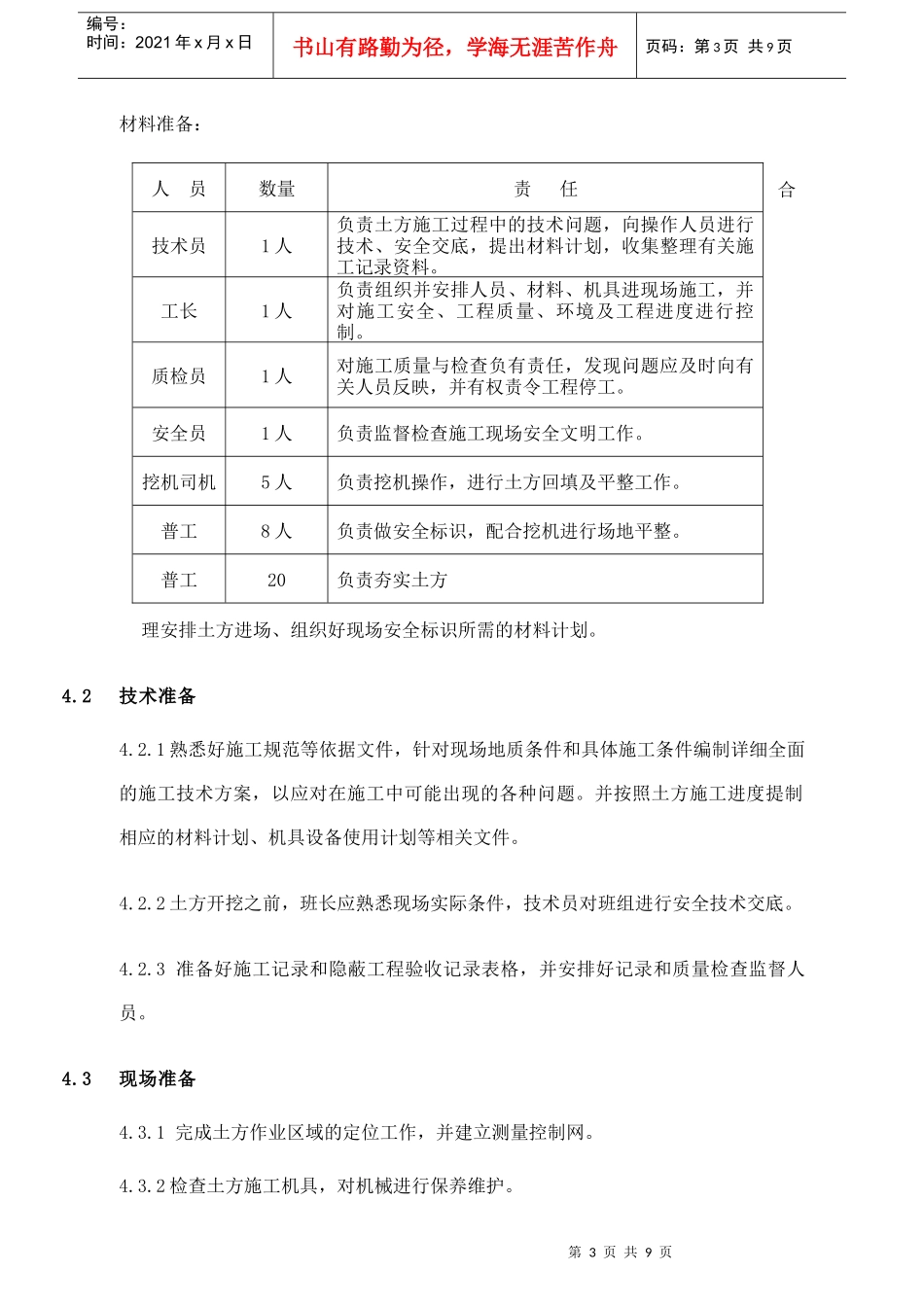

4施工准备4
