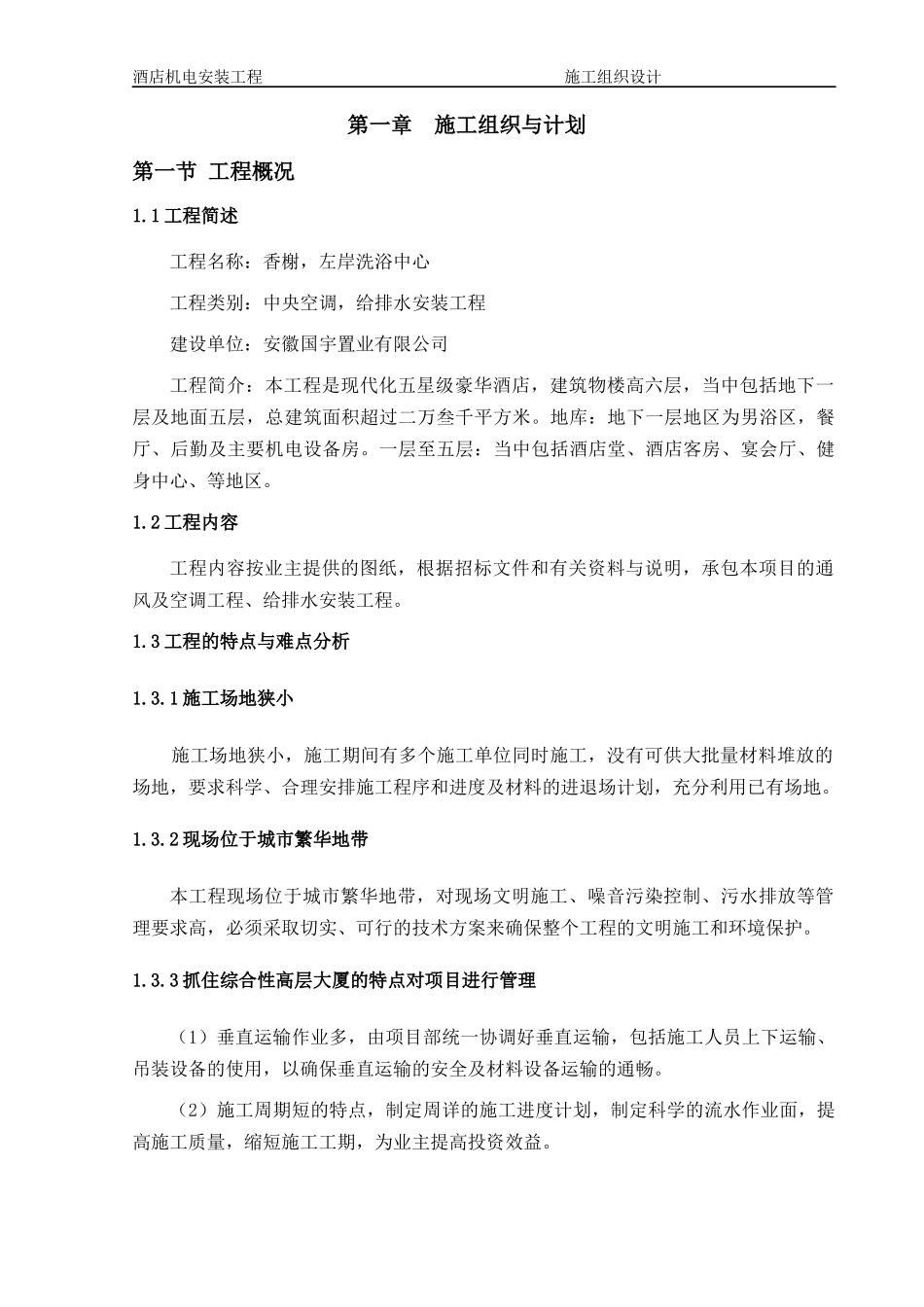

酒店机电安装工程施工组织设计第一章施工组织与计划第一节工程概况1
1工程简述工程名称:香榭,左岸洗浴中心工程类别:中央空调,给排水安装工程建设单位:安徽国宇置业有限公司工程简介:本工程是现代化五星级豪华酒店,建筑物楼高六层,当中包括地下一层及地面五层,总建筑面积超过二万叁千平方米
地库:地下一层地区为男浴区,餐厅、后勤及主要机电设备房
一层至五层:当中包括酒店堂、酒店客房、宴会厅、健身中心、等地区
2工程内容工程内容按业主提供的图纸,根据招标文件和有关资料与说明,承包本项目的通风及空调工程、给排水安装工程
3工程的特点与难点分析1
1施工场地狭小施工场地狭小,施工期间有多个施工单位同时施工,没有可供大批量材料堆放的场地,要求科学、合理安排施工程序和进度及材料的进退场计划,充分利用已有场地
2现场位于城市繁华地带本工程现场位于城市繁华地带,对现场文明施工、噪音污染控制、污水排放等管理要求高,必须采取切实、可行的技术方案来确保整个工程的文明施工和环境保护
3抓住综合性高层大厦的特点对项目进行管理(1)垂直运输作业多,由项目部统一协调好垂直运输,包括施工人员上下运输、吊装设备的使用,以确保垂直运输的安全及材料设备运输的通畅
(2)施工周期短的特点,制定周详的施工进度计划,制定科学的流水作业面,提高施工质量,缩短施工工期,为业主提高投资效益

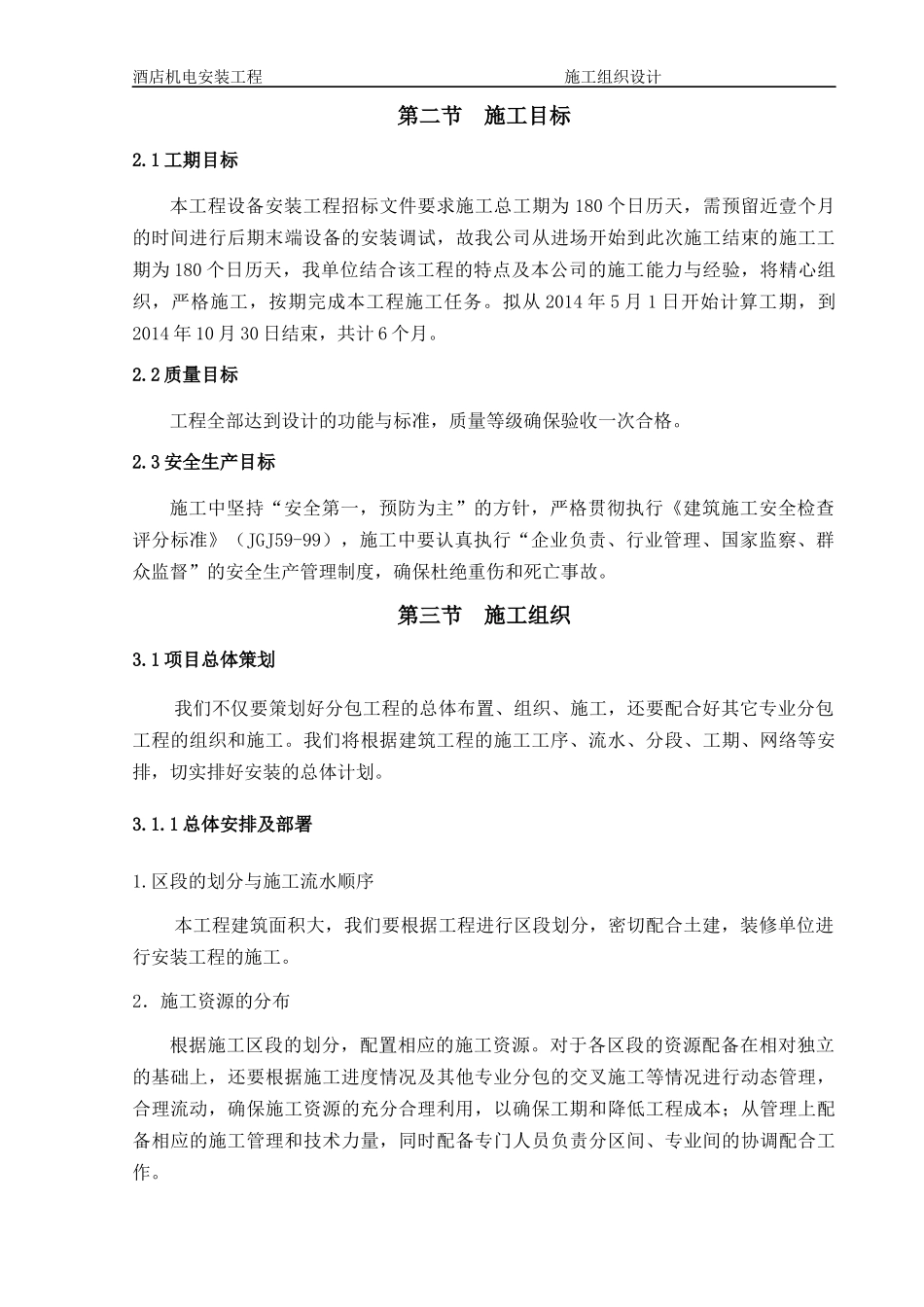

酒店机电安装工程施工组织设计第二节施工目标2
1工期目标本工程设备安装工程招标文件要求施工总工期为180个日历天,需预留近壹个月的时间进行后期末端设备的安装调试,故我公司从进场开始到此次施工结束的施工工期为180个日历天,我单位结合该工程的特点及本公司的施工能力与经验,将精心组织,严格施工,按期完成本工程施工任务
拟从2014年5月1日开始计算工期,到2014年10月30日结束,共计6个月
2质量目标工程全部达到
