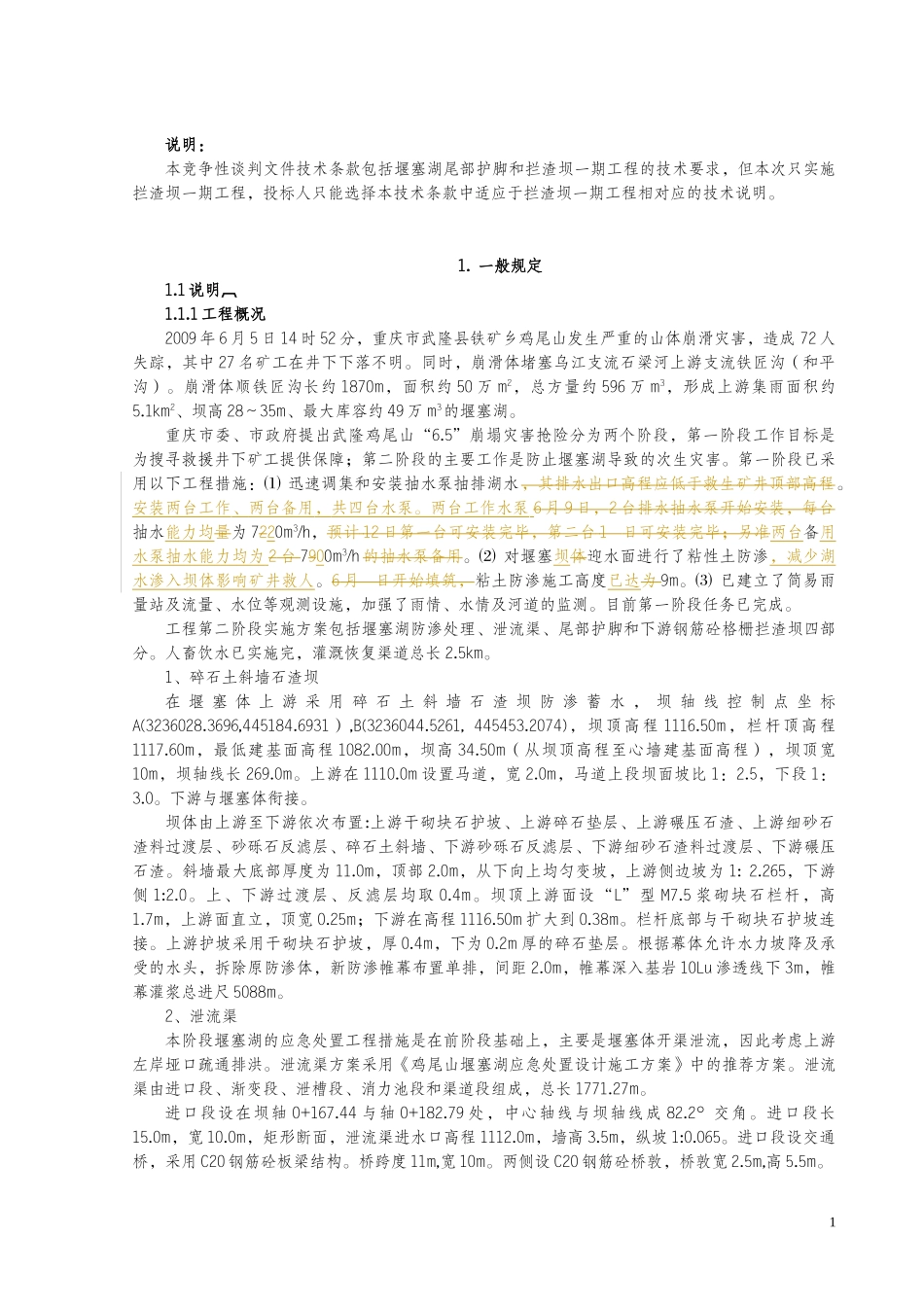

武隆县铁矿乡鸡尾山堰塞湖应急处置(第二阶段)一期拦渣坝工程技术条款武隆县润龙水利工程维护有限责任公司武隆县政府采购中心2010年03月0说明:本竞争性谈判文件技术条款包括堰塞湖尾部护脚和拦渣坝一期工程的技术要求,但本次只实施拦渣坝一期工程,投标人只能选择本技术条款中适应于拦渣坝一期工程相对应的技术说明
1工程概况2009年6月5日14时52分,重庆市武隆县铁矿乡鸡尾山发生严重的山体崩滑灾害,造成72人失踪,其中27名矿工在井下下落不明
同时,崩滑体堵塞乌江支流石梁河上游支流铁匠沟(和平沟)
崩滑体顺铁匠沟长约1870m,面积约50万m2,总方量约596万m3,形成上游集雨面积约5
1km2、坝高28~35m、最大库容约49万m3的堰塞湖
重庆市委、市政府提出武隆鸡尾山“6
5”崩塌灾害抢险分为两个阶段,第一阶段工作目标是为搜寻救援井下矿工提供保障;第二阶段的主要工作是防止堰塞湖导致的次生灾害
第一阶段已采用以下工程措施:⑴迅速调集和安装抽水泵抽排湖水,其排水出口高程应低于救生矿井顶部高程
安装两台工作、两台备用,共四台水泵
两台工作水泵6月9日,2台排水抽水泵开始安装,每台抽水能力均量为7220m3/h,预计12日第一台可安装完毕,第二台1日可安装完毕;另准两台备用水泵抽水能力均为2台7900m3/h的抽水泵备用
⑵对堰塞坝体迎水面进行了粘性土防渗,减少湖水渗入坝体影响矿井救人
6月日开始填筑,粘土防渗施工高度已达为9m
⑶已建立了简易雨量站及流量、水位等观测设施,加强了雨情、水情及河道的监测
目前第一阶段任务已完成
工程第二阶段实施方案包括堰塞湖防渗处理、泄流渠、尾部护脚和下游钢筋砼格栅拦渣坝四部分

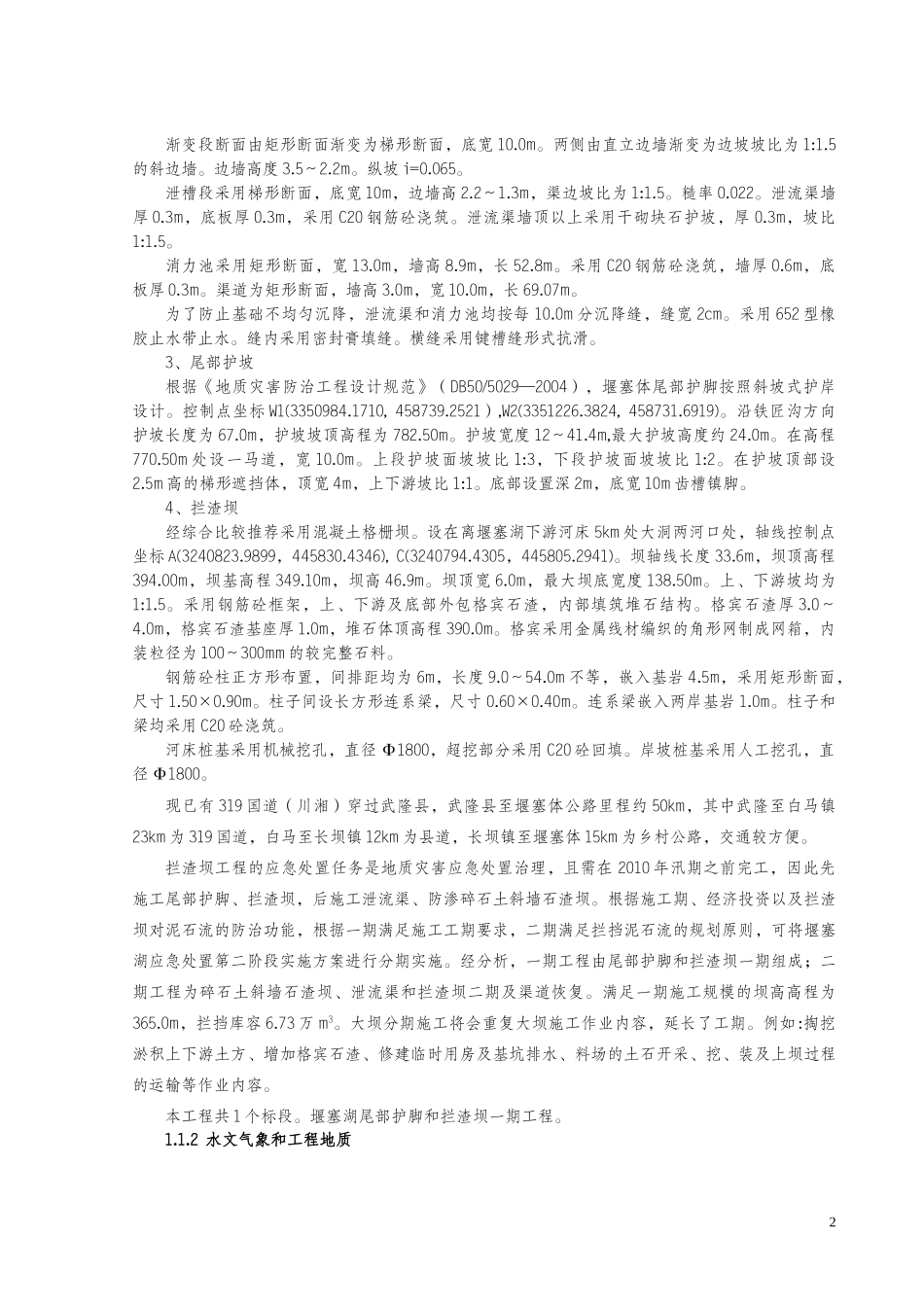

人畜饮水已实施完,灌溉恢复渠道总长2
1、碎石土斜墙石渣坝在堰塞体上游采用碎石土斜墙石渣坝防渗蓄水,坝轴线控制点坐标A(3236028
