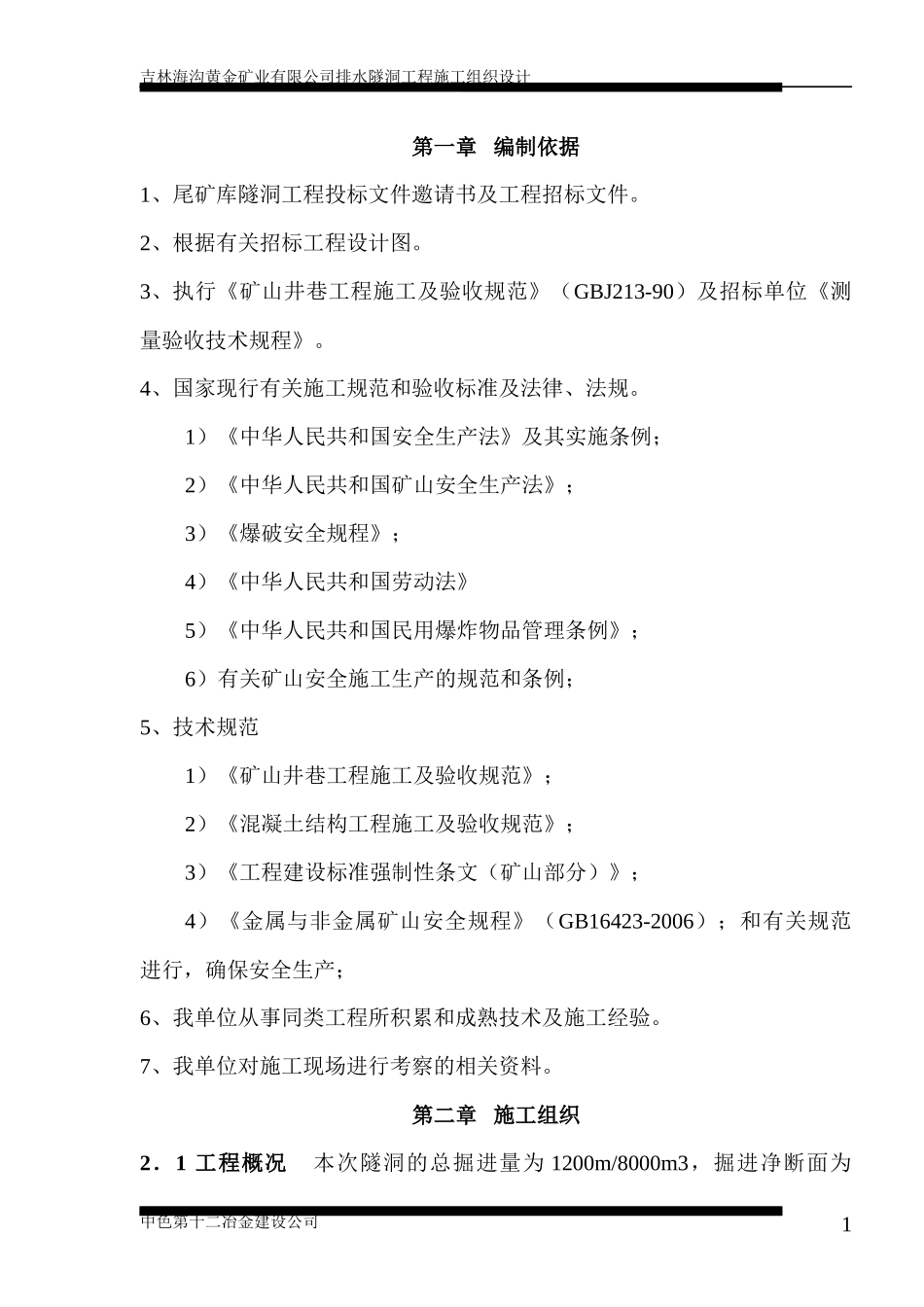

吉林海沟黄金矿业有限公司排水隧洞工程施工组织设计第一章编制依据1、尾矿库隧洞工程投标文件邀请书及工程招标文件
2、根据有关招标工程设计图
3、执行《矿山井巷工程施工及验收规范》(GBJ213-90)及招标单位《测量验收技术规程》
4、国家现行有关施工规范和验收标准及法律、法规
1)《中华人民共和国安全生产法》及其实施条例;2)《中华人民共和国矿山安全生产法》;3)《爆破安全规程》;4)《中华人民共和国劳动法》5)《中华人民共和国民用爆炸物品管理条例》;6)有关矿山安全施工生产的规范和条例;5、技术规范1)《矿山井巷工程施工及验收规范》;2)《混凝土结构工程施工及验收规范》;3)《工程建设标准强制性条文(矿山部分)》;4)《金属与非金属矿山安全规程》(GB16423-2006);和有关规范进行,确保安全生产;6、我单位从事同类工程所积累和成熟技术及施工经验
7、我单位对施工现场进行考察的相关资料

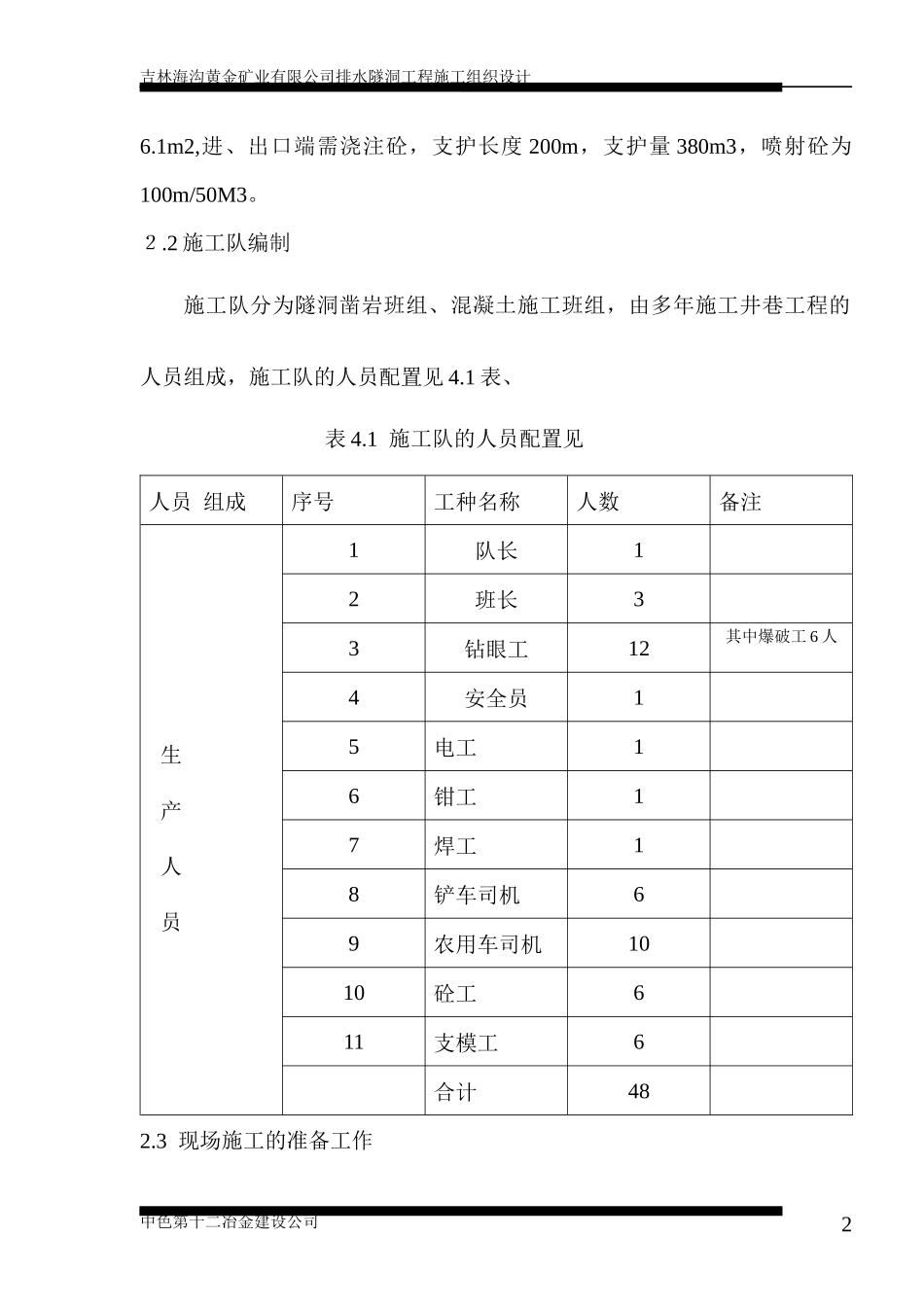

第二章施工组织2.1工程概况本次隧洞的总掘进量为1200m/8000m3,掘进净断面为中色第十二冶金建设公司1吉林海沟黄金矿业有限公司排水隧洞工程施工组织设计6
1m2,进、出口端需浇注砼,支护长度200m,支护量380m3,喷射砼为100m/50M3

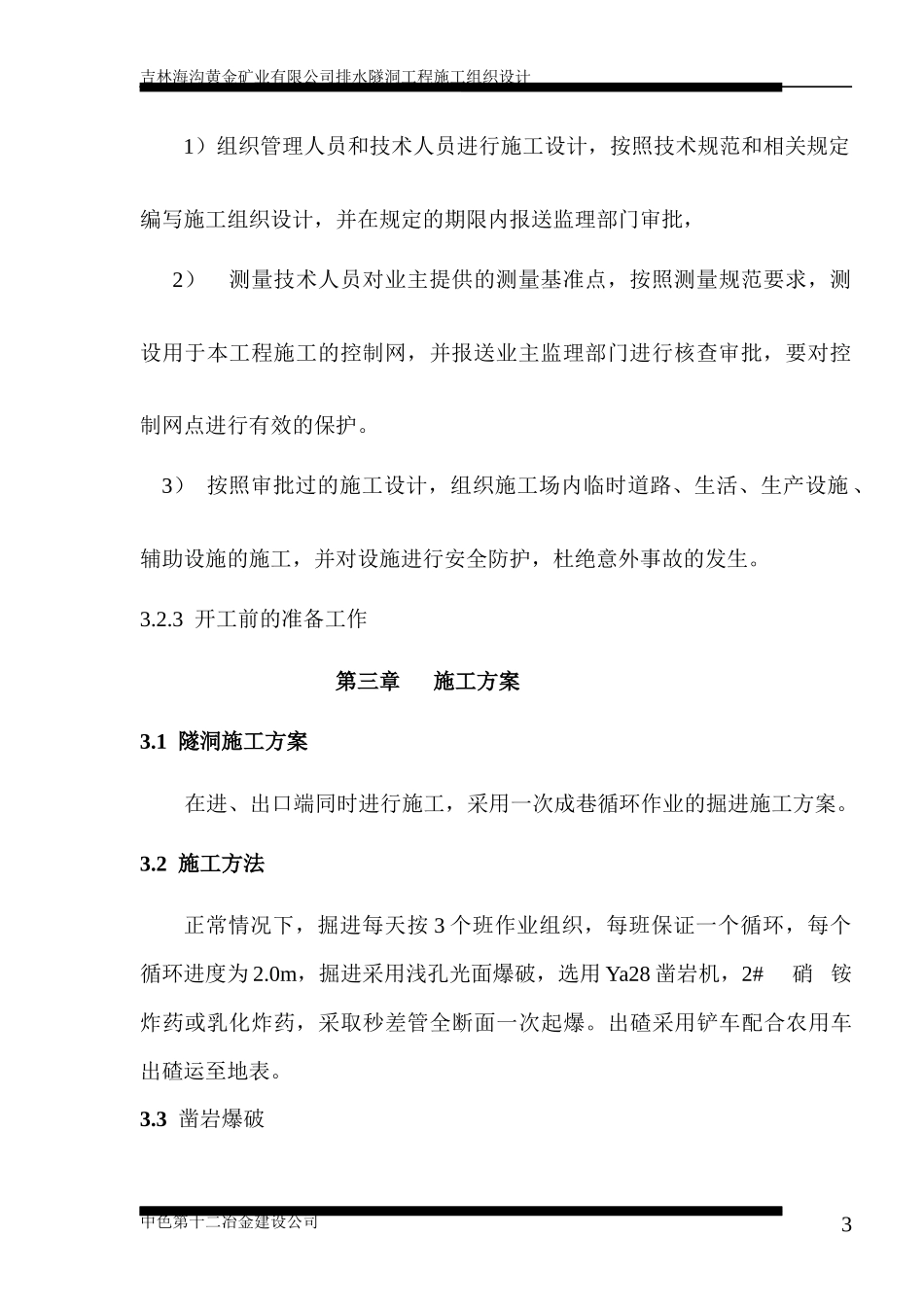

2施工队编制施工队分为隧洞凿岩班组、混凝土施工班组,由多年施工井巷工程的人员组成,施工队的人员配置见4
1施工队的人员配置见人员组成序号工种名称人数备注生产人员1队长12班长33钻眼工12其中爆破工6人4安全员15电工16钳工17焊工18铲车司机69农用车司机1010砼工611支模工6合计482
