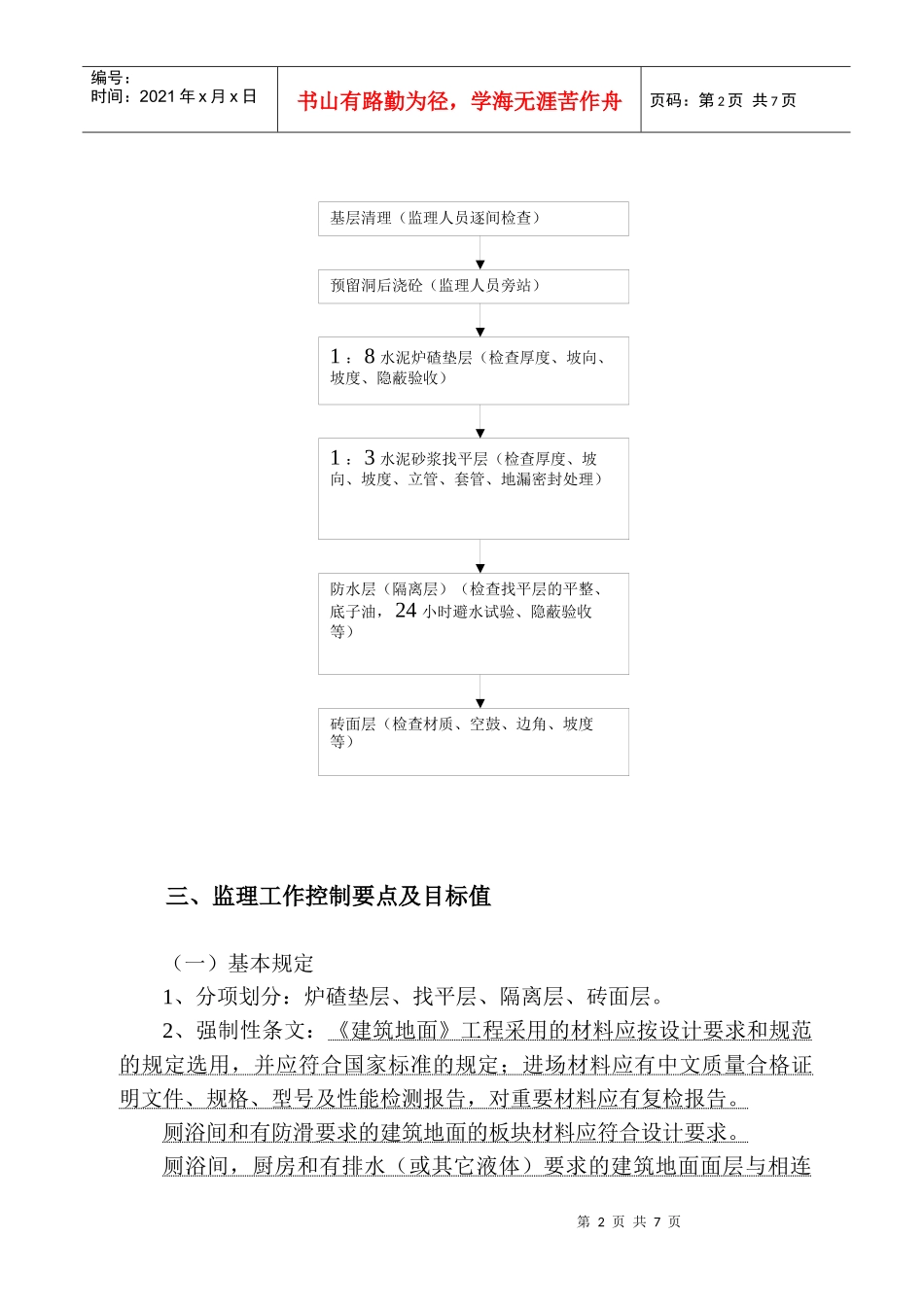

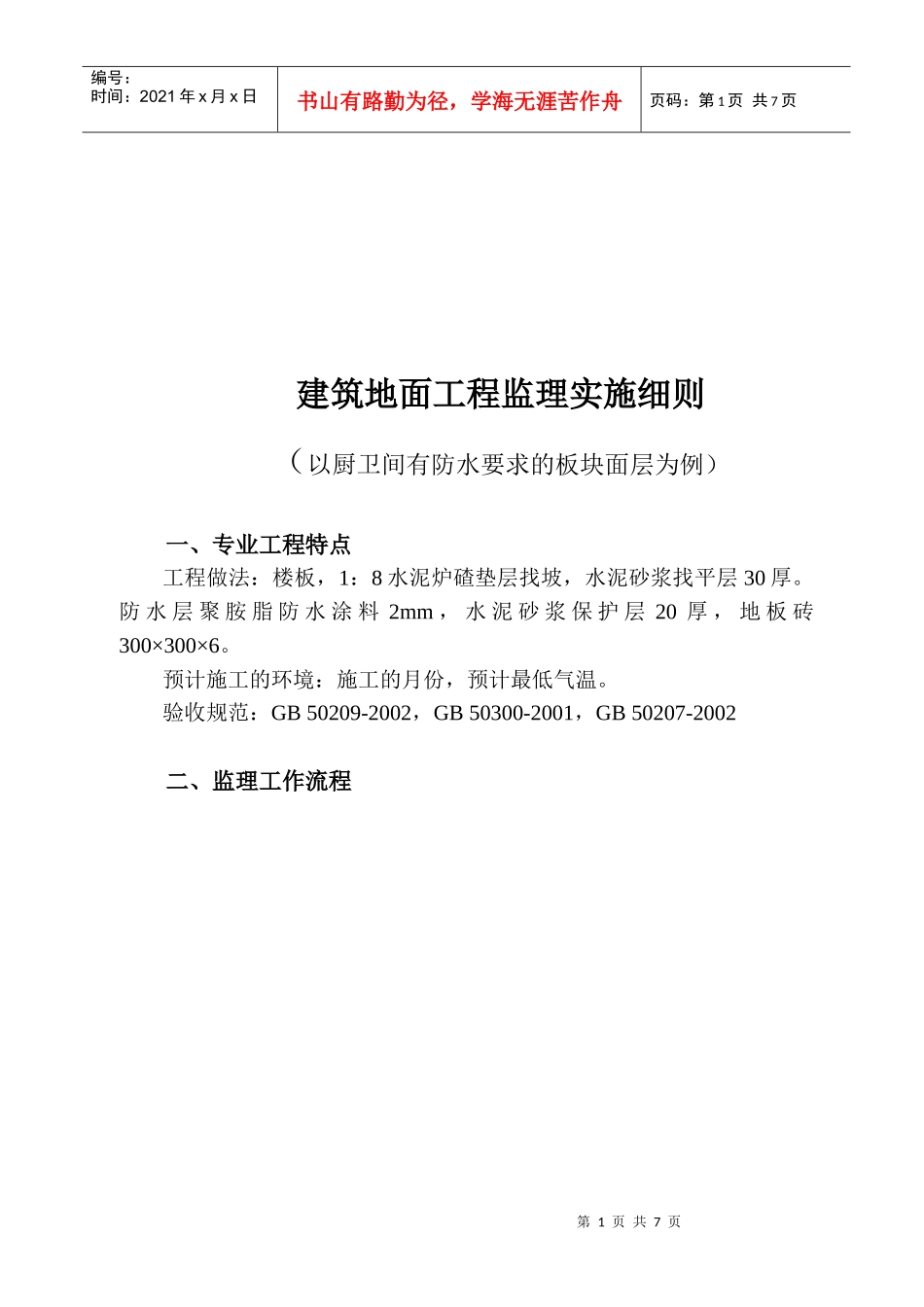

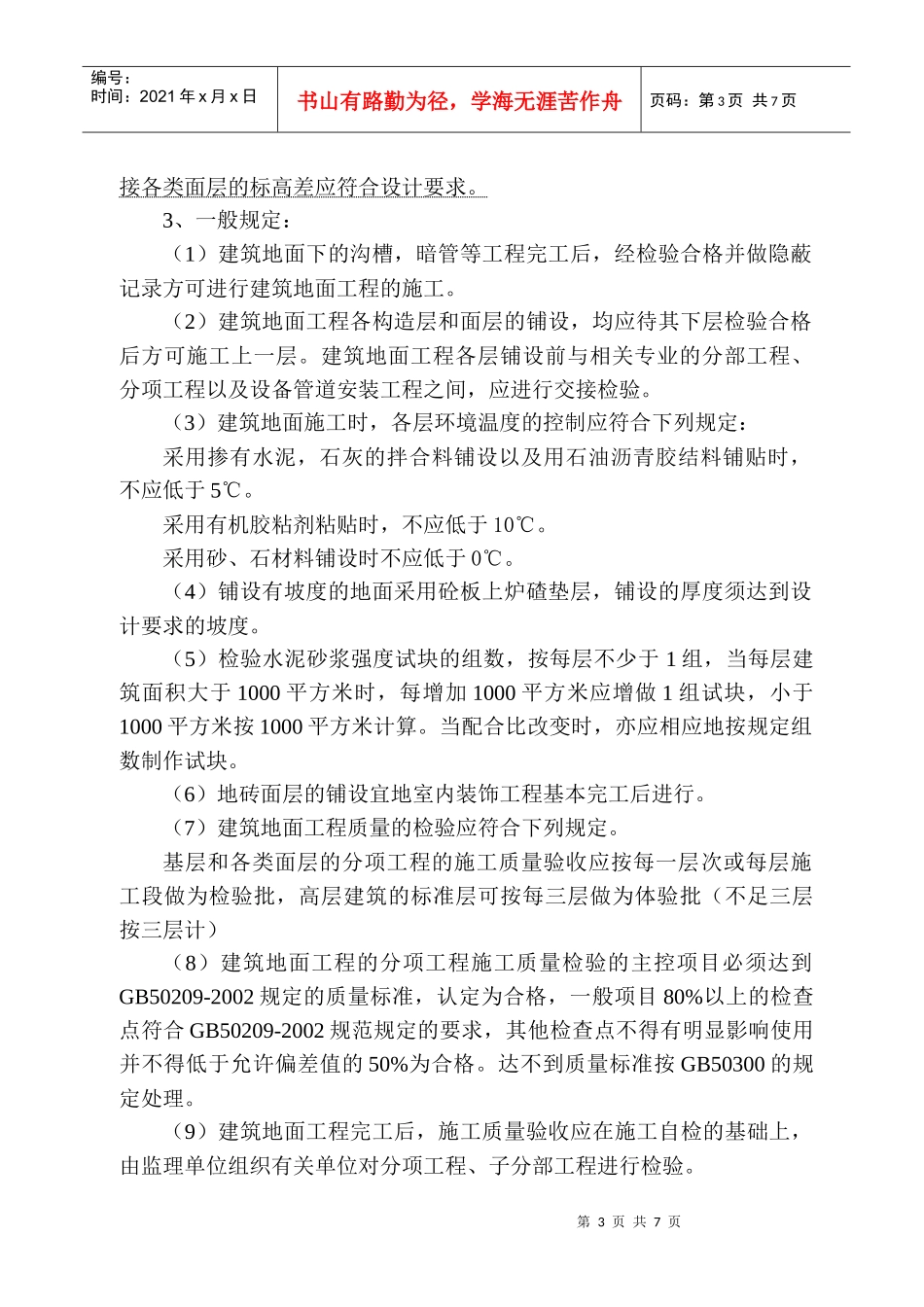

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页建筑地面工程监理实施细则(以厨卫间有防水要求的板块面层为例)一、专业工程特点工程做法:楼板,1:8水泥炉碴垫层找坡,水泥砂浆找平层30厚。防水层聚胺脂防水涂料2mm,水泥砂浆保护层20厚,地板砖300×300×6。预计施工的环境:施工的月份,预计最低气温。验收规范:GB50209-2002,GB50300-2001,GB50207-2002二、监理工作流程第2页共7页第1页共7页基层清理(监理人员逐间检查)1:3水泥砂浆找平层(检查厚度、坡向、坡度、立管、套管、地漏密封处理)预留洞后浇砼(监理人员旁站)1:8水泥炉碴垫层(检查厚度、坡向、坡度、隐蔽验收)防水层(隔离层)(检查找平层的平整、底子油,24小时避水试验、隐蔽验收等)砖面层(检查材质、空鼓、边角、坡度等)编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页三、监理工作控制要点及目标值(一)基本规定1、分项划分:炉碴垫层、找平层、隔离层、砖面层。2、强制性条文:《建筑地面》工程采用的材料应按设计要求和规范的规定选用,并应符合国家标准的规定;进场材料应有中文质量合格证明文件、规格、型号及性能检测报告,对重要材料应有复检报告。厕浴间和有防滑要求的建筑地面的板块材料应符合设计要求。厕浴间,厨房和有排水(或其它液体)要求的建筑地面面层与相连第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页接各类面层的标高差应符合设计要求。3、一般规定:(1)建筑地面下的沟槽,暗管等工程完工后,经检验合格并做隐蔽记录方可进行建筑地面工程的施工。(2)建筑地面工程各构造层和面层的铺设,均应待其下层检验合格后方可施工上一层。建筑地面工程各层铺设前与相关专业的分部工程、分项工程以及设备管道安装工程之间,应进行交接检验。(3)建筑地面施工时,各层环境温度的控制应符合下列规定:采用掺有水泥,石灰的拌合料铺设以及用石油沥青胶结料铺贴时,不应低于5℃。采用有机胶粘剂粘贴时,不应低于10℃。采用砂、石材料铺设时不应低于0℃。(4)铺设有坡度的地面采用砼板上炉碴垫层,铺设的厚度须达到设计要求的坡度。(5)检验水泥砂浆强度试块的组数,按每层不少于1组,当每层建筑面积大于1000平方米时,每增加1000平方米应增做1组试块,小于1000平方米按1000平方米计算。当配合比改变时,亦应相应地按规定组数制作试块。(6)地砖面层的铺设宜地室内装饰工程基本完工后进行。(7)建筑地面工程质量的检验应符合下列规定。基层和各类面层的分项工程的施工质量验收应按每一层次或每层施工段做为检验批,高层建筑的标准层可按每三层做为体验批(不足三层按三层计)(8)建筑地面工程的分项工程施工质量检验的主控项目必须达到GB50209-2002规定的质量标准,认定为合格,一般项目80%以上的检查点符合GB50209-2002规范规定的要求,其他检查点不得有明显影响使用并不得低于允许偏差值的50%为合格。达不到质量标准按GB50300的规定处理。(9)建筑地面工程完工后,施工质量验收应在施工自检的基础上,由监理单位组织有关单位对分项工程、子分部工程进行检验。第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页(10)检验方法应符合下列规定:允许偏差应采用钢尺、2米靠尺、楔形塞尺、坡度尺和水准仪。空鼓向用敲击的方法。检查有防水要求的建筑地面的基层和面层,应采用泼水或蓄水方法,蓄水时间不得少于24小时,表面面层采用观感的方法。(11)建筑地面完工后,应对面层采取保护措施。4、炉碴垫层(1)炉碴垫层采用1:8水泥炉碴拌合料,铺设厚度不应小于80mm。(2)炉碴使用前应浇水闷透,时间不得少于5天。(3)在垫层铺设前其下一层应湿润,铺设时应分层压实,铺设后应养护,待其凝结后方可进行下一道工序施工。(4)主控项目:炉碴垫层内不应含有机物和未燃尽的煤块,颗粒直径不应大于40mm,且粒径小于5mm的颗粒不得超过总体积的40%,采用观察和检查材质证明文件及检测报告的方法检查。炉碴垫层的配合比符合设计...
