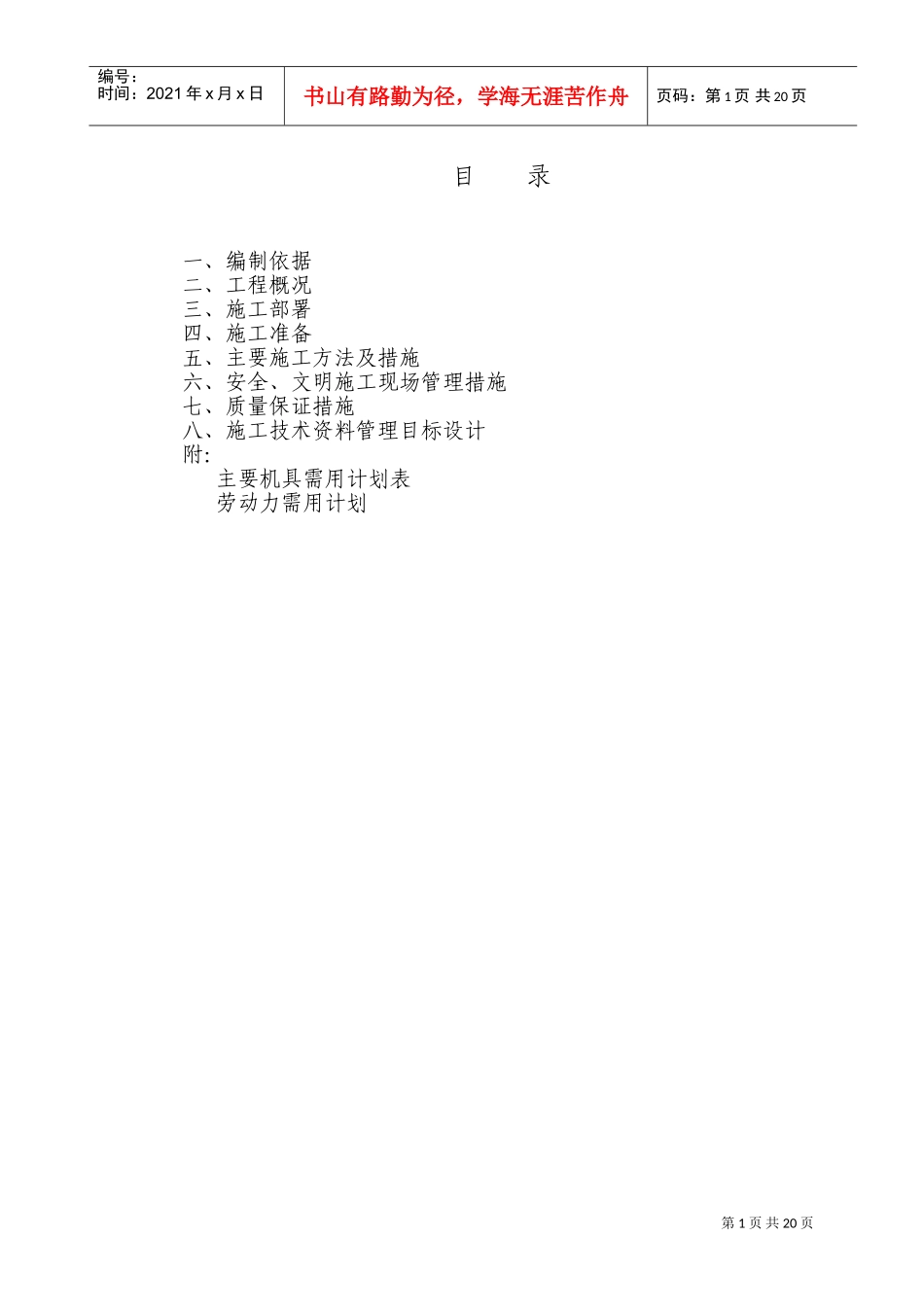

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页目录一、编制依据二、工程概况三、施工部署四、施工准备五、主要施工方法及措施六、安全、文明施工现场管理措施七、质量保证措施八、施工技术资料管理目标设计附:主要机具需用计划表劳动力需用计划第2页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页一、编制依据1.***路、***铁路—***立交段热力外线工程招标文件、施工图纸

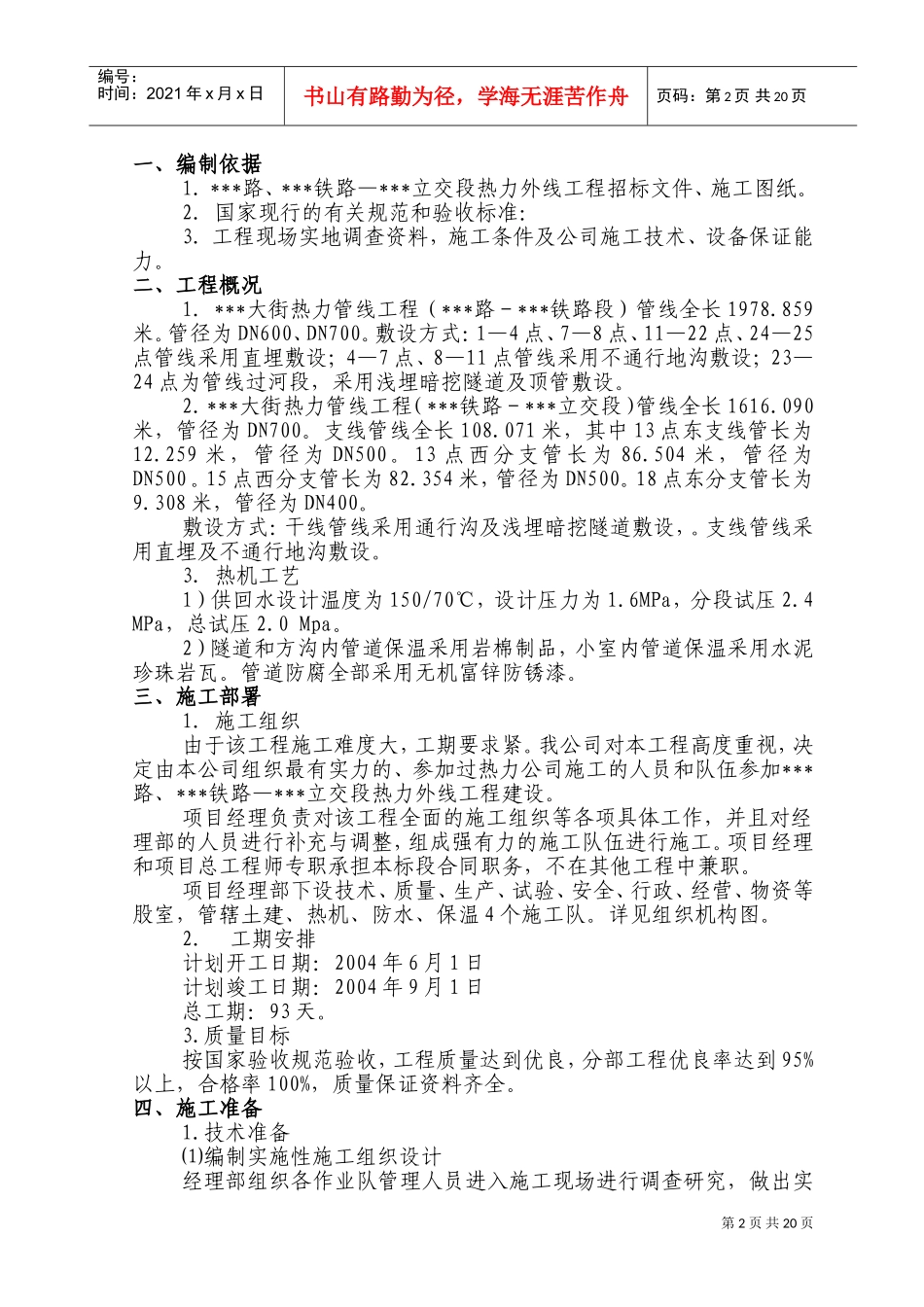

2.国家现行的有关规范和验收标准:3.工程现场实地调查资料,施工条件及公司施工技术、设备保证能力
二、工程概况1.***大街热力管线工程(***路-***铁路段)管线全长1978
管径为DN600、DN700
敷设方式:1—4点、7—8点、11—22点、24—25点管线采用直埋敷设;4—7点、8—11点管线采用不通行地沟敷设;23—24点为管线过河段,采用浅埋暗挖隧道及顶管敷设
2.***大街热力管线工程(***铁路-***立交段)管线全长1616
090米,管径为DN700
支线管线全长108
071米,其中13点东支线管长为12
259米,管径为DN500
13点西分支管长为86
504米,管径为DN500
15点西分支管长为82
354米,管径为DN500
18点东分支管长为9
308米,管径为DN400
敷设方式:干线管线采用通行沟及浅埋暗挖隧道敷设,
支线管线采用直埋及不通行地沟敷设
3.热机工艺1)供回水设计温度为150/70℃,设计压力为1
6MPa,分段试压2
4MPa,总试压2
2)隧道和方沟内管道保温采用岩棉制品,小室内管道保温采用水泥珍珠岩瓦
管道防腐全部采用无机富锌防锈漆

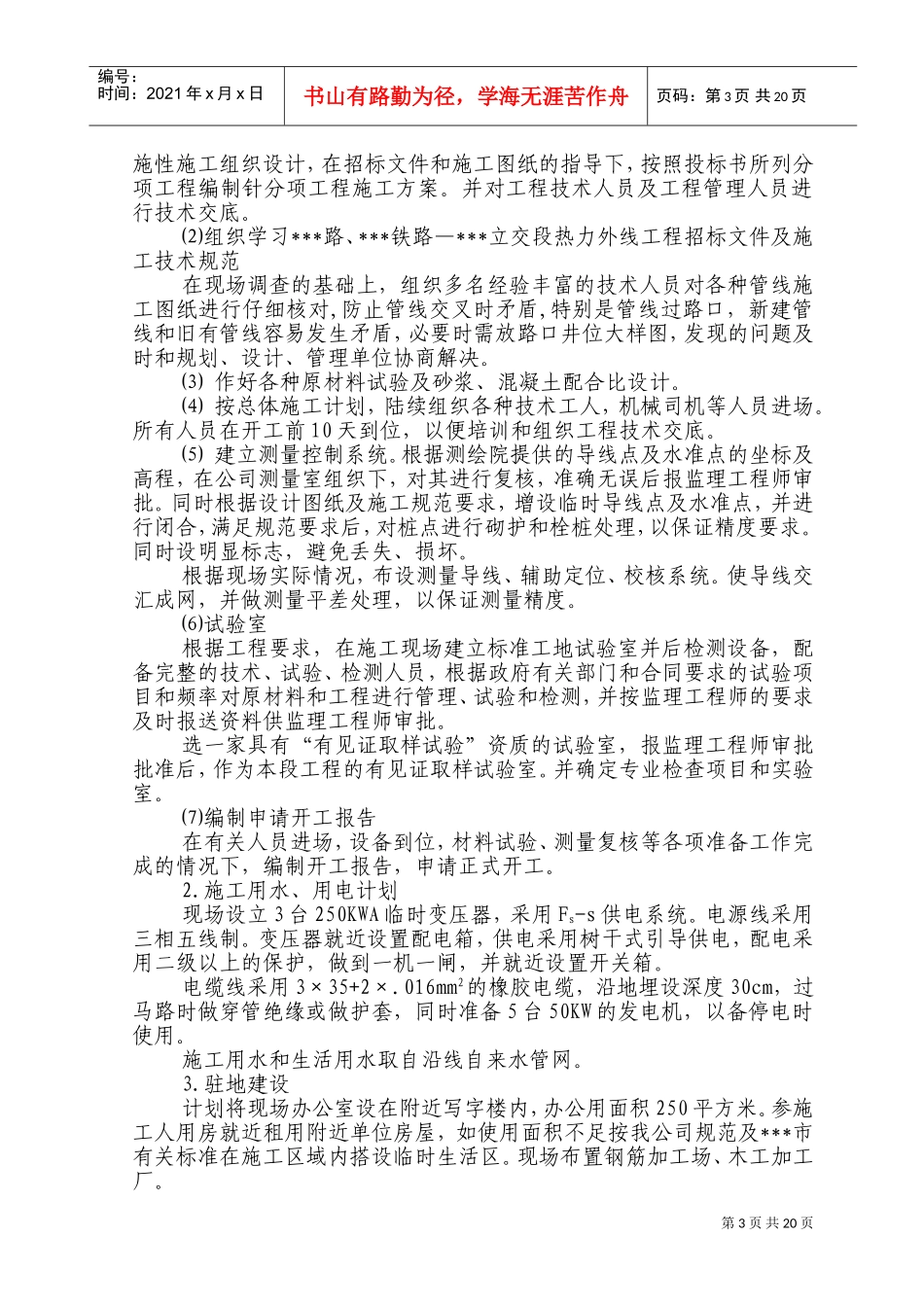

三、施工部署1.施工组织由于该工程施工难度大,工期要求紧
我公司对本工程高度重视,决定由本公司组织最有实力的、参加
