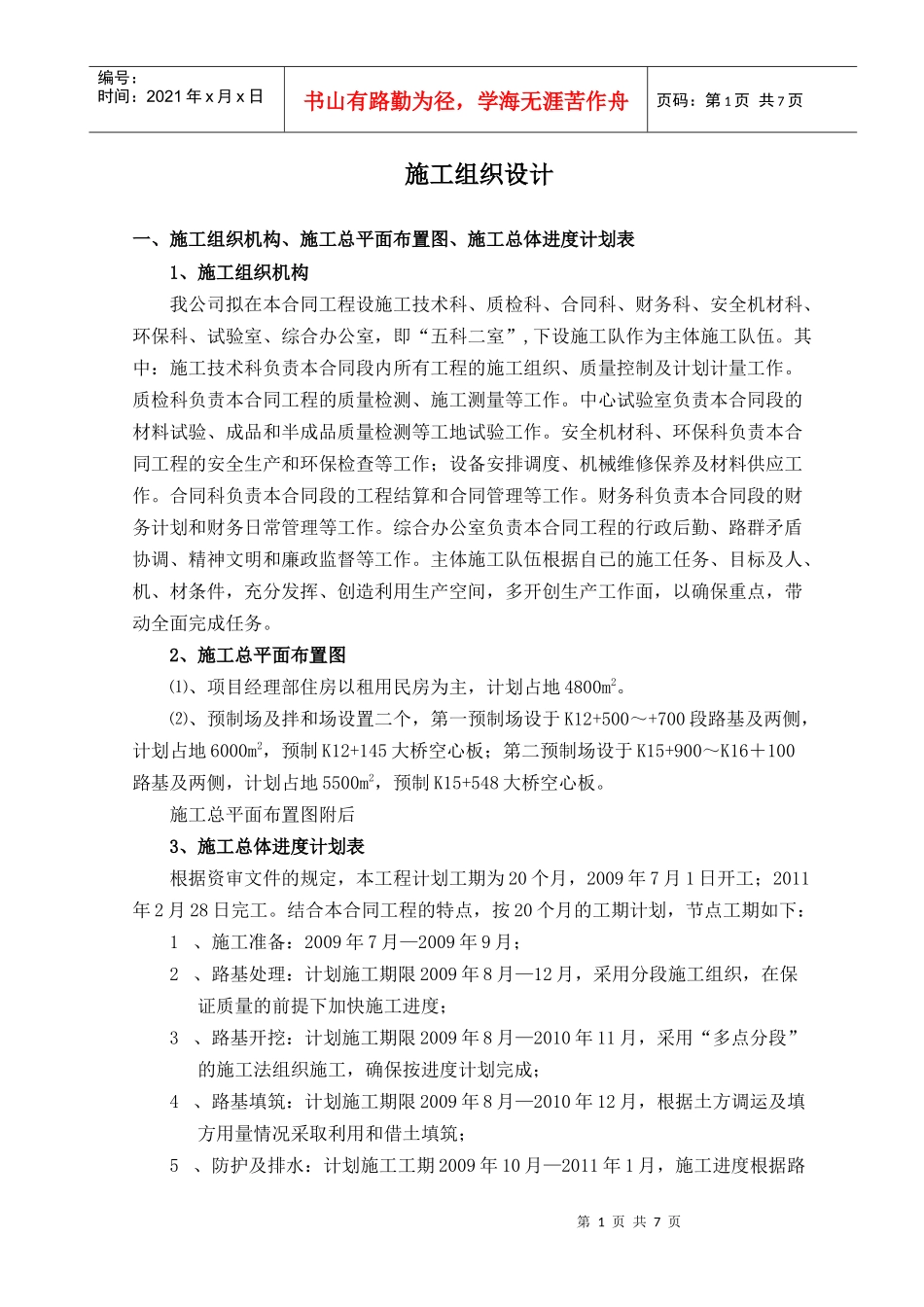

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页施工组织设计一、施工组织机构、施工总平面布置图、施工总体进度计划表1、施工组织机构我公司拟在本合同工程设施工技术科、质检科、合同科、财务科、安全机材科、环保科、试验室、综合办公室,即“五科二室”,下设施工队作为主体施工队伍
其中:施工技术科负责本合同段内所有工程的施工组织、质量控制及计划计量工作
质检科负责本合同工程的质量检测、施工测量等工作
中心试验室负责本合同段的材料试验、成品和半成品质量检测等工地试验工作
安全机材科、环保科负责本合同工程的安全生产和环保检查等工作;设备安排调度、机械维修保养及材料供应工作
合同科负责本合同段的工程结算和合同管理等工作
财务科负责本合同段的财务计划和财务日常管理等工作
综合办公室负责本合同工程的行政后勤、路群矛盾协调、精神文明和廉政监督等工作
主体施工队伍根据自已的施工任务、目标及人、机、材条件,充分发挥、创造利用生产空间,多开创生产工作面,以确保重点,带动全面完成任务
2、施工总平面布置图⑴、项目经理部住房以租用民房为主,计划占地4800m2
⑵、预制场及拌和场设置二个,第一预制场设于K12+500~+700段路基及两侧,计划占地6000m2,预制K12+145大桥空心板;第二预制场设于K15+900~K16+100路基及两侧,计划占地5500m2,预制K15+548大桥空心板
施工总平面布置图附后3、施工总体进度计划表根据资审文件的规定,本工程计划工期为20个月,2009年7月1日开工;2011年2月28日完工

结合本合同工程的特点,按20个月的工期计划,节点工期如下:1、施工准备:2009年7月—2009年9月;2、路基处理:计划施工期限2009年8月—12月,采用分段施工组织,在保证质量的前提下加快施工进度;3、路基开挖:计划施工期限200
