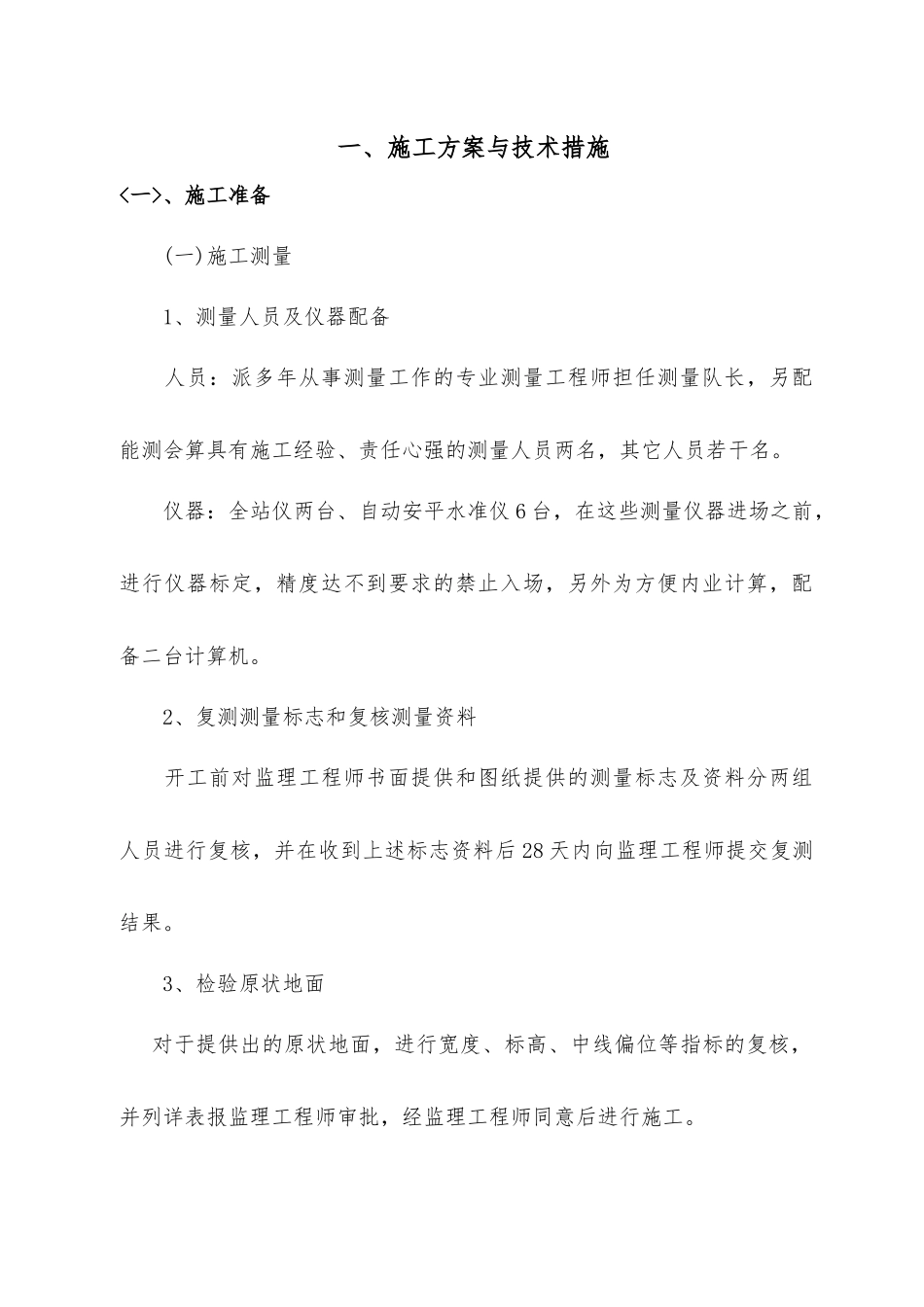

一、施工方案与技术措施、施工准备(一)施工测量1、测量人员及仪器配备人员:派多年从事测量工作的专业测量工程师担任测量队长,另配能测会算具有施工经验、责任心强的测量人员两名,其它人员若干名
仪器:全站仪两台、自动安平水准仪6台,在这些测量仪器进场之前,进行仪器标定,精度达不到要求的禁止入场,另外为方便内业计算,配备二台计算机
2、复测测量标志和复核测量资料开工前对监理工程师书面提供和图纸提供的测量标志及资料分两组人员进行复核,并在收到上述标志资料后28天内向监理工程师提交复测结果
3、检验原状地面对于提供出的原状地面,进行宽度、标高、中线偏位等指标的复核,并列详表报监理工程师审批,经监理工程师同意后进行施工

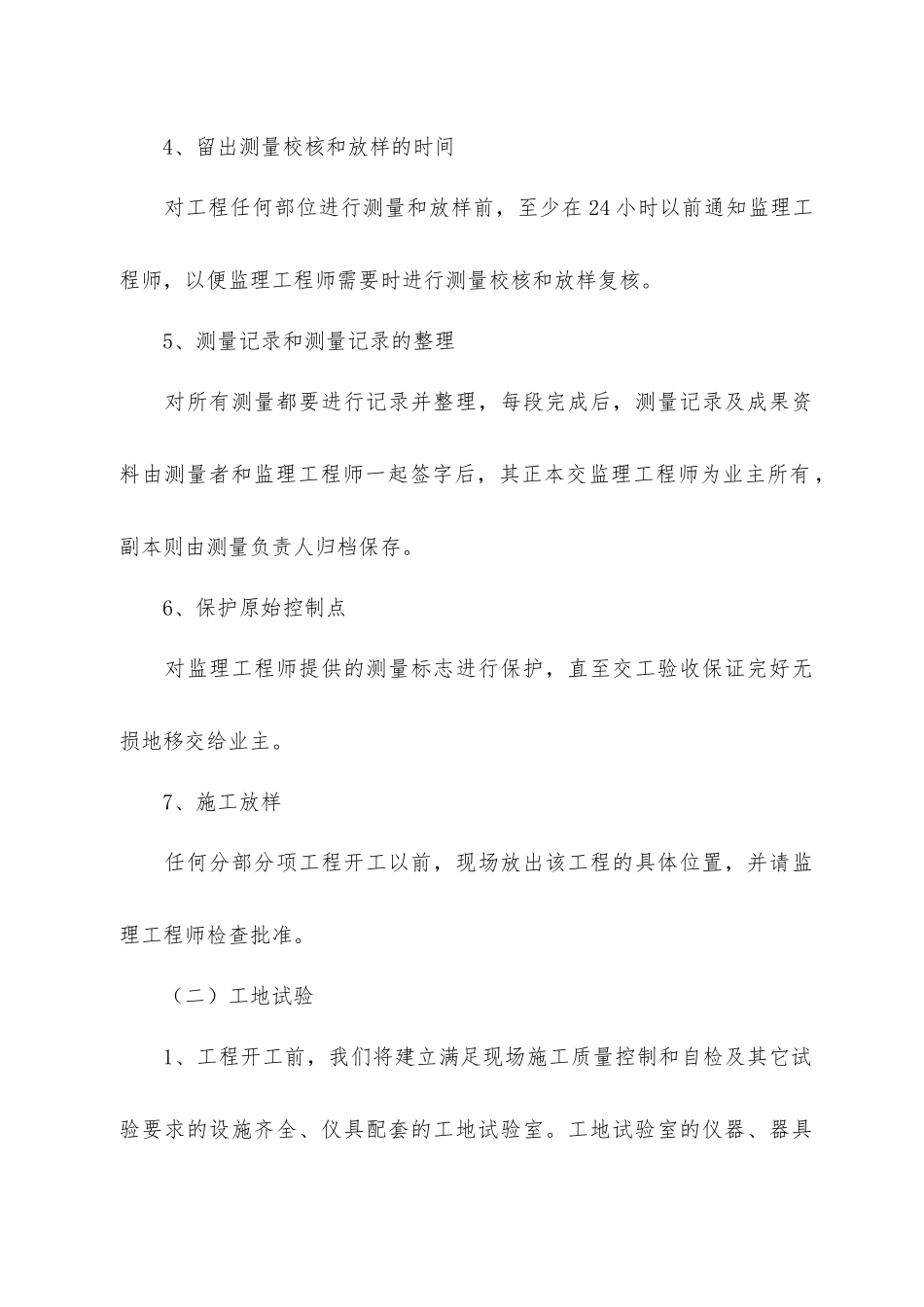

4、留出测量校核和放样的时间对工程任何部位进行测量和放样前,至少在24小时以前通知监理工程师,以便监理工程师需要时进行测量校核和放样复核
5、测量记录和测量记录的整理对所有测量都要进行记录并整理,每段完成后,测量记录及成果资料由测量者和监理工程师一起签字后,其正本交监理工程师为业主所有,副本则由测量负责人归档保存
6、保护原始控制点对监理工程师提供的测量标志进行保护,直至交工验收保证完好无损地移交给业主
7、施工放样任何分部分项工程开工以前,现场放出该工程的具体位置,并请监理工程师检查批准
(二)工地试验1、工程开工前,我们将建立满足现场施工质量控制和自检及其它试验要求的设施齐全、仪具配套的工地试验室

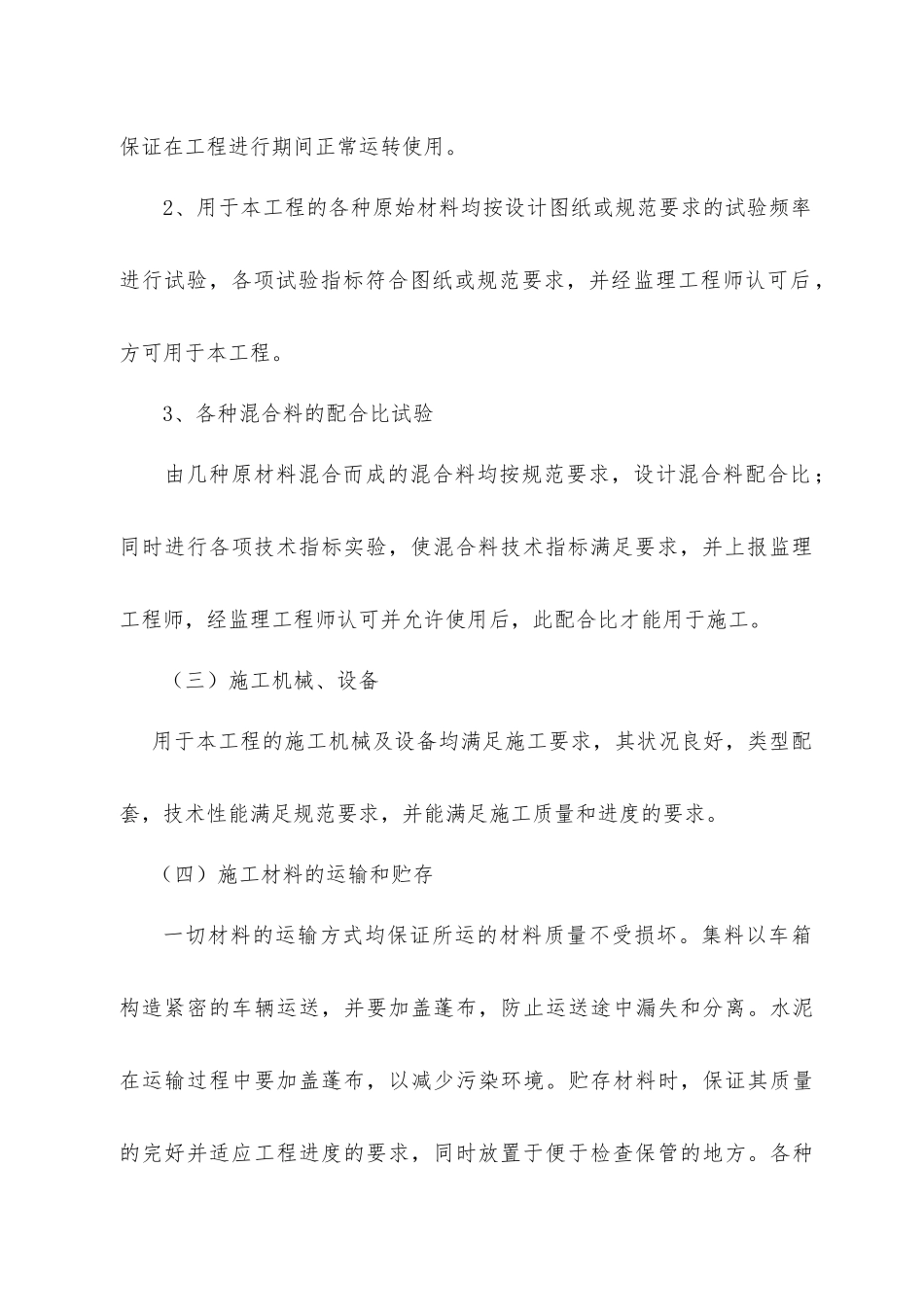

工地试验室的仪器、器具保证在工程进行期间正常运转使用
2、用于本工程的各种原始材料均按设计图纸或规范要求的试验频率进行试验,各项试验指标符合图纸或规范要求,并经监理工程师认可后,方可用于本工程
3、各种混合料的配合比试验由几种原材料混合而成的混合料均按规范要求,设计混合料配合比;同时进行各项技术指标实验,使混合料技术指标满足要求,并上报监理工程师,经监理工程师认可并允许使用
