第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页起重吊装(拆除)专项施工方案为了规范起重设备吊装、拆除过程中的作业行为,防止各类安全事故的发生,有效地保障起重设备吊装、拆装施工相关人员的安全,相关设备的完好,特制定起重吊装(拆除)专项施工方案
一、工程概况本工程位于***地铁**号线***号街车辆段,***开发大路以北,东接**号街,沈阳市*****号街车辆段是***市****号线一期工程中的一个重要项目,包含车辆段配套使用的车辆综合办公楼、车辆段物资总库及材料库、易燃品库、试车线用房、中水处理站、换热站、蓄电池等七项单位工程
车辆段综合办公楼建筑面积18501
15m2;建筑层数与总高度:主体建筑地下2层,地上13层,裙房地下1层,地上3层,建筑总高度49
8m;采用一台40米臂厂长的塔吊和一个施工电梯
物资总库及材料库建筑面积3738m2,框架、排架结构,二层;易燃品库建筑面积260
15m2,砖混结构,一层;试车线用房建筑面积181
63m2,框架结构,一层;中水处理站建筑面积268
4m2,框架结构,一层;换热站建筑面积226
28m2,框架结构,一层;蓄电池建筑面积557
2m2,框架结构,一层
现场的起重吊装设备有汽车吊和龙门吊
汽车吊主要用于材料、设备吊装以及车站构件吊装
龙门吊用于竖井物料的上下运输
1号竖井、2个竖井各有一台龙门吊

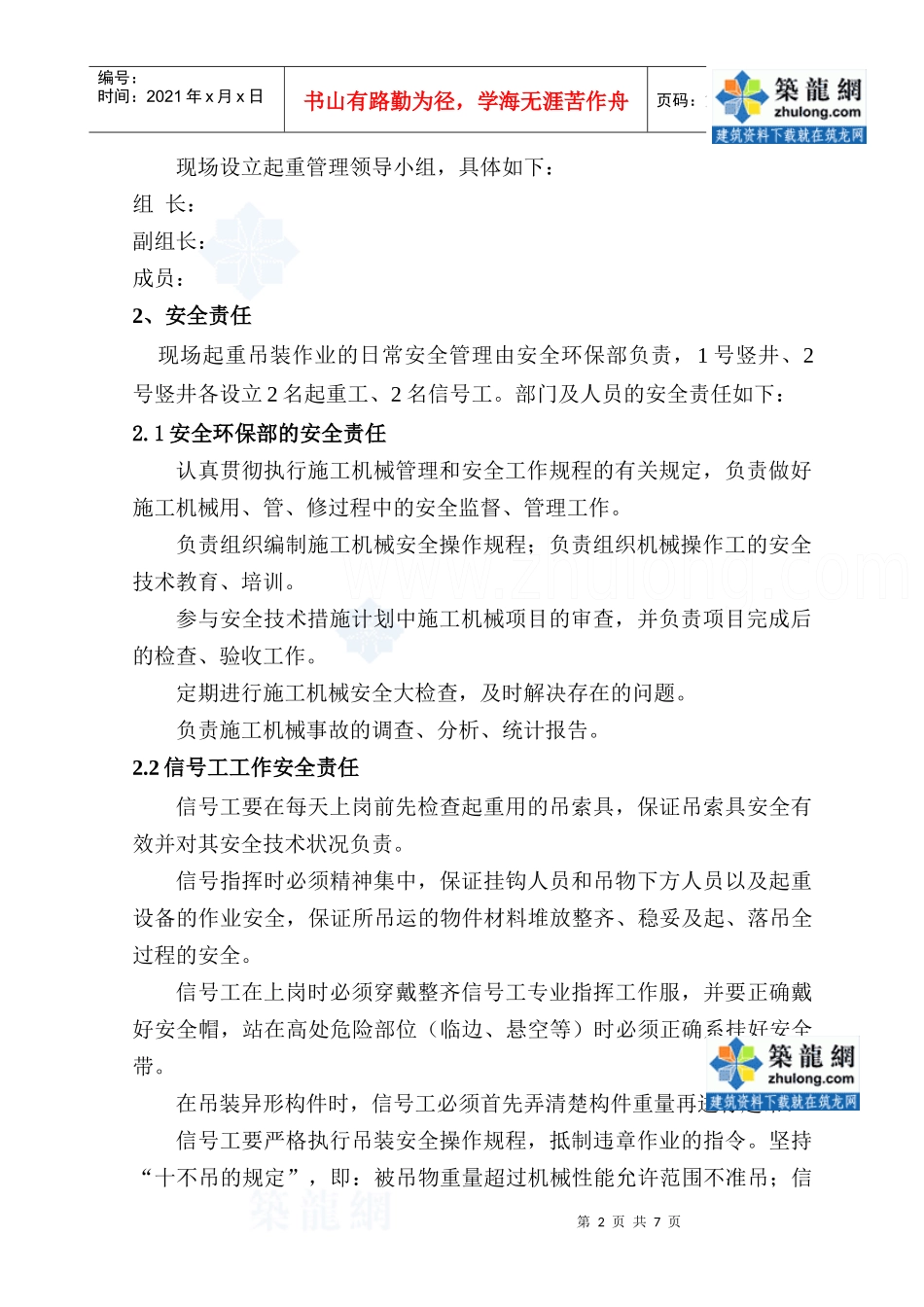

二、起重吊装管理领导小组及人员职责1、起重吊装管理领导小组第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页现场设立起重管理领导小组,具体如下:组长:副组长:成员:2、安全责任现场起重吊装作业的日常安全管理由安全环保部负责,1号竖井、2号竖井各设立2名起重工、2名信号工
部门及人员的安全责任如下:2
1安全环保部的安全责任认真贯彻执行施
