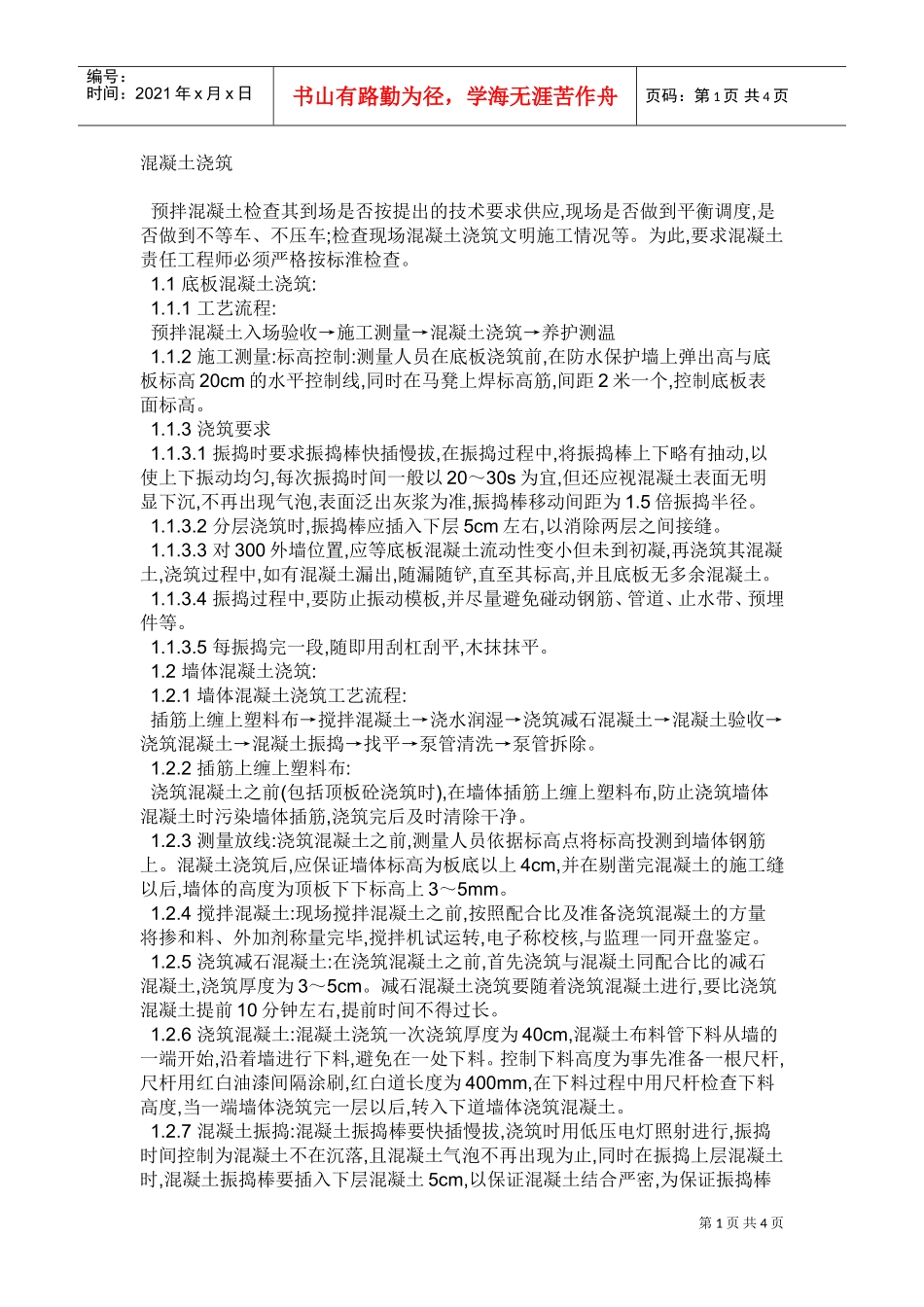

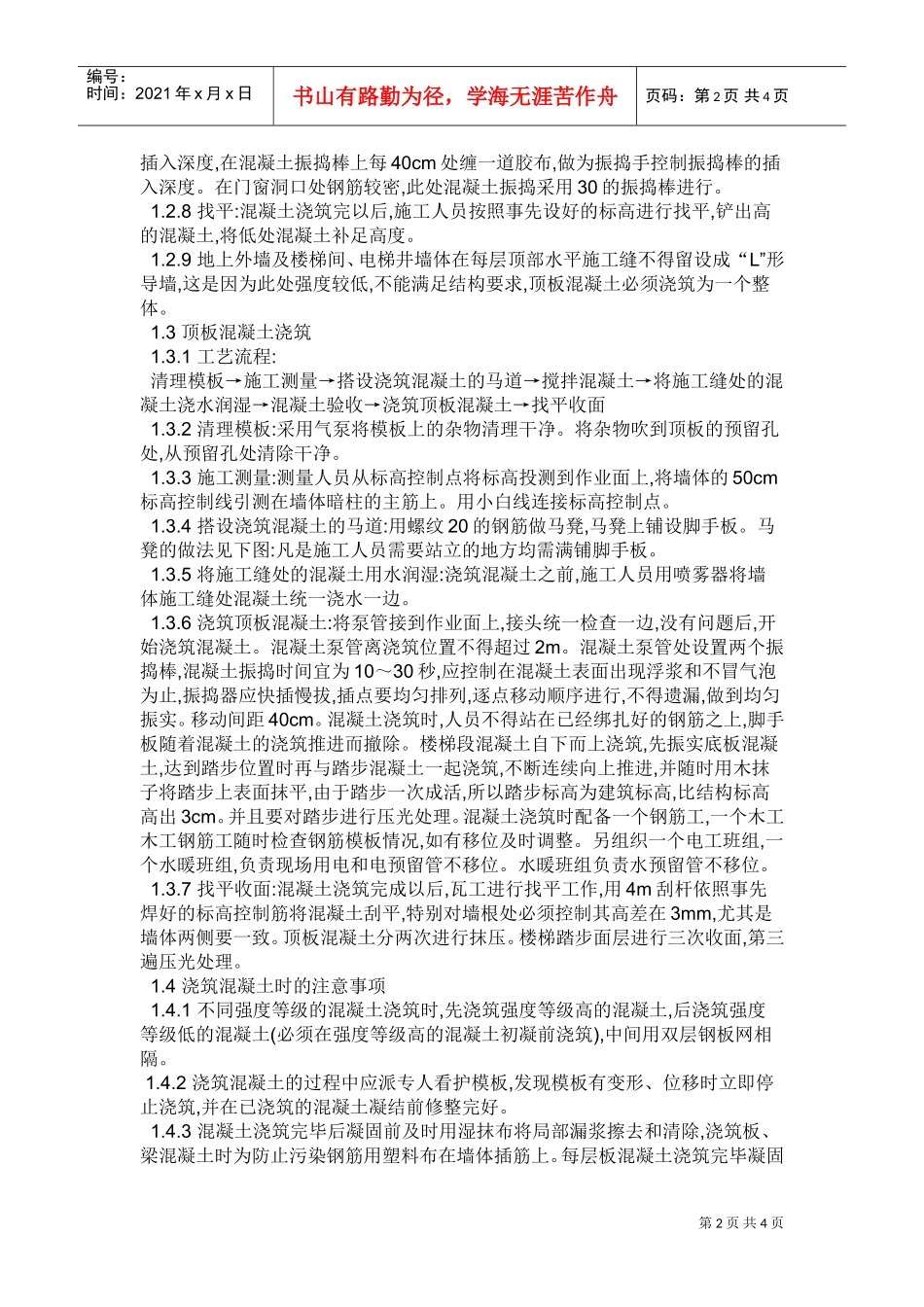

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页混凝土浇筑预拌混凝土检查其到场是否按提出的技术要求供应,现场是否做到平衡调度,是否做到不等车、不压车;检查现场混凝土浇筑文明施工情况等
为此,要求混凝土责任工程师必须严格按标淮检查
1底板混凝土浇筑:1
1工艺流程:预拌混凝土入场验收→施工测量→混凝土浇筑→养护测温1
2施工测量:标高控制:测量人员在底板浇筑前,在防水保护墙上弹出高与底板标高20cm的水平控制线,同时在马凳上焊标高筋,间距2米一个,控制底板表面标高
3浇筑要求1
1振捣时要求振捣棒快插慢拔,在振捣过程中,将振捣棒上下略有抽动,以使上下振动均匀,每次振捣时间一般以20~30s为宜,但还应视混凝土表面无明显下沉,不再出现气泡,表面泛出灰浆为准,振捣棒移动间距为1
5倍振捣半径
2分层浇筑时,振捣棒应插入下层5cm左右,以消除两层之间接缝
3对300外墙位置,应等底板混凝土流动性变小但未到初凝,再浇筑其混凝土,浇筑过程中,如有混凝土漏出,随漏随铲,直至其标高,并且底板无多余混凝土
4振捣过程中,要防止振动模板,并尽量避免碰动钢筋、管道、止水带、预埋件等
5每振捣完一段,随即用刮杠刮平,木抹抹平
2墙体混凝土浇筑:1
1墙体混凝土浇筑工艺流程:插筋上缠上塑料布→搅拌混凝土→浇水润湿→浇筑减石混凝土→混凝土验收→浇筑混凝土→混凝土振捣→找平→泵管清洗→泵管拆除
2插筋上缠上塑料布:浇筑混凝土之前(包括顶板砼浇筑时),在墙体插筋上缠上塑料布,防止浇筑墙体混凝土时污染墙体插筋,浇筑完后及时清除干净
3测量放线:浇筑混凝土之前,测量人员依据标高点将标高投测到墙体钢筋上
混凝土浇筑后,应保证墙体标高为板底以上4cm,并在剔凿完混凝土的施工
