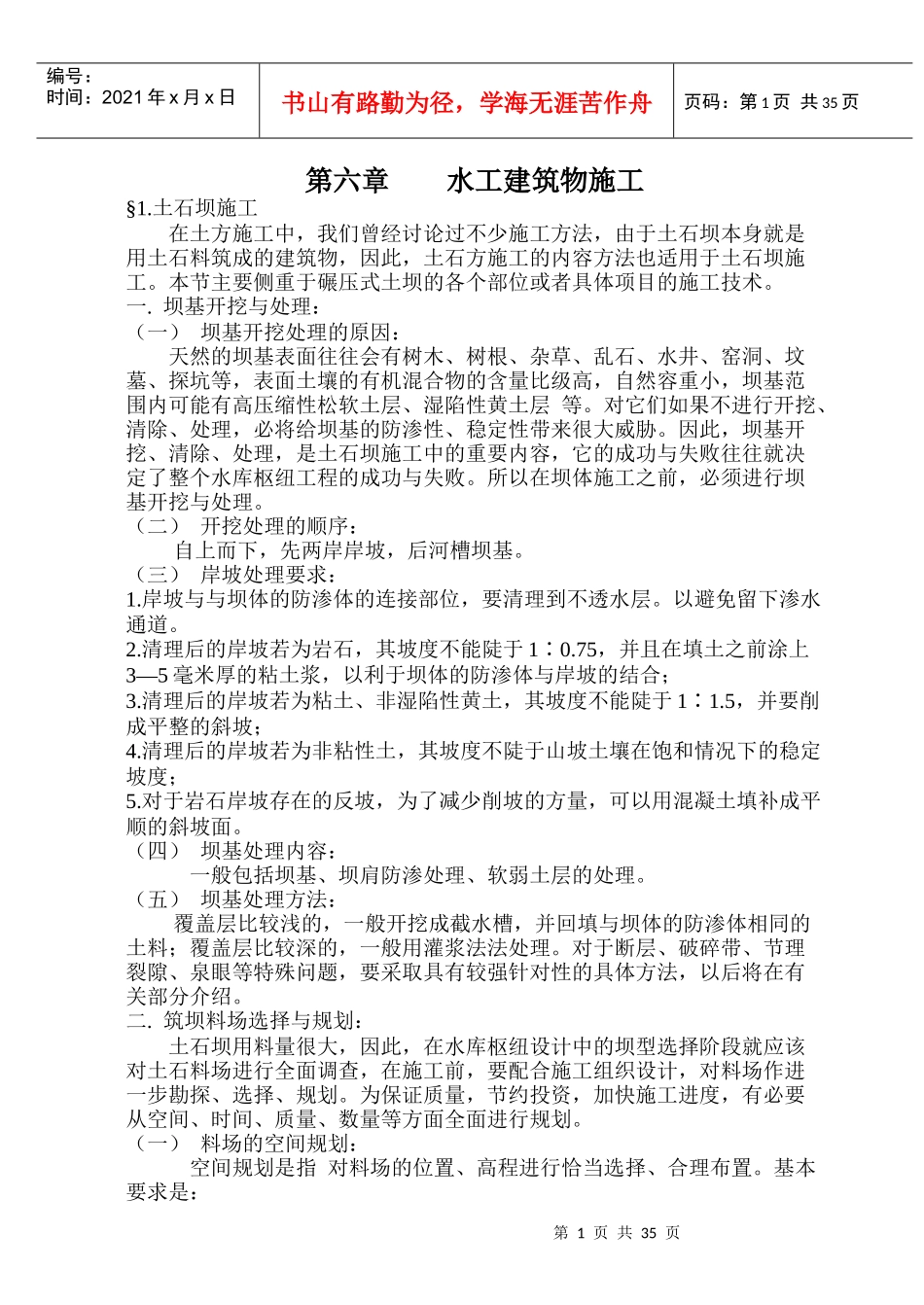

土石坝施工在土方施工中,我们曾经讨论过不少施工方法,由于土石坝本身就是用土石料筑成的建筑物,因此,土石方施工的内容方法也适用于土石坝施工
本节主要侧重于碾压式土坝的各个部位或者具体项目的施工技术
坝基开挖与处理:(一)坝基开挖处理的原因:天然的坝基表面往往会有树木、树根、杂草、乱石、水井、窑洞、坟墓、探坑等,表面土壤的有机混合物的含量比级高,自然容重小,坝基范围内可能有高压缩性松软土层、湿陷性黄土层等
对它们如果不进行开挖、清除、处理,必将给坝基的防渗性、稳定性带来很大威胁
因此,坝基开挖、清除、处理,是土石坝施工中的重要内容,它的成功与失败往往就决定了整个水库枢纽工程的成功与失败
所以在坝体施工之前,必须进行坝基开挖与处理
(二)开挖处理的顺序:自上而下,先两岸岸坡,后河槽坝基
(三)岸坡处理要求:1
岸坡与与坝体的防渗体的连接部位,要清理到不透水层
以避免留下渗水通道
清理后的岸坡若为岩石,其坡度不能陡于10
75∶,并且在填土之前涂上3—5毫米厚的粘土浆,以利于坝体的防渗体与岸坡的结合;3
清理后的岸坡若为粘土、非湿陷性黄土,其坡度不能陡于11
5∶,并要削成平整的斜坡;4
清理后的岸坡若为非粘性土,其坡度不陡于山坡土壤在饱和情况下的稳定坡度;5
对于岩石岸坡存在的反坡,为了减少削坡的方量,可以用混凝土填补成平顺的斜坡面
(四)坝基处理内容:一般包括坝基、坝肩防渗处理、软弱土层的处理
(五)坝基处理方法:覆盖层比较浅的,一般开挖成截水槽,并回填与坝体的防渗体相同的土料;覆盖层比较深的,一般用灌浆法法处理
对于断层、破碎带、节理裂隙、泉眼等特殊问题,要采取具有较强针对性的具体方法,以后将在有关部分介绍

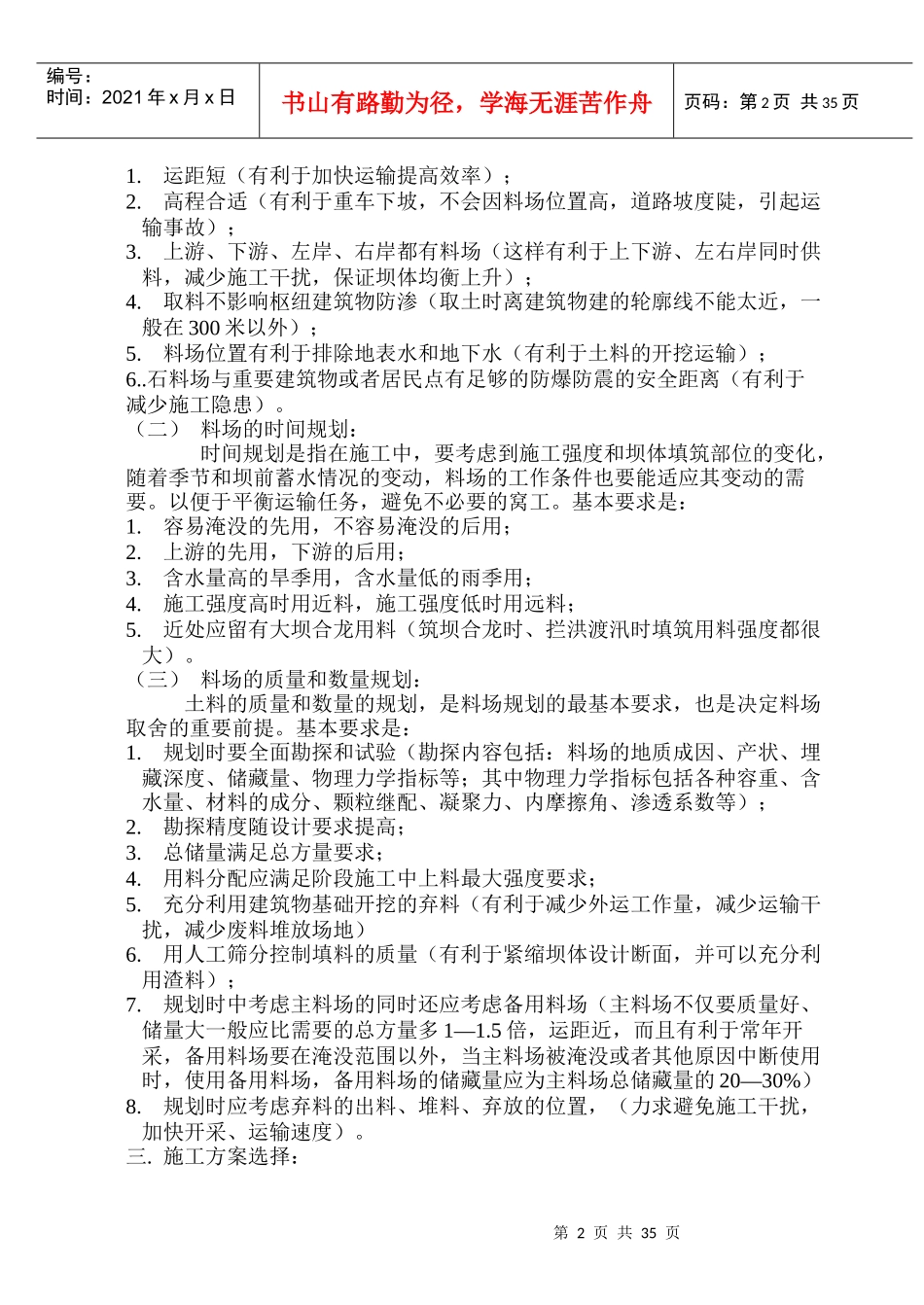

筑坝料场选择与规划:土石坝用料量很大,
