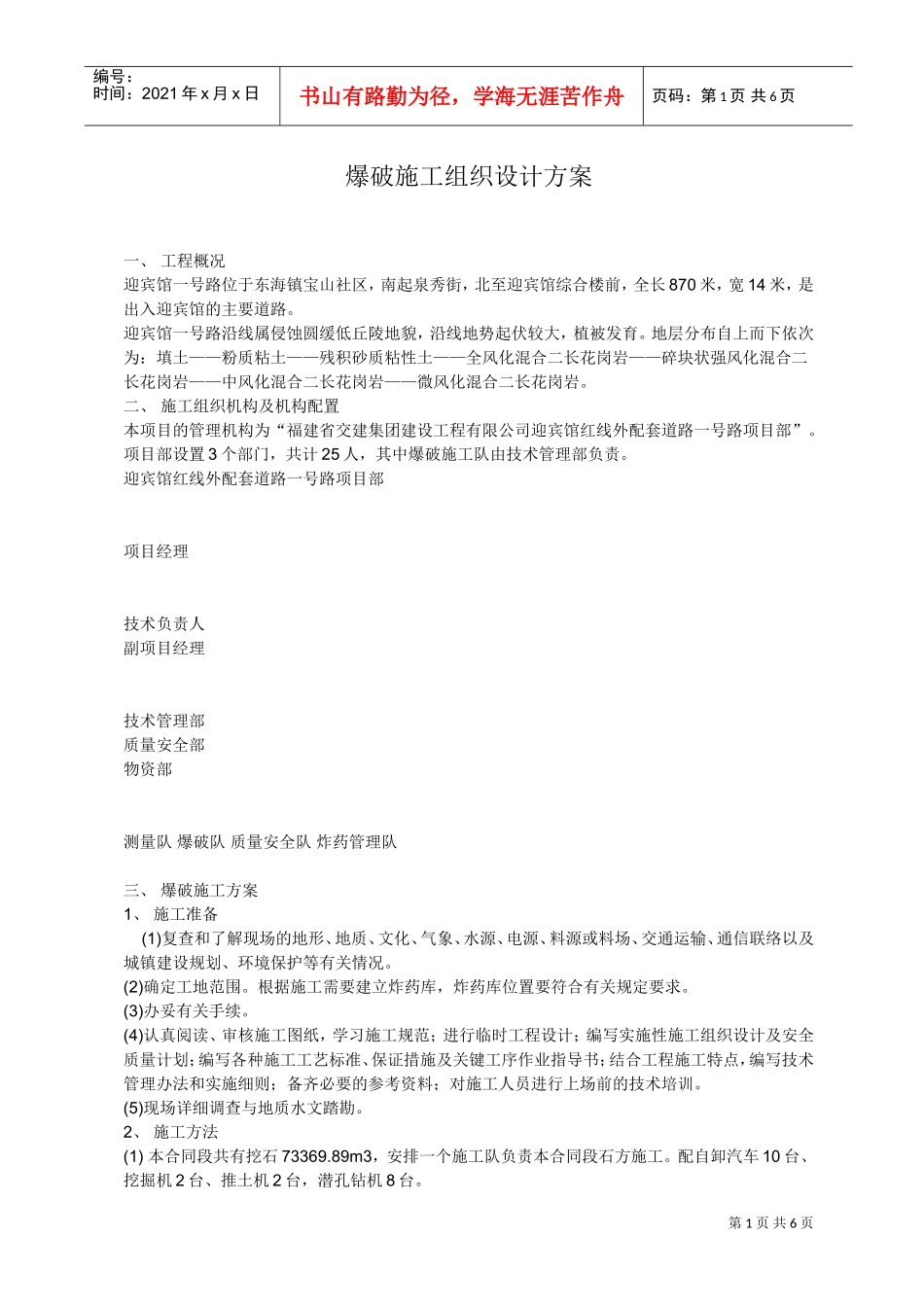

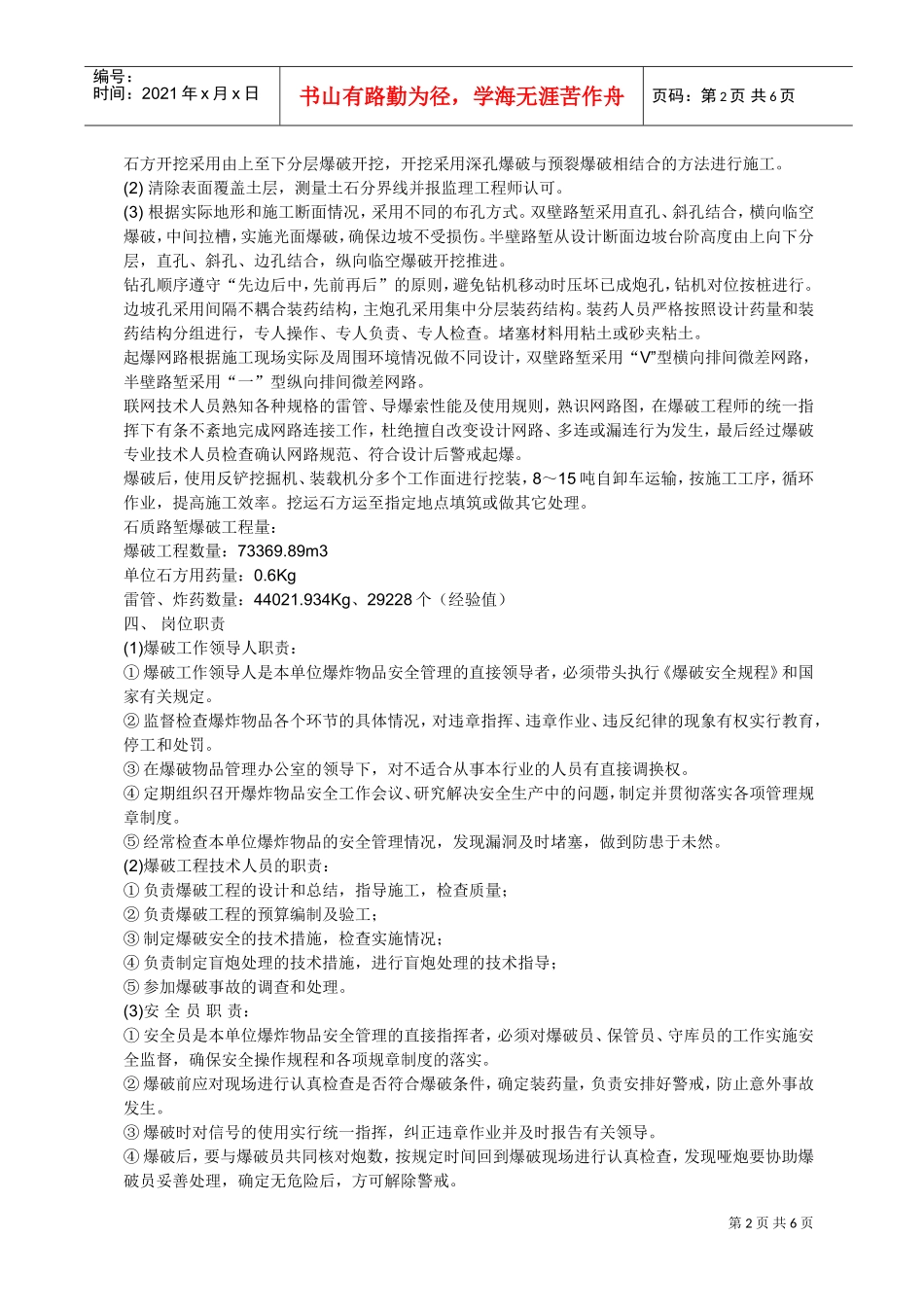

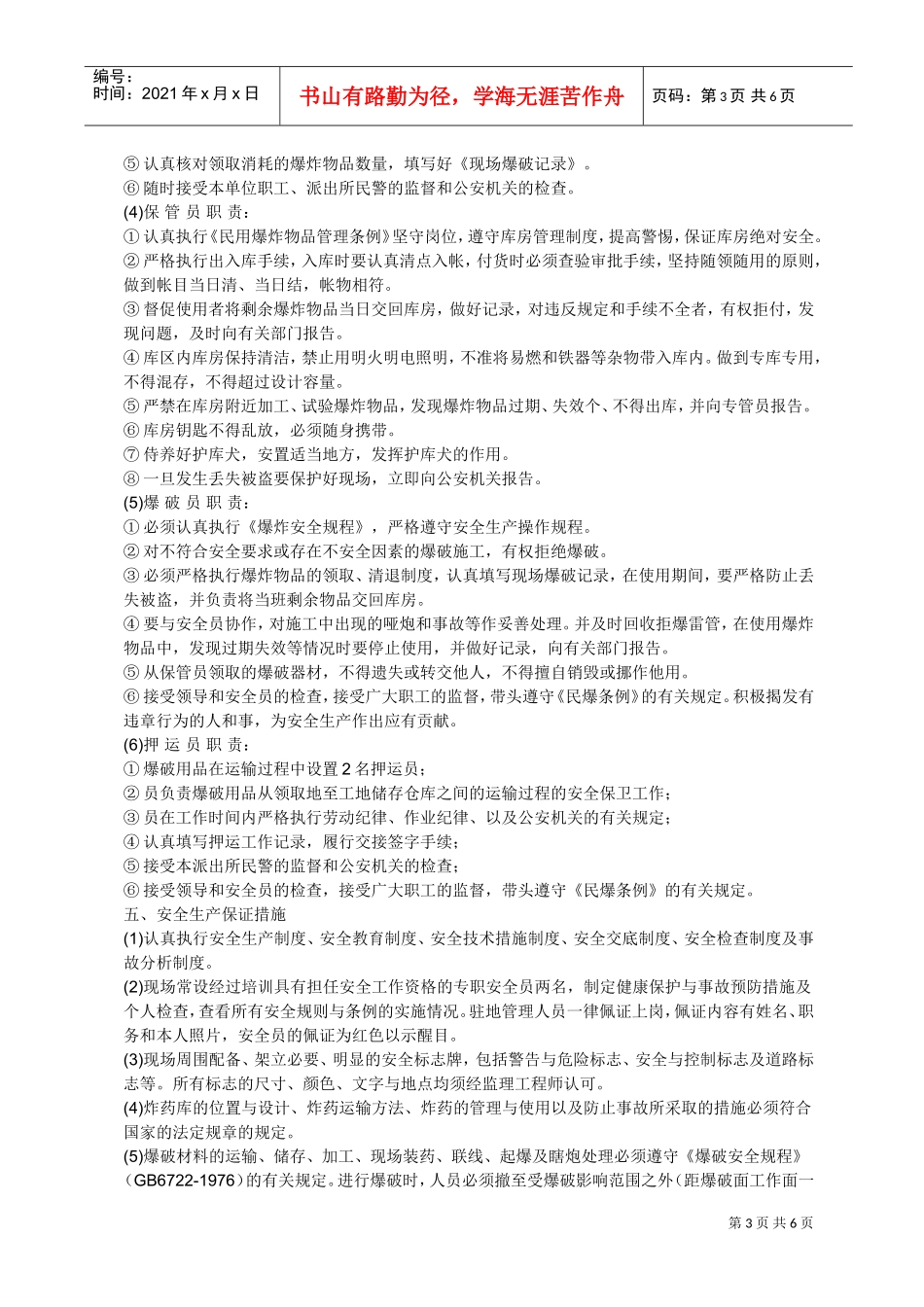

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页爆破施工组织设计方案一、工程概况迎宾馆一号路位于东海镇宝山社区,南起泉秀街,北至迎宾馆综合楼前,全长870米,宽14米,是出入迎宾馆的主要道路。迎宾馆一号路沿线属侵蚀圆缓低丘陵地貌,沿线地势起伏较大,植被发育。地层分布自上而下依次为:填土——粉质粘土——残积砂质粘性土——全风化混合二长花岗岩——碎块状强风化混合二长花岗岩——中风化混合二长花岗岩——微风化混合二长花岗岩。二、施工组织机构及机构配置本项目的管理机构为“福建省交建集团建设工程有限公司迎宾馆红线外配套道路一号路项目部”。项目部设置3个部门,共计25人,其中爆破施工队由技术管理部负责。迎宾馆红线外配套道路一号路项目部项目经理技术负责人副项目经理技术管理部质量安全部物资部测量队爆破队质量安全队炸药管理队三、爆破施工方案1、施工准备(1)复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、环境保护等有关情况。(2)确定工地范围。根据施工需要建立炸药库,炸药库位置要符合有关规定要求。(3)办妥有关手续。(4)认真阅读、审核施工图纸,学习施工规范;进行临时工程设计;编写实施性施工组织设计及安全质量计划;编写各种施工工艺标准、保证措施及关键工序作业指导书;结合工程施工特点,编写技术管理办法和实施细则;备齐必要的参考资料;对施工人员进行上场前的技术培训。(5)现场详细调查与地质水文踏勘。2、施工方法(1)本合同段共有挖石73369.89m3,安排一个施工队负责本合同段石方施工。配自卸汽车10台、挖掘机2台、推土机2台,潜孔钻机8台。第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页石方开挖采用由上至下分层爆破开挖,开挖采用深孔爆破与预裂爆破相结合的方法进行施工。(2)清除表面覆盖土层,测量土石分界线并报监理工程师认可。(3)根据实际地形和施工断面情况,采用不同的布孔方式。双壁路堑采用直孔、斜孔结合,横向临空爆破,中间拉槽,实施光面爆破,确保边坡不受损伤。半壁路堑从设计断面边坡台阶高度由上向下分层,直孔、斜孔、边孔结合,纵向临空爆破开挖推进。钻孔顺序遵守“先边后中,先前再后”的原则,避免钻机移动时压坏已成炮孔,钻机对位按桩进行。边坡孔采用间隔不耦合装药结构,主炮孔采用集中分层装药结构。装药人员严格按照设计药量和装药结构分组进行,专人操作、专人负责、专人检查。堵塞材料用粘土或砂夹粘土。起爆网路根据施工现场实际及周围环境情况做不同设计,双壁路堑采用“V”型横向排间微差网路,半壁路堑采用“一”型纵向排间微差网路。联网技术人员熟知各种规格的雷管、导爆索性能及使用规则,熟识网路图,在爆破工程师的统一指挥下有条不紊地完成网路连接工作,杜绝擅自改变设计网路、多连或漏连行为发生,最后经过爆破专业技术人员检查确认网路规范、符合设计后警戒起爆。爆破后,使用反铲挖掘机、装载机分多个工作面进行挖装,8~15吨自卸车运输,按施工工序,循环作业,提高施工效率。挖运石方运至指定地点填筑或做其它处理。石质路堑爆破工程量:爆破工程数量:73369.89m3单位石方用药量:0.6Kg雷管、炸药数量:44021.934Kg、29228个(经验值)四、岗位职责(1)爆破工作领导人职责:①爆破工作领导人是本单位爆炸物品安全管理的直接领导者,必须带头执行《爆破安全规程》和国家有关规定。②监督检查爆炸物品各个环节的具体情况,对违章指挥、违章作业、违反纪律的现象有权实行教育,停工和处罚。③在爆破物品管理办公室的领导下,对不适合从事本行业的人员有直接调换权。④定期组织召开爆炸物品安全工作会议、研究解决安全生产中的问题,制定并贯彻落实各项管理规章制度。⑤经常检查本单位爆炸物品的安全管理情况,发现漏洞及时堵塞,做到防患于未然。(2)爆破工程技术人员的职责:①负责爆破工程的设计和总结,指导施工,检查质量;②负责爆破工程的预算编制及验工;③制定爆破安全的技术措施,检查实施情况;④负责制定盲炮处理的技术措施,进行盲炮处...
