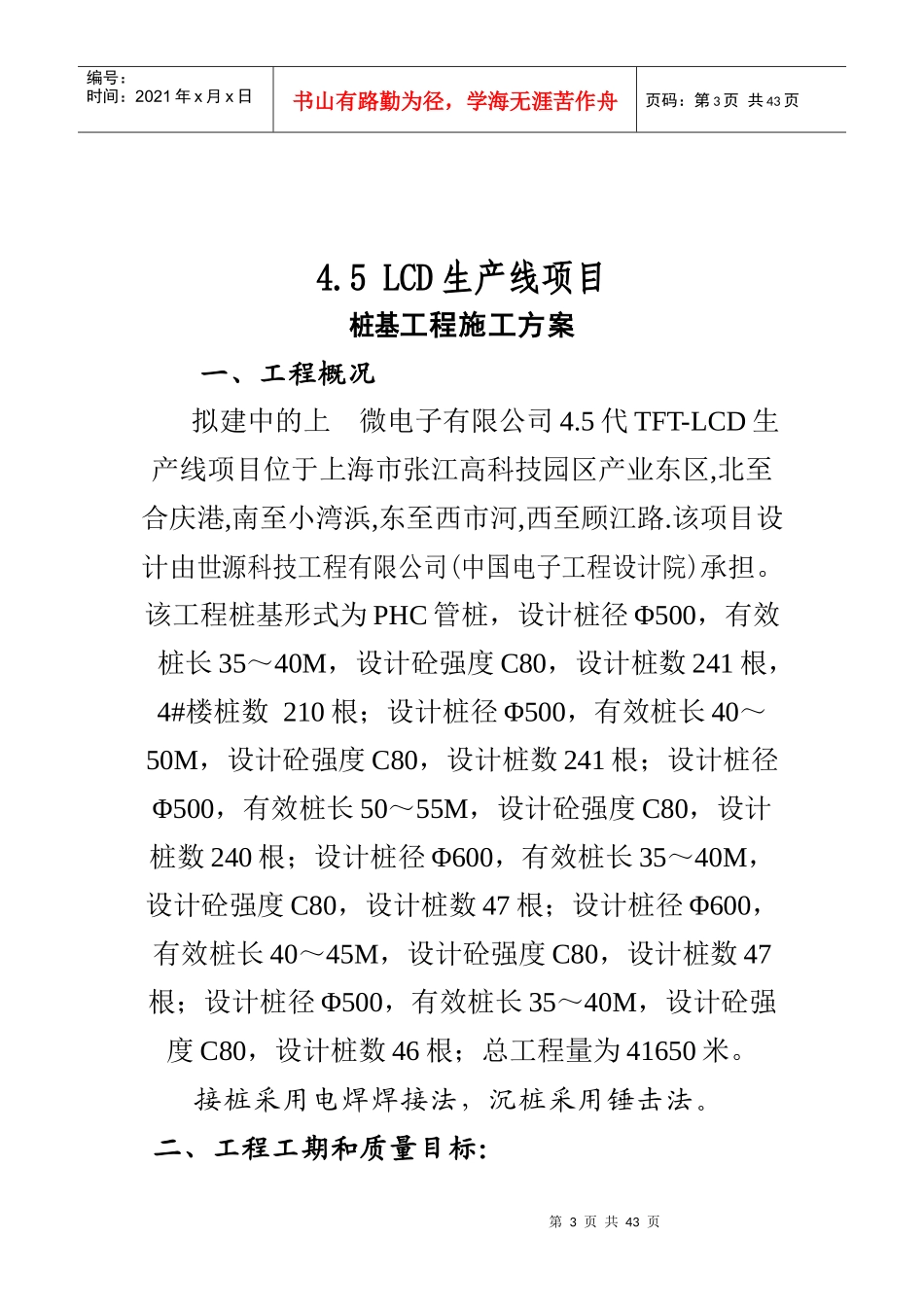

5LCD生产线项目桩基工程施工方案一、工程概况拟建中的上微电子有限公司4
5代TFT-LCD生产线项目位于上海市张江高科技园区产业东区,北至合庆港,南至小湾浜,东至西市河,西至顾江路
该项目设计由世源科技工程有限公司(中国电子工程设计院)承担
该工程桩基形式为PHC管桩,设计桩径Φ500,有效桩长35~40M,设计砼强度C80,设计桩数241根,4#楼桩数210根;设计桩径Φ500,有效桩长40~50M,设计砼强度C80,设计桩数241根;设计桩径Φ500,有效桩长50~55M,设计砼强度C80,设计桩数240根;设计桩径Φ600,有效桩长35~40M,设计砼强度C80,设计桩数47根;设计桩径Φ600,有效桩长40~45M,设计砼强度C80,设计桩数47根;设计桩径Φ500,有效桩长35~40M,设计砼强度C80,设计桩数46根;总工程量为41650米
接桩采用电焊焊接法,沉桩采用锤击法
二、工程工期和质量目标:第4页共43页第3页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共43页2
1工程工期目标
