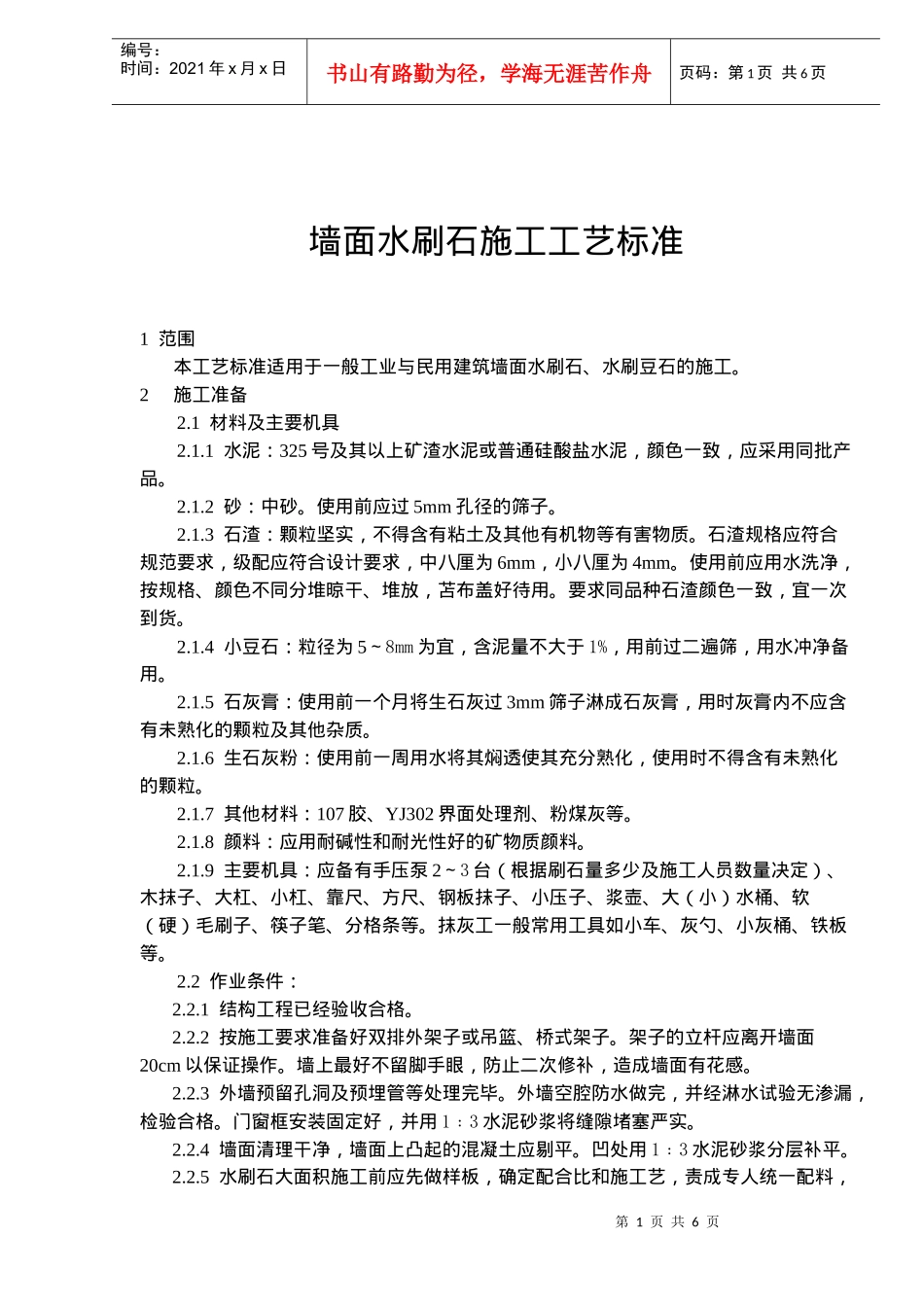

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页墙面水刷石施工工艺标准1范围本工艺标准适用于一般工业与民用建筑墙面水刷石、水刷豆石的施工
2施工准备2
1材料及主要机具2
1水泥:325号及其以上矿渣水泥或普通硅酸盐水泥,颜色一致,应采用同批产品
使用前应过5mm孔径的筛子
3石渣:颗粒坚实,不得含有粘土及其他有机物等有害物质
石渣规格应符合规范要求,级配应符合设计要求,中八厘为6mm,小八厘为4mm
使用前应用水洗净,按规格、颜色不同分堆晾干、堆放,苫布盖好待用
要求同品种石渣颜色一致,宜一次到货
4小豆石:粒径为5~8mm为宜,含泥量不大于1%,用前过二遍筛,用水冲净备用
5石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏,用时灰膏内不应含有未熟化的颗粒及其他杂质
6生石灰粉:使用前一周用水将其焖透使其充分熟化,使用时不得含有未熟化的颗粒
7其他材料:107胶、YJ302界面处理剂、粉煤灰等
8颜料:应用耐碱性和耐光性好的矿物质颜料
9主要机具:应备有手压泵2~3台(根据刷石量多少及施工人员数量决定)、木抹子、大杠、小杠、靠尺、方尺、钢板抹子、小压子、浆壶、大(小)水桶、软(硬)毛刷子、筷子笔、分格条等
抹灰工一般常用工具如小车、灰勺、小灰桶、铁板等
2作业条件:2
1结构工程已经验收合格
2按施工要求准备好双排外架子或吊篮、桥式架子
架子的立杆应离开墙面20cm以保证操作
墙上最好不留脚手眼,防止二次修补,造成墙面有花感
3外墙预留孔洞及预埋管等处理完毕
外墙空腔防水做完,并经淋水试验无渗漏,检验合格
门窗框安装固定好,并用1﹕3水泥砂浆将缝隙堵塞严实
4墙面清理干净,墙面上凸起的混凝土应剔平
凹处用1﹕3水泥砂浆
