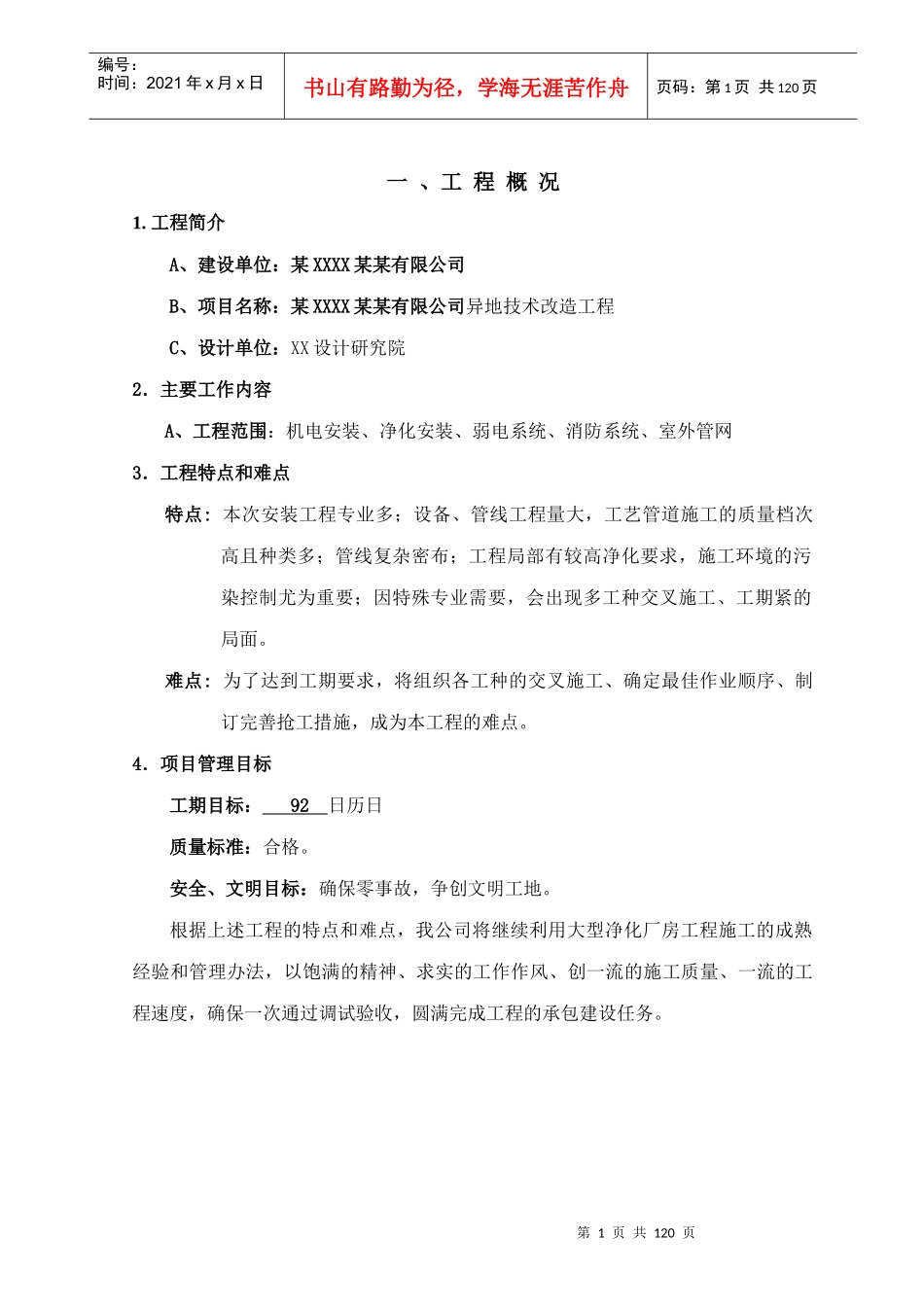

第1页共120页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共120页一、工程概况1
工程简介A、建设单位:某XXXX某某有限公司B、项目名称:某XXXX某某有限公司异地技术改造工程C、设计单位:XX设计研究院2.主要工作内容A、工程范围:机电安装、净化安装、弱电系统、消防系统、室外管网3.工程特点和难点特点:本次安装工程专业多;设备、管线工程量大,工艺管道施工的质量档次高且种类多;管线复杂密布;工程局部有较高净化要求,施工环境的污染控制尤为重要;因特殊专业需要,会出现多工种交叉施工、工期紧的局面
难点:为了达到工期要求,将组织各工种的交叉施工、确定最佳作业顺序、制订完善抢工措施,成为本工程的难点
4.项目管理目标工期目标:92日历日质量标准:合格
安全、文明目标:确保零事故,争创文明工地
根据上述工程的特点和难点,我公司将继续利用大型净化厂房工程施工的成熟经验和管理办法,以饱满的精神、求实的工作作风、创一流的施工质量、一流的工程速度,确保一次通过调试验收,圆满完成工程的承包建设任务

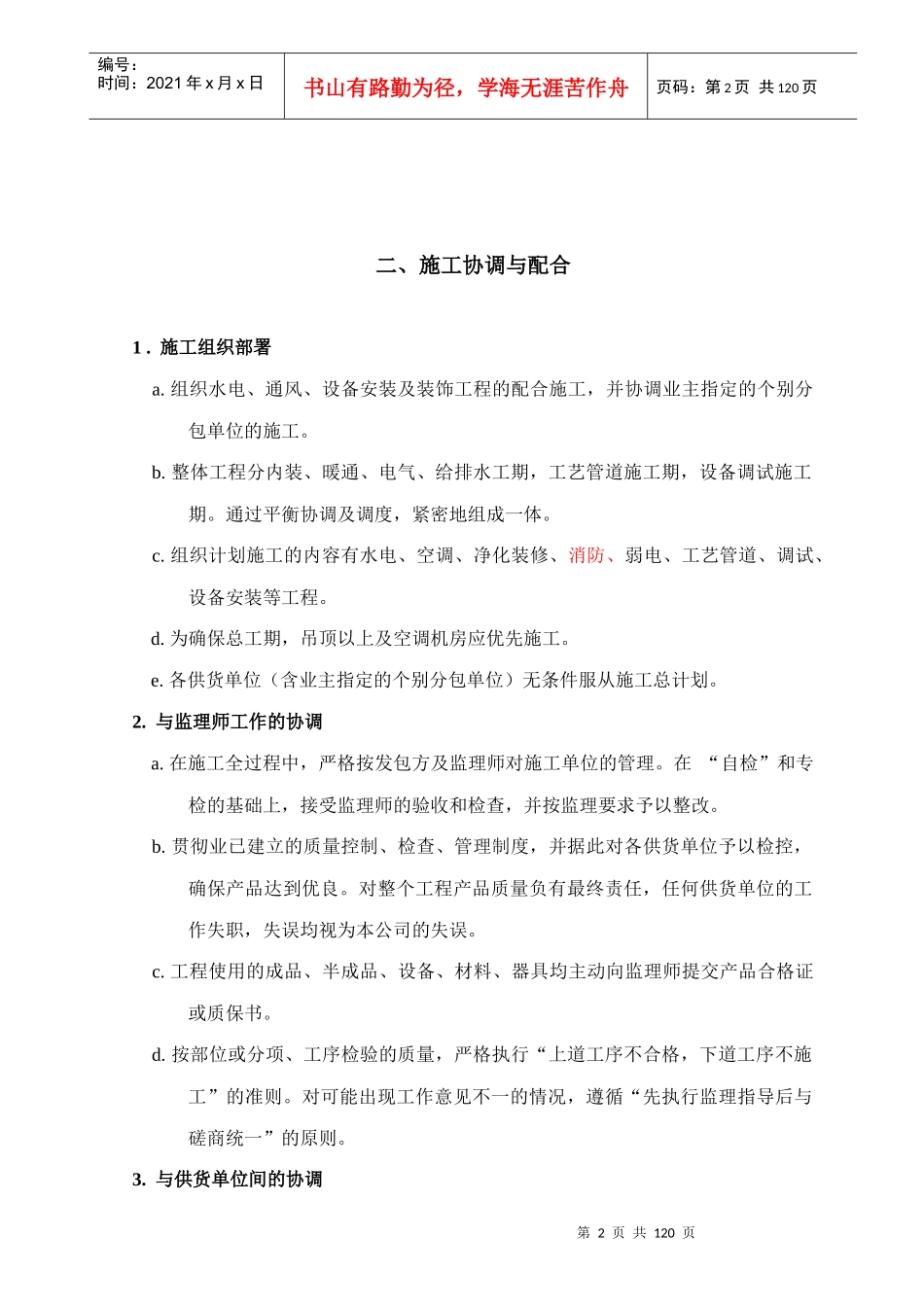

第2页共120页第1页共120页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共120页二、施工协调与配合1
施工组织部署a
组织水电、通风、设备安装及装饰工程的配合施工,并协调业主指定的个别分包单位的施工
整体工程分内装、暖通、电气、给排水工期,工艺管道施工期,设备调试施工期
通过平衡协调及调度,紧密地组成一体
组织计划施工的内容有水电、空调、净化装修、消防、弱电、工艺管道、调试、设备安装等工程
为确保总工期,吊顶以上及空调机房应优先施工
各供货单位(含业主指定的个别分包单位)无条件服从施工总计划
与监理师工作的协调a
在施工全过程中,严格按发包方及监理师对施工单位的管理
在“自检”和专检的基础上,接受监理师的验收和检
