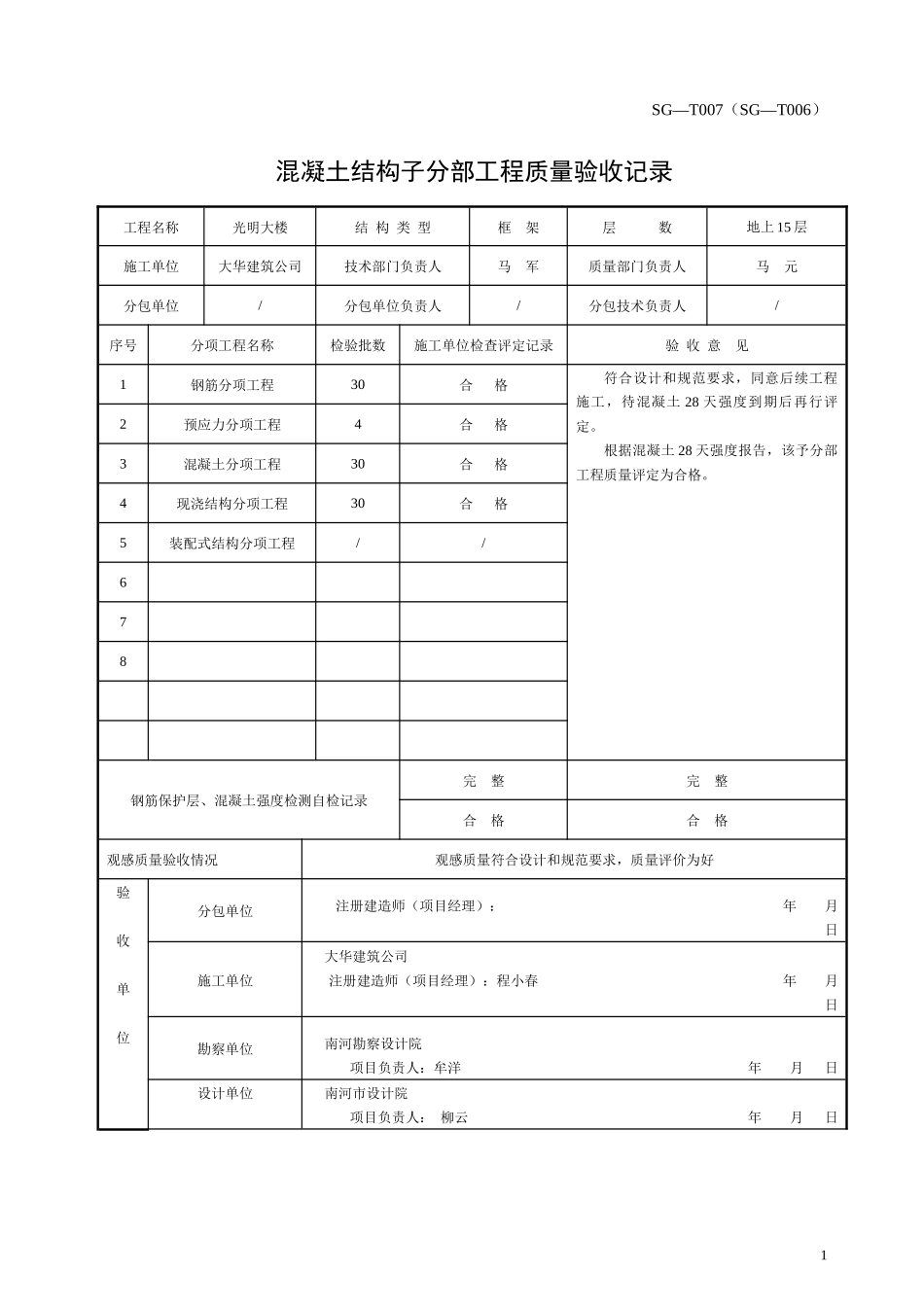

SG—T007(SG—T006)混凝土结构子分部工程质量验收记录工程名称光明大楼结构类型框架层数地上15层施工单位大华建筑公司技术部门负责人马军质量部门负责人马元分包单位/分包单位负责人/分包技术负责人/序号分项工程名称检验批数施工单位检查评定记录验收意见1钢筋分项工程30合格符合设计和规范要求,同意后续工程施工,待混凝土28天强度到期后再行评定
根据混凝土28天强度报告,该予分部工程质量评定为合格

2预应力分项工程4合格3混凝土分项工程30合格4现浇结构分项工程30合格5装配式结构分项工程//678钢筋保护层、混凝土强度检测自检记录完整完整合格合格观感质量验收情况观感质量符合设计和规范要求,质量评价为好验收单位分包单位注册建造师(项目经理):年月日施工单位大华建筑公司注册建造师(项目经理):程小春年月日勘察单位南河勘察设计院项目负责人:牟洋年月日设计单位南河市设计院项目负责人:柳云年月日1监理(建设)单位华南监理公司总监理工程师(建设单位项目专业负责人):李元年月日四川省建设厅制2G—T010(原SG—T013)土方开挖工程检验批质量验收记录工程名称分项工程名称验收部位施工单位项目负责人分包单位项目负责人(分包单位)专业工长施工班组长施工执行标准及编号质量验收规范的规定施工单位检查评定记录监理(建设)单位验收记录住基基坑基槽挖方场地平整管沟地面(路)基层人工机械主控项目边坡标高-50±30±50-50-50设计给定值495
15长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100—设计给定值长43
0一般项目表面平整度2020502020基底土性设计给定值:中蜜印石层共实测点,其中合格点、不合格点,合格率%施工单位检查评定结果该分项工程开挖后,经实测,主控项目、一般项目偏差符合规范要求
项目专业质量检查员:项目专业质量(技术)
